Thông cáo báo chí

EVN kiến nghị các địa phương tận dụng lấy nước tối đa từ các hồ thủy điện để phục vụ gieo cấy vụ Đông Xuân 2024 khu vực Trung Du và Đồng Bằng Bắc Bộ

Căn cứ văn bản số 8128/TB-BNN-TL ngày 10/11/2023 của Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) thông báo lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2023 - 2024 khu vực Trung du và Đồng bằng Bắc Bộ.

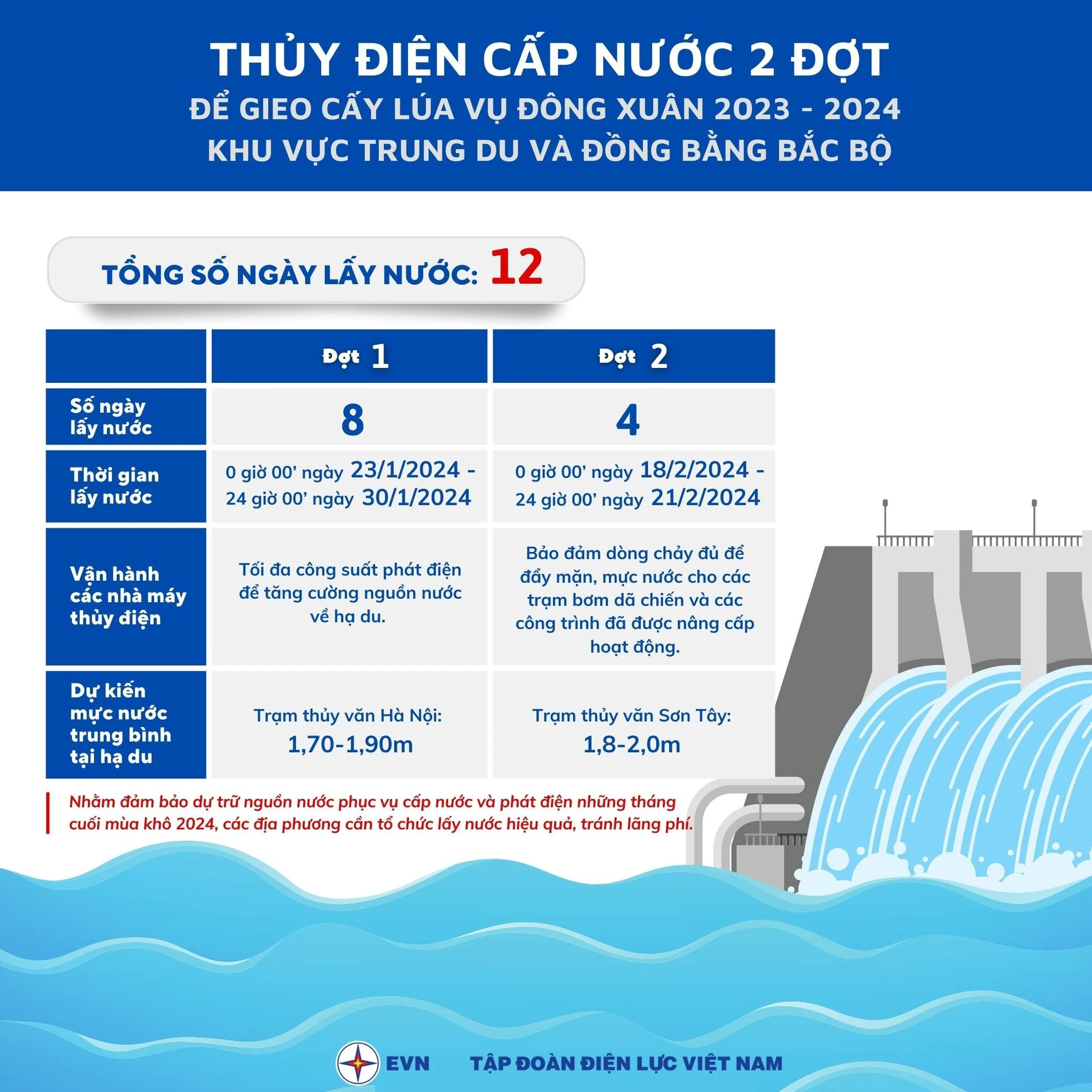

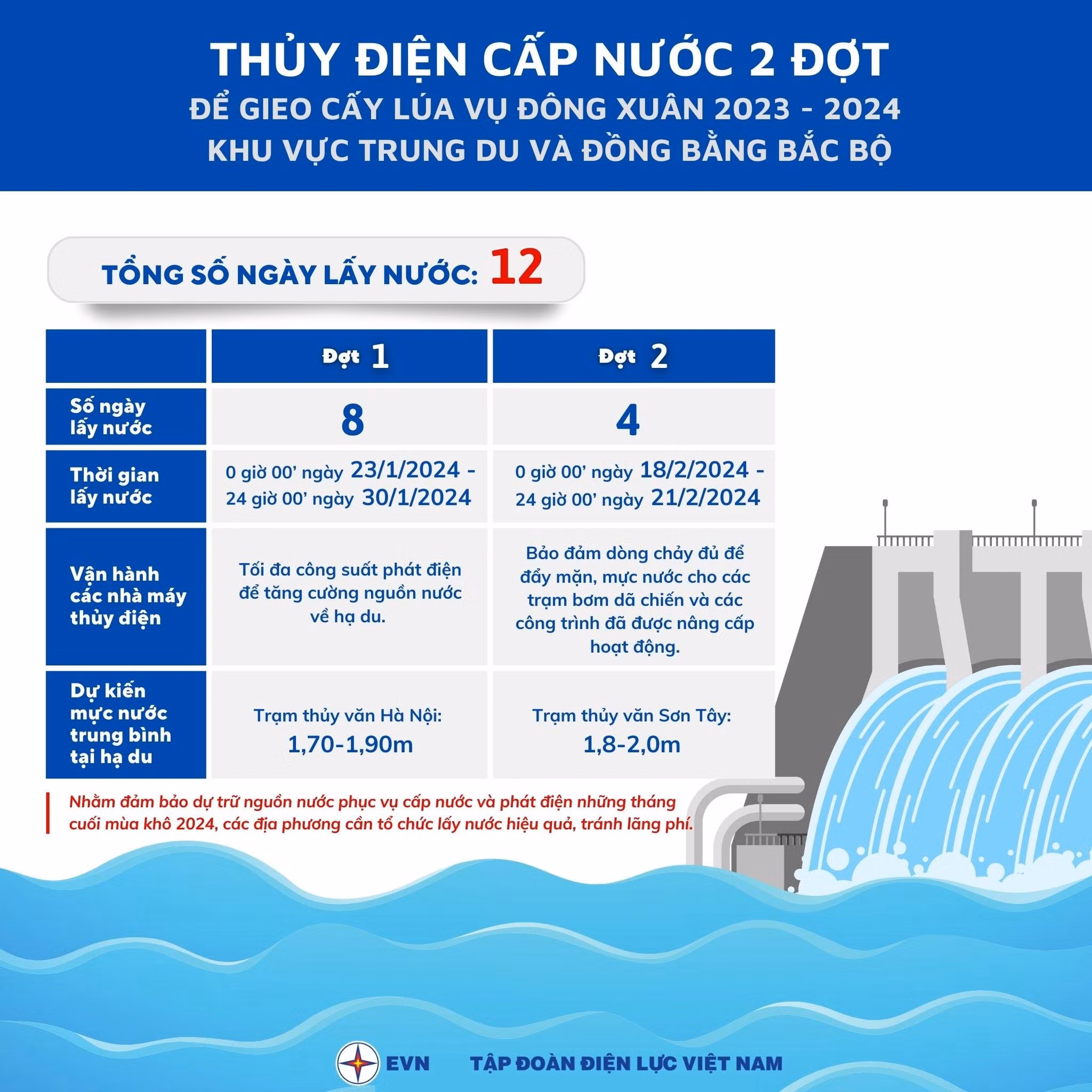

Theo đó, thời gian lấy nước gồm 02 đợt với tổng cộng 12 ngày, cụ thể như sau:

- Đợt 1: từ 0h ngày 23/01 đến 24h ngày 30/01/2024 (8 ngày);

- Đợt 2: từ 0h ngày 18/02 đến 24h ngày 21/02/2024 (4 ngày).

Nhằm đảm bảo đủ nước và đảm bảo điện phục vụ bơm nước gieo cấy vụ Đông Xuân năm 2023 - 2024, EVN đã chỉ đạo Trung tâm Điều độ hệ thống điện Quốc gia thực hiện điều tiết nước các hồ thủy điện và vận hành hệ thống hợp lý để đáp ứng nhu cầu nước và đảm bảo kế hoạch cung cấp điện, đồng thời điều tiết các hồ chứa duy trì mực nước tại Hà Nội ở mức hợp lý để tiết kiệm nguồn nước đảm bảo hiệu quả cao nhất của 2 đợt lấy nước tập trung và đảm bảo cung cấp điện mùa khô năm 2024 cho hệ thống điện Quốc gia.


EVN cũng đã yêu cầu Tổng công ty Điện lực miền Bắc và Tổng công ty Điện lực TP Hà Nội chỉ đạo Giám đốc các công ty Điện lực liên quan phối hợp chặt chẽ với các Sở Nông nghiệp và Phát triển nông thôn, các Công ty khai thác công trình thủy lợi trên địa bàn để thống nhất phương án đảm bảo cung cấp điện an toàn, liên tục cho tất cả các trạm bơm, đặc biệt là các trạm bơm đầu mối và các trạm bơm dã chiến trong suốt thời gian từ 20/01 đến 21/02/2024; đồng thời phối hợp sát với địa phương, trao đổi để thực hiện lấy nước hiệu quả, tiết kiệm.

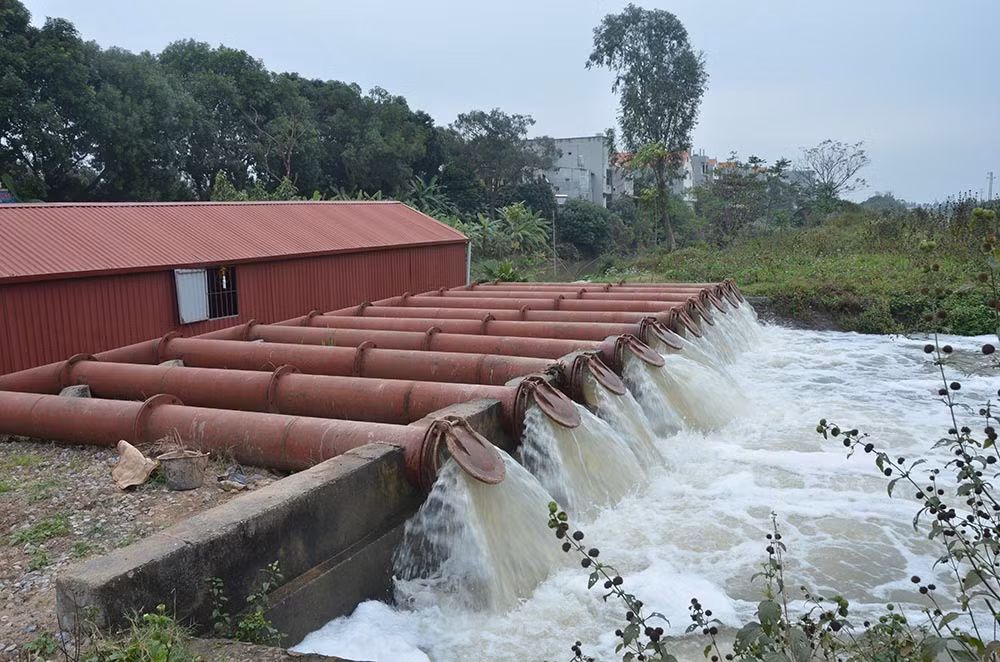

Để đảm bảo sử dụng nguồn nước tiết kiệm, hiệu quả, nhất là cần đảm bảo nước các hồ thủy điện để phục vụ cung cấp điện trong các tháng mùa khô năm 2024, EVN kính đề nghị UBND các các tỉnh, thành phố trực thuộc Trung ương và UBND TP Hà Nội sớm triển khai thực hiện các công việc như yêu cầu của Bộ Nông nghiệp và Phát triển nông thôn, bao gồm: tổ chức xây dựng kế hoạch lấy nước phù hợp với lịch lấy nước, bảo đảm cung cấp đủ nước cho các diện tích gieo cấy có nhu cầu lấy nước từ hệ thống sông Hồng trong 2 đợt lấy nước; tăng cường các giải pháp giữ nước trên ruộng để hạn chế thất thoát nước trong thời gian dài giữa đợt 1 và đợt 2 lấy nước (18 ngày), bảo đảm hạn chế tối đa việc thất thoát, lãng phí nước; đồng thời tiếp tục thực hiện nghiêm các nội dung tại văn bản số 6096/BNN-TL ngày 31/8/2023 của Bộ Nông nghiệp và Phát triển nông thôn về việc tiếp tục tăng cường thực hiện giải pháp thích ứng với tình trạng thiếu hụt nguồn nước phục vụ gieo cấy lúa vụ Đông Xuân 2023 - 2024.


EVN đề nghị các Sở Nông nghiệp và Phát triển nông thôn các tỉnh/ thành phố chỉ đạo ngay các địa phương chủ động bơm sớm, trữ nước vào ao, đầm, vùng trũng thấp và các kênh dẫn từ các nguồn nước sẵn có ở sông, ngòi. Ngoài ra cần lấy đủ nước vào ruộng trong thời gian xả nước tập trung từ các hồ thủy điện để tránh lãng phí nước và tiết kiệm sử dụng điện. Các đơn vị Điện lực cũng đề nghị các Công ty khai thác công trình thủy lợi theo dõi sát nguồn nước trong thời gian xả nước tập trung để bơm nước vào hệ thống thủy nông, sử dụng có hiệu quả nguồn nước từ các hồ thủy điện, đảm bảo cung cấp đủ lượng nước đổ ải và tưới dưỡng cho lúa.

Để việc lấy nước đạt hiệu quả cao, Bộ Nông nghiệp và Phát triển nông thôn trước đó đã có văn bản số 6096/BNN-TL ngày 31/8/2023 về việc tiếp tục tăng cường thực hiện giải pháp thích ứng với tình trạng thiếu hụt nguồn nước phục vụ gieo cấy lúa vụ đông xuân 2023-2024. Mới đây, Cục Thủy lợi (Bộ NN&PTNT) cũng đã ban hành Công điện số 01/CĐ-TL-QLVH ngày 15/01/2024 gửi Giám đốc Sở Nông nghiệp và Phát triển nông thôn các tỉnh, thành phố; Giám đốc các đơn vị quản lý hệ thống thủy lợi liên tỉnh chỉ đạo, phối hợp với các đơn vị có liên quan thực hiện việc tổ chức lấy nước Đợt 1 phục vụ gieo cấy lúa vụ Đông Xuân 2023 - 2024, khu vực Trung du và Đồng bằng Bắc Bộ.

Theo Tập đoàn Điện lực Việt Nam

Có thể bạn quan tâm

Tin cùng chuyên mục

Người dân xã Bảo Nhai hiến hơn 3.200 m2 đất xây dựng nông thôn mới

Người dân xã Bảo Nhai hiến hơn 3.200 m2 đất xây dựng nông thôn mới

Thực hiện chương trình xây dựng nông thôn mới, xã Bảo Nhai chú trọng phát huy vai trò chủ thể của Nhân dân, trong đó xác định đội ngũ đảng viên là lực lượng nòng cốt trong tuyên truyền, vận động và tổ chức thực hiện. Tại các thôn, bản, đảng viên không chỉ gương mẫu đi đầu mà còn trực tiếp đến từng hộ gia đình tuyên truyền, giải thích để người dân hiểu rõ ý nghĩa, lợi ích của việc chung tay xây dựng nông thôn mới.

Lào Cai thuộc nhóm địa phương tự cân đối nguồn vật liệu xây dựng thông thường

Lào Cai thuộc nhóm địa phương tự cân đối nguồn vật liệu xây dựng thông thường

Văn phòng Chính phủ vừa ban hành Văn bản số 12064/VPCP-CN ngày 22/11/2026 truyền đạt ý kiến chỉ đạo của Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc về việc tiếp tục rà soát các mỏ vật liệu xây dựng thông thường phục vụ các công trình trọng điểm quốc gia. Theo phương án tạm thời của Bộ Công Thương, tỉnh Lào Cai thuộc nhóm 2, gồm các địa phương thiếu một số loại vật liệu nhưng tự cân đối được thông qua nâng công suất, khai thác mở rộng, cấp mới.

Khắc phục sạt lở trên tỉnh lộ 156B

Khắc phục sạt lở trên tỉnh lộ 156B

Với tổng mức đầu tư 40 tỷ đồng từ nguồn ngân sách Trung ương và địa phương, dự án xử lý 21 điểm sụt lở trên tỉnh lộ 156B đang được khẩn trương triển khai. Công trình khi hoàn thành sẽ xóa bỏ nỗi bất an của người dân, mở ra cơ hội lớn để thúc đẩy giao thương, du lịch các xã Bát Xát, Bản Xèo, Dền Sáng, Y Tý.

Thúc đẩy thu ngân sách và kiến tạo đô thị

Thúc đẩy thu ngân sách và kiến tạo đô thị

Những tháng cuối năm 2026, công tác đấu giá quyền sử dụng đất tại phường Cam Đường đóng vai trò then chốt trong khơi thông nguồn lực đất đai, tạo nguồn thu cho ngân sách nhà nước và chỉnh trang diện mạo đô thị.

Đồng đất mở lối hồi hương

Đồng đất mở lối hồi hương

Nhiều năm qua, phường Cầu Thia đã thực hiện chuyển đổi cơ cấu cây trồng, phát triển sản xuất hàng hóa gắn với liên kết doanh nghiệp, mở ra hướng sinh kế mới, từng bước thu hút người lao động trở về quê lập nghiệp.

Vùng cao chủ động tích nước cho mùa khô

Vùng cao chủ động tích nước cho mùa khô

Mùa khô 2026 - 2027 được dự báo gay gắt hơn do ảnh hưởng của El Nino. Các xã vùng cao thượng nguồn sông Chảy ở Lào Cai đang rà soát nguồn cấp, chuẩn bị phương án cấp nước dự phòng và vận động người dân tích trữ, sử dụng nước tiết kiệm.

Cần sớm có giải pháp tháo gỡ khó khăn

Giải phóng mặt bằng Dự án đường sắt tại phường Lào Cai: Cần sớm có giải pháp tháo gỡ khó khăn

Theo kế hoạch, cuối tháng 12/2026, UBND phường Lào Cai sẽ hoàn thành thống kê tài sản tại các khu, cụm công nghiệp, làm cơ sở lập phương án di dời, bàn giao mặt bằng Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng. Tuy nhiên, quá trình triển khai phát sinh vướng mắc về bồi thường, tái định cư, thủ tục di dời; một số nội dung vượt thẩm quyền địa phương cần sự vào cuộc hỗ trợ của các cơ quan chức năng cấp tỉnh.
