Quay về E-magazine Theo dõi Báo Lào Cai trên Google News
Dự án đường Bản Xèo - Y Tý: Liệu có “lỗi hẹn”?

Dự án đường Bản Xèo - Y Tý: Liệu có “lỗi hẹn”?

Sau 2 năm triển khai thi công (27/12/2021 - 27/12/2023), khối lượng thi công Dự án cải tạo, nâng cấp đường Bản Xèo - Dền Sáng - Y Tý, huyện Bát Xát (Dự án đường Bản Xèo - Y Tý) chỉ đạt khoảng 25%. Dự án đã phải gia hạn thi công thêm 1 năm, đến hết 31/12/2024.

Dự án đường Bản Xèo - Y Tý có tổng chiều dài khoảng 33,6 km, điểm đầu tuyến xuất phát tại lý trình Km15+0.00, Tỉnh lộ 155 (ngã ba Cán Tỷ), điểm cuối tuyến kết thúc tại lý trình Km41+500, Tỉnh lộ 158 (ngã ba giao với điểm cuối đường cứu hộ, cứu nạn Trịnh Tường Y Tý).

Trên cơ sở đường cũ đã có, thiết kế nâng cấp, mở rộng tuyến đảm bảo quy mô đường cấp V miền núi theo tiêu chuẩn đường ô tô TCVN 4054-05. Chiều rộng nền đường tối thiểu 6,5 m; chiều rộng mặt đường 3,5 m được thảm bê tông nhựa; chiều rộng lề đường 3 m, trong đó gia cố lề mỗi bên 1,5 m (kết cấu gia cố lề như kết cấu mặt đường). Dự án do UBND huyện Bát Xát làm chủ đầu tư, với tổng mức đầu tư 200 tỷ đồng, từ nguồn ngân sách trung ương và ngân sách tập trung giai đoạn 2021 - 2025.

Sau 2 năm triển khai, giá trị khối lượng đã thi công đạt khoảng 25%. Cụ thể, nhà thầu thi công phần nền đường gần 60% khối lượng (19/33,6 km), thi công lớp móng cấp phối đá dăm lớp 1 được 10/33,6 km.

Hiện tại, nhà thầu đang triển khai thi công nền đường, hệ thống thoát nước ngang, kè bê tông, kè vỉa và thi công cấp phối đá dăm lớp trên đoạn Km0 - Km6, dự kiến trong quý I/2024 sẽ hoàn thành đoạn này (đoạn Bản Xèo - Mường Hum).

Tại sao tiến độ thi công Dự án đường Bản Xèo - Y Tý lại ì ạch như vậy? Để trả lời câu hỏi này, phóng viên đã tìm hiểu thực tế.

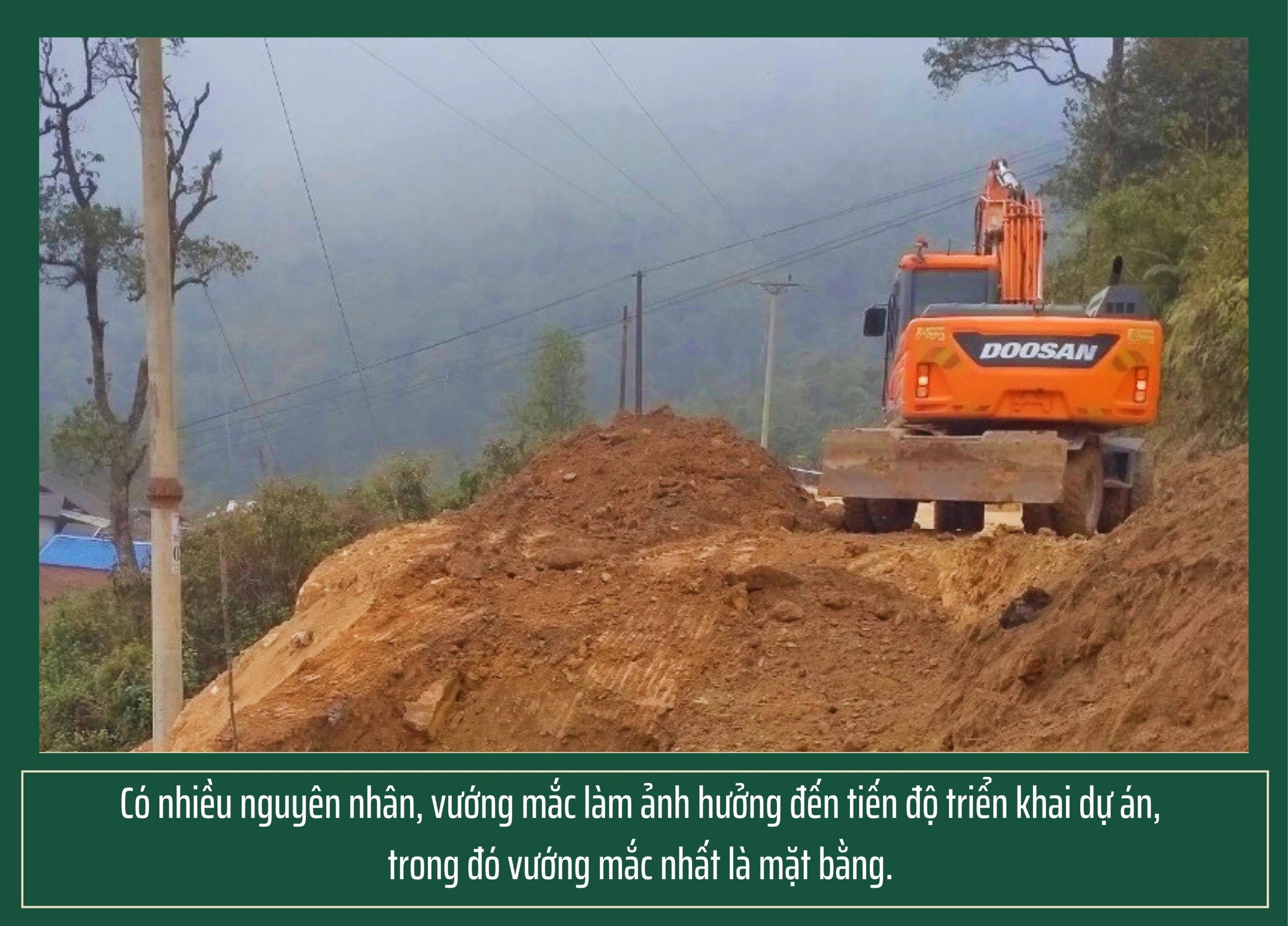

Được biết, có nhiều nguyên nhân, vướng mắc làm ảnh hưởng đến tiến độ triển khai dự án, trong đó vướng mắc nhất là mặt bằng. Để thực hiện dự án này, có 316 hộ (Dền Sáng 144 hộ, Sàng Ma Sáo 98 hộ, Mường Hum 63 hộ, Bản Xèo 11 hộ) và 5 tổ chức liên quan đến giải phóng mặt bằng, với tổng diện tích đất thu hồi là 781.423 m2.

Đến thời điểm này, UBND huyện Bát Xát đã phê duyệt phương án bồi thường, hỗ trợ, tái định cư đối với 151/316 hộ. Chủ đầu tư bàn giao mặt bằng thi công được 19 km đường và 3 bãi đổ thải.

Ông Vũ Văn Sinh, Giám đốc Ban Quản lý Dự án đầu tư xây dựng huyện Bát Xát

Theo chỉ đạo của Chủ tịch UBND tỉnh tại buổi làm việc với huyện Bát Xát ngày 17/2/2023 về công tác giải phóng mặt bằng và giải ngân vốn đầu tư xây dựng cơ bản trên địa bàn, trong quý I/2024, huyện Bát Xát phải hoàn thành giải phóng mặt bằng các dự án trọng điểm, trong đó có Dự án đường Bản Xèo - Y Tý.

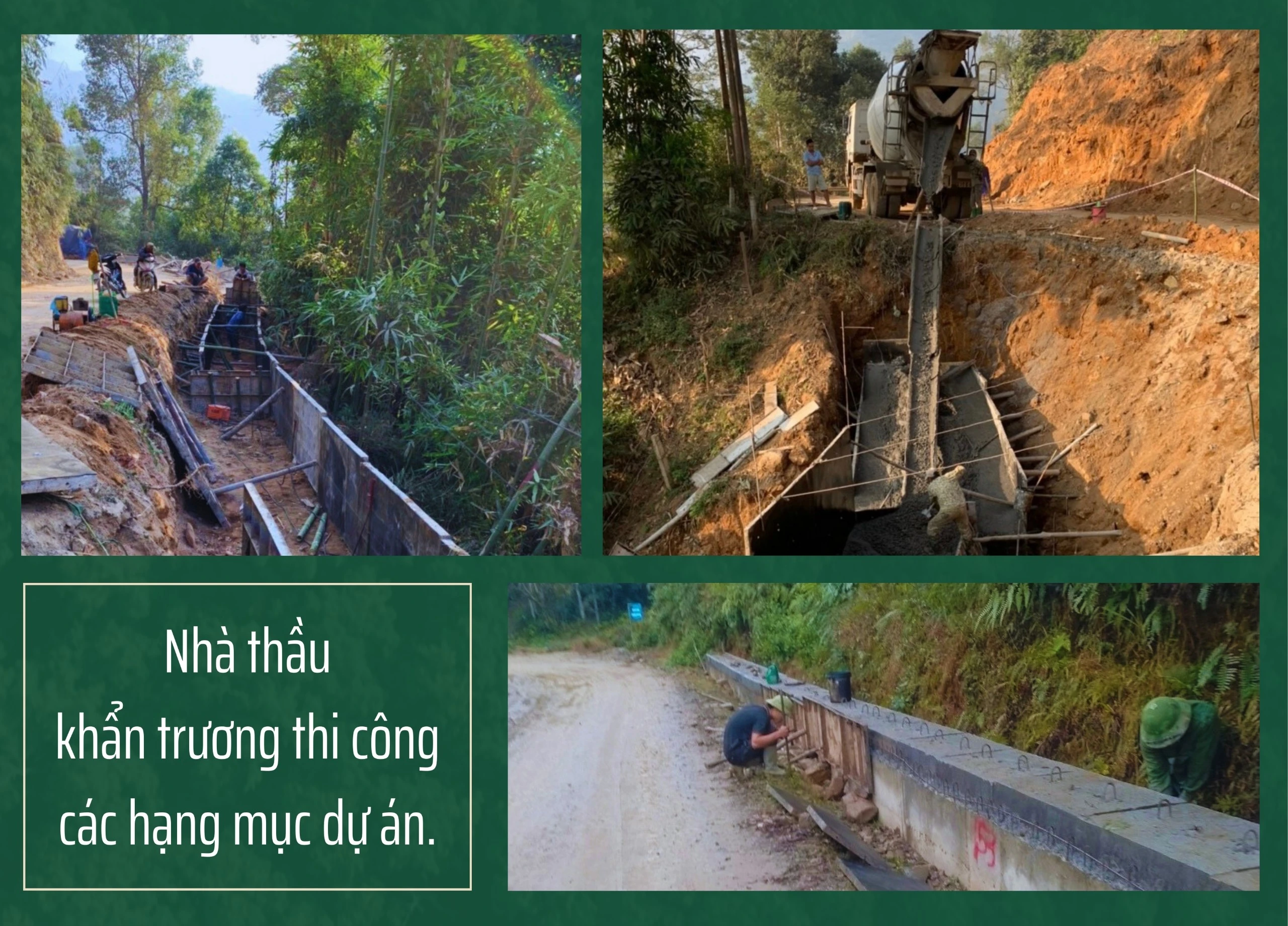

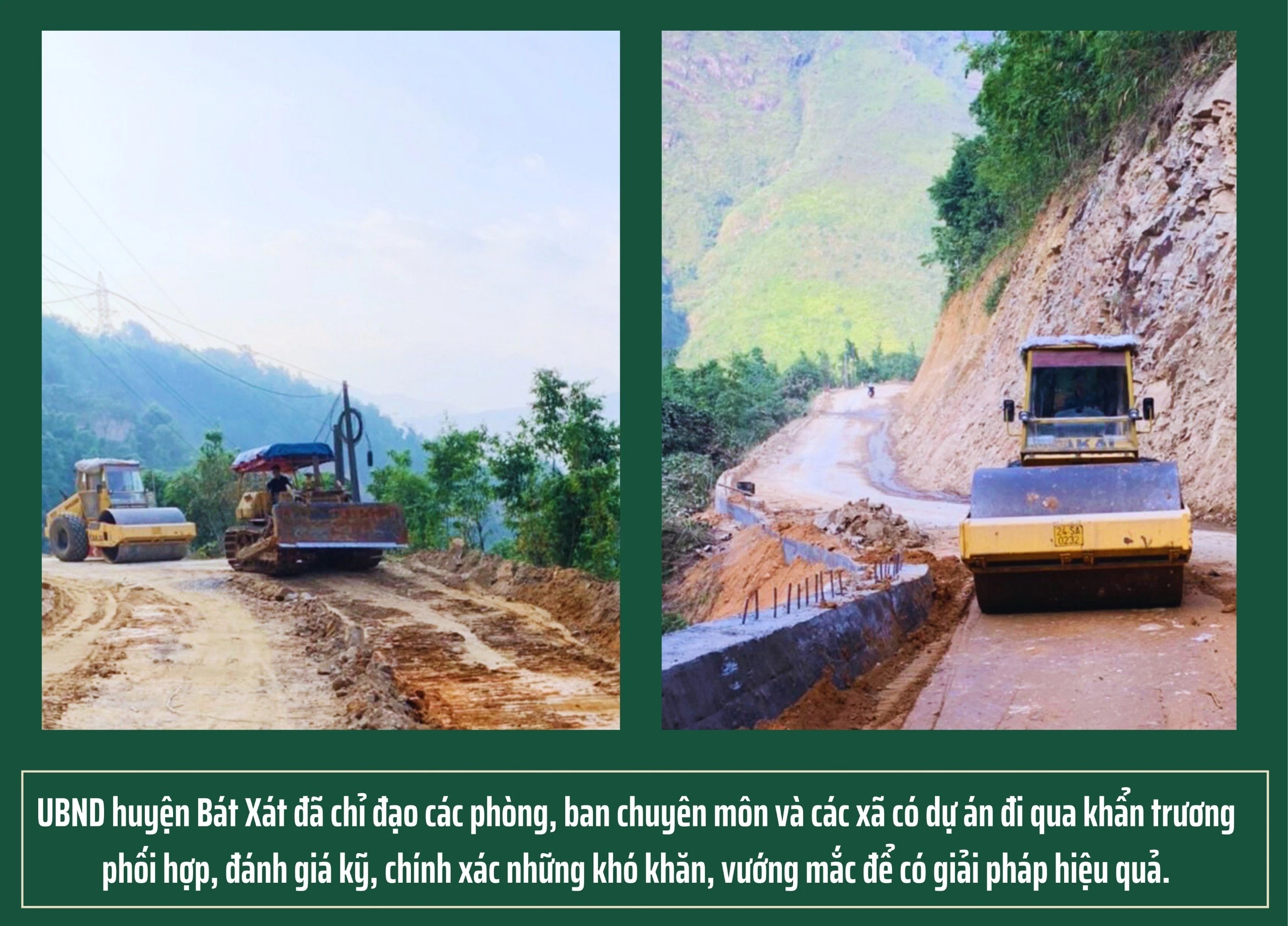

Để hoàn thành đúng chỉ đạo của Chủ tịch UBND tỉnh, UBND huyện Bát Xát đã chỉ đạo các phòng, ban chuyên môn và các xã có dự án đi qua khẩn trương phối hợp, đánh giá kỹ, chính xác những khó khăn, vướng mắc để có giải pháp hiệu quả.

Cụ thể, đối với xã Mường Hum có 7 hộ bị chồng chéo giấy chứng nhận quyền sử dụng đất lâm nghiệp cấp năm 2007; 6 hộ chưa đồng ý với dự thảo phương án bồi thường (thắc mắc về nhân khẩu; đơn giá cây cối, hoa màu; đề nghị xem xét lại ranh giới thu hồi; ta luy nhà ở cao, có nguy cơ sạt lở khi công trình thi công đến); 3 hộ xác nhận lại chủ sử dụng đất; 2 hộ chưa ban hành thông báo thu hồi đất do phải làm thủ tục thừa kế.

Đối với xã Sàng Ma Sáo, 12 hộ chưa thực hiện ban hành thông báo thu hồi đất do phải làm thủ tục thừa kế (11 hộ do phải làm thủ tục thừa kế và 1 hộ bị chồng giấy chứng nhận quyền sử dụng đất giao năm 2007). Đối với xã Dền Sáng, 6 hộ chưa ban hành thông báo thu hồi đất do phải làm biên bản họp gia đình để quy chủ sử dụng đất.

Trên cơ sở kết quả rà soát, các phòng, ban của huyện khẩn trương phối hợp với UBND các xã tập trung giải quyết những vướng mắc đối với từng tình huống cụ thể theo quy định của pháp luật, như hướng dẫn các hộ hoàn thiện hồ sơ công nhận quyền sử dụng đất ở; xác nhận lại nguồn gốc sử dụng đất, chủ sử dụng đất; làm thủ tục thừa kế; tuyên truyền, giải thích, vận động để người dân hiểu, đồng thuận với chủ trương, chính sách đền bù, giải phóng mặt bằng của địa phương.

Ông Bùi Việt Cường, Phó Giám đốc Công ty TNHH Đầu tư xây dựng Cao Minh cho biết: Nhà thầu mong những khó khăn, vướng mắc sớm được giải quyết, bởi càng để kéo dài càng thiệt hại. Thực tế, mặc dù mặt bằng “xôi đỗ” nhưng nhà thầu vẫn bố trí thi công, không để gián đoạn làm ảnh hưởng đến tiến độ.

Tuy nhiên, ngoài một số điểm đã giải phóng mặt bằng, còn lại hầu như đụng đâu vướng đó nên dù cố gắng đến mấy cũng không thể triển khai theo phương án đưa ra.

Thời gian chỉ còn chưa đầy 1 năm, trong khi khối lượng Dự án đường Bản Xèo - Y Tý còn rất nhiều. Nếu không có sự vào cuộc quyết liệt và có những giải pháp đồng bộ, hiệu quả của các cơ quan, đơn vị liên quan thì dự án khó có thể hoàn thành theo tiến độ đã được gia hạn.
