Thủy điện Nậm Tha sẽ phát điện trở lại vào cuối năm

LCĐT - Để hoàn thành mục tiêu phát điện trở lại vào cuối năm nay, các cán bộ, kỹ sư, công nhân tại cụm Nhà máy Thủy điện Nậm Tha (Văn Bàn) đang khẩn trương hoàn tất các hạng mục xây lắp và chuẩn bị lắp đặt thiết bị nhà máy.

Từ trung tâm xã Nậm Tha theo con đường liên xã chạy ven suối đến cụm Nhà máy Thủy điện Nậm Tha, dấu vết của trận lũ quét cách đây hơn 1 năm vẫn hiện rõ trên những triền ruộng bị đất, đá vùi lấp, những tuyến đường liên thôn sạt lở, cây cầu treo bị nước lũ vặn đứt… Sức tàn phá của thiên nhiên càng ghê gớm hơn khi chúng tôi theo con đường công vụ từ trạm biến áp của cụm thủy điện lên từng bậc thang của các nhà máy.

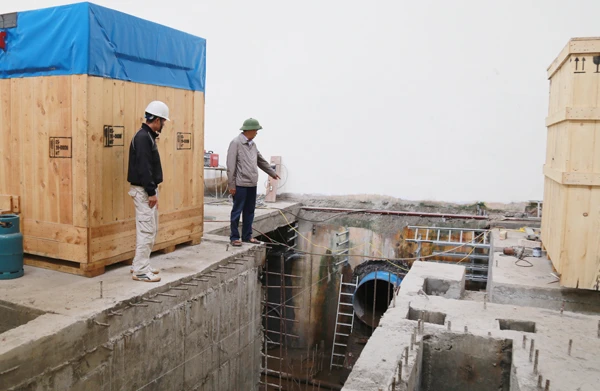

Các thiết bị đã được nhập về nhà máy và chờ lắp đặt.
Các thiết bị đã được nhập về nhà máy và chờ lắp đặt.

Tại Nhà máy Thủy điện Nậm Tha 4, nơi bị thiệt hại nặng nề nhất, lòng suối vẫn ngổn ngang những tảng đá to bằng cả gian nhà. Khu nhà ở công nhân trước đây cũng bị san phẳng, chỉ còn sót lại những thanh sắt giằng của móng nhà. Phía sau nhà máy, những vết sụt trượt của đất, đá hiện rõ giữa triền xanh của núi rừng. Theo báo cáo của Công ty Cổ phần Đầu tư xây dựng và năng lượng Phúc Khánh, trận mưa lũ xảy ra tháng 7/2018 đã gây thiệt hại nặng tại cụm Nhà máy Thủy điện Nậm Tha (gồm các bậc thủy điện: Nậm Tha 3, Nậm Tha 4, Nậm Tha 5 do Công ty Cổ phần Đầu tư xây dựng và năng lượng Phúc Khánh làm chủ đầu tư và Thủy điện Nậm Tha 6 do Công ty Cổ phần Trung Hoàng Phúc làm chủ đầu tư), ước thiệt hại khoảng 292 tỷ đồng. Trong cụm nhà máy này, Nhà máy Thủy điện Nậm Tha 4 bị thiệt hại nặng nhất, toàn bộ hệ thống thiết bị nhà máy, gần 300 m đường ống nối các cửa hầm, đập đầu mối bị hư hỏng...

Thiệt hại kinh tế là rất lớn, vì vậy chủ đầu tư xác định giải pháp hiệu quả nhất để hạn chế thiệt hại là khẩn trương khắc phục hậu quả, khôi phục lại sản xuất. Với tinh thần đó, chỉ 3 tháng sau khi trận lũ đi qua, Nhà máy Thủy điện Nậm Tha 3, 5, 6 đã nhanh chóng được vận hành trở lại, mặc dù chưa đảm bảo công suất phát điện như thiết kế do lòng hồ bị bồi lấp nhưng đã giảm bớt phần nào gánh nặng kinh tế do nhà máy tạm dừng hoạt động.

Ông Lê Viết Chung, Tổng Chỉ huy công trường (Công ty Cổ phần Đầu tư xây dựng và năng lượng Phúc Khánh) cho biết: Để đẩy nhanh tiến độ khắc phục hậu quả, công ty thường xuyên huy động 80 công nhân thi công xây dựng cùng 12 công nhân lắp thiết bị, lúc cao điểm công ty thuê thêm hàng chục lao động là người dân địa phương tham gia nạo vét bùn đất tại khu vực lòng hồ. Riêng tại Nhà máy Thủy điện Nậm Tha 4, ngoài việc sửa chữa nội thất, ngoại thất nhà máy, nạo vét, phá đá khu vực lòng suối thì các thiết bị của nhà máy như tua bin máy phát, van chính, hệ thống điện, máy biến áp… phải thay thế hoàn toàn và đơn vị phải đặt hàng từ châu Âu, mất khoảng 13 tháng, nên thời gian khắc phục kéo dài hơn dự kiến.

Trong tháng 10, chủ đầu tư đã nhập đầy đủ thiết bị về tập kết tại nhà máy, tháng 11 sẽ lắp đặt và dự kiến tháng 12 chính thức phát điện trở lại. Ông Chung cho biết, mỗi ngày không phát điện, doanh nghiệp thiệt hại hàng tỷ đồng, do đó việc đưa các nhà máy sớm trở lại hoạt động là yêu cầu cấp thiết. Ngoài ra, việc đưa các nhà máy vào hoạt động còn tạo việc làm ổn định cho hàng chục công nhân vận hành thủy điện và giải quyết nhiều vấn đề an sinh xã hội khác.

Ông Phan Văn Cương, Phó Giám đốc Sở Công thương cho biết: Cụm Nhà máy Thủy điện Nậm Tha nằm trên lưu vực có lượng nước ổn định, được duy trì cả vào mùa khô, vì vậy trữ năng thủy điện rất lớn. Việc đưa vào vận hành các nhà máy này sẽ đóng góp vào việc tăng sản lượng điện của tỉnh.

Có thể bạn quan tâm

Tin cùng chuyên mục

Phát triển cây dược liệu dưới góc nhìn của người thầy thuốc

Phát triển cây dược liệu dưới góc nhìn của người thầy thuốc

Tỉnh ủy Lào Cai đã ban hành Nghị quyết số 48 về phát triển dược liệu chiến lược tỉnh Lào Cai giai đoạn 2026 - 2030, định hướng đến năm 2050. Theo đó, tỉnh xác định dược liệu là ngành hàng chủ lực, góp phần nâng cao thu nhập cho người dân, đặc biệt là đồng bào dân tộc thiểu số vùng cao, đồng thời bảo vệ rừng và thúc đẩy phát triển kinh tế - xã hội bền vững.

Tái cơ cấu nông nghiệp – Giải pháp gia tăng giá trị nông sản

Tái cơ cấu nông nghiệp – Giải pháp gia tăng giá trị nông sản

Tái cơ cấu nông nghiệp đang mở ra hướng đi bền vững cho Lào Cai trong nâng cao giá trị nông sản và thu nhập cho người dân. Từ chuyển đổi cơ cấu cây trồng, nhiều địa phương đã hình thành các vùng chuyên canh quy mô lớn, tạo nền tảng để phát triển nông nghiệp theo hướng bền vững.

Cần tái cấu trúc ngành chè trước biến động thị trường xuất khẩu

Cần tái cấu trúc ngành chè trước biến động thị trường xuất khẩu

Những ngày đầu tháng 4, khi vụ chè xuân vào chính vụ, không khí thu hái tại các vùng chè trọng điểm của tỉnh diễn ra sôi động. Thế nhưng, phía sau nhịp sản xuất tưởng như ổn định ấy là những lo lắng hiện hữu của người trồng chè khi thị trường xuất khẩu biến động mạnh, giá thu mua giảm, đầu ra thiếu bền vững. Thực trạng này đặt ra yêu cầu cấp thiết phải tổ chức lại sản xuất, nâng cao giá trị và đa dạng hóa thị trường tiêu thụ cho ngành chè.

Khẩn trương đầu tư thay thế cầu treo xuống cấp

Khẩn trương đầu tư thay thế cầu treo xuống cấp

Việc đẩy nhanh tiến độ đầu tư thay thế các cây cầu treo, ngầm tràn xuống cấp không chỉ đảm bảo an toàn cho người dân mà còn góp phần khơi thông "điểm nghẽn", mở ra cơ hội phát triển kinh tế - xã hội cho các địa phương.

Đẩy nhanh phát triển quỹ đất, khơi thông nguồn lực ngân sách

Đẩy nhanh phát triển quỹ đất, khơi thông nguồn lực ngân sách

Xác định thu tiền sử dụng đất là nguồn lực quan trọng để tái đầu tư hạ tầng và thúc đẩy tăng trưởng kinh tế, ngay từ những tháng đầu năm 2026, tỉnh Lào Cai đã tập trung chỉ đạo các sở, ngành và địa phương rà soát, tháo gỡ điểm nghẽn trong công tác phát triển quỹ đất, tạo nền tảng hoàn thành mục tiêu thu ngân sách.

Tăng “nhịp” thi công mở rộng cao tốc Nội Bài - Lào Cai

Tăng “nhịp” thi công mở rộng cao tốc Nội Bài - Lào Cai

Trên công trường Dự án mở rộng cao tốc Nội Bài - Lào Cai, không khí thi công đang bước vào giai đoạn cao điểm trước mùa mưa lũ. Các nhà thầu đang tăng tốc tổ chức thi công “3 ca, 4 kíp”, duy trì “nhịp” thi công để bảo đảm hoàn thành những hạng mục theo kế hoạch đề ra.

Việt Hồng trồng thử nghiệm các giống sen mới

Việt Hồng trồng thử nghiệm các giống sen mới

Ngày 02/4, Trung tâm Nghiên cứu và Phát triển hoa, cây cảnh (Viện Nghiên cứu rau quả) phối hợp với xã Việt Hồng triển khai trồng thử nghiệm mô hình 1,5 ha các giống sen mới tại gia đình ông Nguyễn Văn Huân, thôn 8 Minh Phú.

Gỡ "nút thắt" về vật liệu xây dựng cho các dự án trường nội trú biên giới

Gỡ "nút thắt" về vật liệu xây dựng cho các dự án trường nội trú biên giới

Trong điều kiện địa hình hiểm trở, thời tiết khắc nghiệt và chi phí vật liệu tăng cao, việc triển khai các dự án trường phổ thông dân tộc nội trú tại khu vực biên giới của Lào Cai  gặp không ít khó khăn. Tuy nhiên, với sự chỉ đạo quyết liệt của tỉnh cùng nỗ lực chủ động từ các đơn vị thi công, nhiều giải pháp linh hoạt đang được triển khai nhằm tháo gỡ “điểm nghẽn” về vật liệu, đảm bảo tiến độ hoàn thành các công trình trước năm học mới 2026 - 2027.

Xã Nghĩa Đô phát động phong trào “Phủ xanh thượng nguồn - Giữ dòng suối trong”

Xã Nghĩa Đô phát động phong trào “Phủ xanh thượng nguồn - Giữ dòng suối trong”

Chiều 1/4, tại thôn Nậm Mược, UBND xã Nghĩa Đô tổ chức lễ phát động phong trào “Phủ xanh thượng nguồn - Giữ dòng suối trong”, trồng thêm cây xanh tại các khu vực đầu nguồn, nhằm mục tiêu đảm bảo phục hồi những khoảng rừng đã thưa, bảo vệ hệ sinh thái tự nhiên của suối và rừng, giữ gìn cảnh quan xanh - sạch - đẹp.

Trấn Yên khảo nghiệm các giống sen mới

Trấn Yên khảo nghiệm các giống sen mới

Nhằm mở rộng diện tích trồng sen gắn với du lịch cộng đồng, ngày 2/4, Trung tâm Nghiên cứu và Phát triển hoa, cây cảnh (Viện Nghiên cứu Rau quả) phối hợp với Hội Nông dân và Hợp tác xã Sen Việt Trấn Yên, triển khai mô hình trồng khảo nghiệm 1 ha các giống sen mới tại thôn Phú Mỹ.

Hoàn thành thảm nhựa mặt đường toàn tuyến Kim Thành - Ngòi Phát

Hoàn thành thảm nhựa mặt đường toàn tuyến Kim Thành - Ngòi Phát

Ban Quản lý dự án đầu tư xây dựng công trình giao thông tỉnh cho biết, gói thầu số 7 thi công xây dựng hạng mục tuyến đường đoạn từ Km2+00 - Km5+00 (dự án đường Kim Thành - Ngòi Phát) vừa hoàn thành thảm bê tông nhựa đoạn cuối cùng, sớm hơn 1 tháng so với kế hoạch. Đến nay, toàn tuyến dự án cơ bản đã hoàn thành thảm nhựa mặt đường.

fb yt zl tw
