LCĐT - Theo Sở Công thương, do ảnh hưởng của dịch Covid-19, các chuyên gia Trung Quốc chưa thể sang lắp đặt thiết bị tại một số nhà máy thủy điện đã khiến tiến độ các công trình này chậm so với kế hoạch từ 6 - 9 tháng, làm thiếu hụt sản lượng điện khoảng 200 triệu kWh đã đăng ký năm 2020.

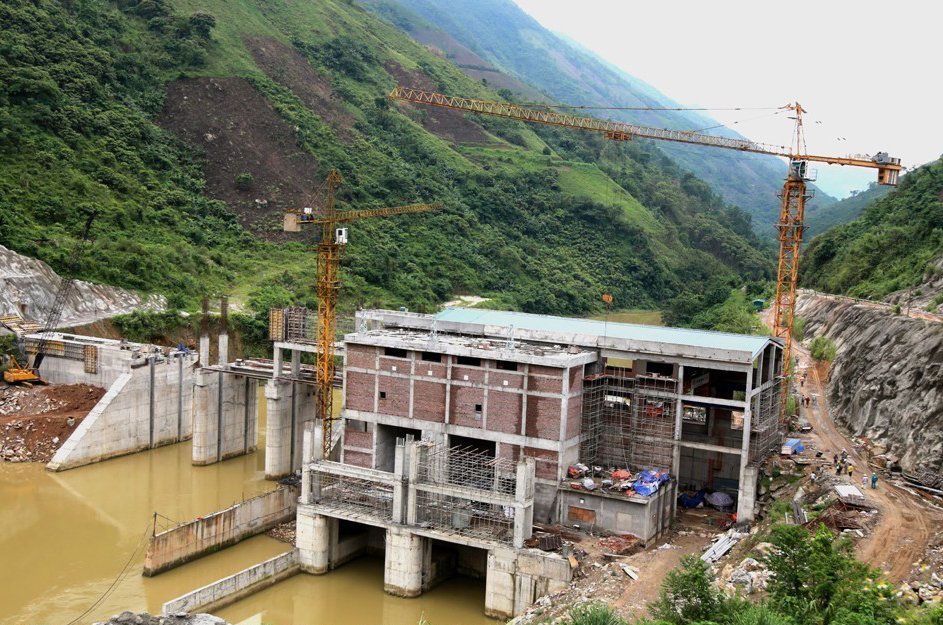

Thủy điện Nậm Lúc đã hoàn thành phần xây dựng, chờ lắp máy để phát điện. |
Trong đó, 6 tháng đầu năm 2020 đã có 4 dự án hoàn thành phát điện (Minh Lương Thượng 13,6MW, Bắc Cuông 5,75MW, Ngòi Phát mở rộng 12MW, Bắc Nà 2,8MW).
Dự kiến 6 tháng cuối năm 2020 có 6 dự án hoàn thành với công suất là 90,5MW gồm các thủy điện: Móng Sến (6MW), Suối Chút 2 (3MW), Suối Chăn 1 (27MW), Pa Ke (26MW), Nậm Phàng B (4,5MW), Nậm Lúc (24MW). Hiện, cả 6 dự án đang chờ làm thủ tục cấp thị thực để chuyên gia người Trung Quốc nhập cảnh vào Việt Nam thực hiện lắp đặt thiết bị tại các dự án.
