Thi công xuyên Tết tại công trình trường học biên giới Y Tý

Những ngày cuối năm, khi không khí Tết Nguyên đán lan tỏa khắp các bản làng, phố thị, nhiều công trình xây dựng tạm dừng để người lao động trở về sum họp bên gia đình, thì tại xã Y Tý, tỉnh Lào Cai, không khí lao động trên công trường Dự án Trường Phổ thông Dân tộc Nội trú (PTDTNT) Tiểu học và THCS Y Tý vẫn diễn ra khẩn trương, liên tục.

0:00 / 0:00
0:00

Giữa cái lạnh đặc trưng của vùng cao biên giới, sương mù phủ kín các sườn núi từ sáng sớm, tiếng máy khoan, máy xúc, xe cơ giới hòa cùng nhịp bước công nhân vẫn đều đặn vang lên. Những bàn tay chai sạn thoăn thoắt ghép cốp pha, tiếng búa gõ lên các tấm ván khuôn vang đều trong sương sớm.

Công nhân Chi nhánh Trường Sơn 97 miệt mài thi công trên công trường Trường PTDTNT Tiểu học và THCS Y Tý trong những ngày Tết.

Trên công trường, từng tốp công nhân miệt mài làm việc, người buộc thép, người chỉnh khuôn, người vận hành máy, tất cả hòa chung một nhịp, hướng về mục tiêu giữ vững tiến độ công trình.

Theo ông Nguyễn Trọng Tiến, Chỉ huy trưởng công trình, thi công trong điều kiện địa hình phức tạp, nền đá cứng và thời tiết khắc nghiệt của Y Tý là thách thức rất lớn. Tuy nhiên, xác định đây là công trình trọng điểm, đơn vị đã bố trí nhiều mũi thi công song song, tổ chức làm việc luân phiên và duy trì lực lượng trên công trường xuyên Tết.

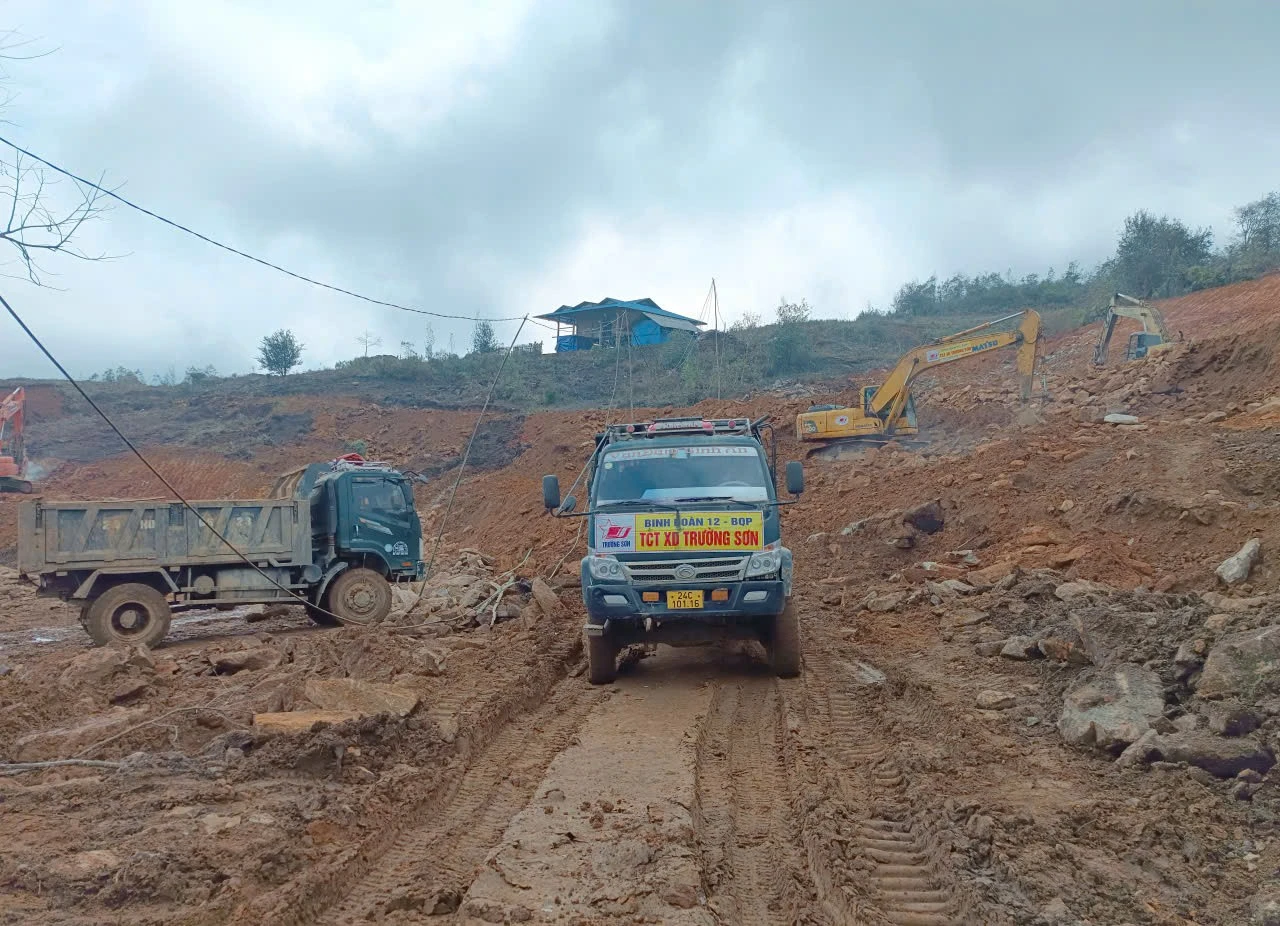

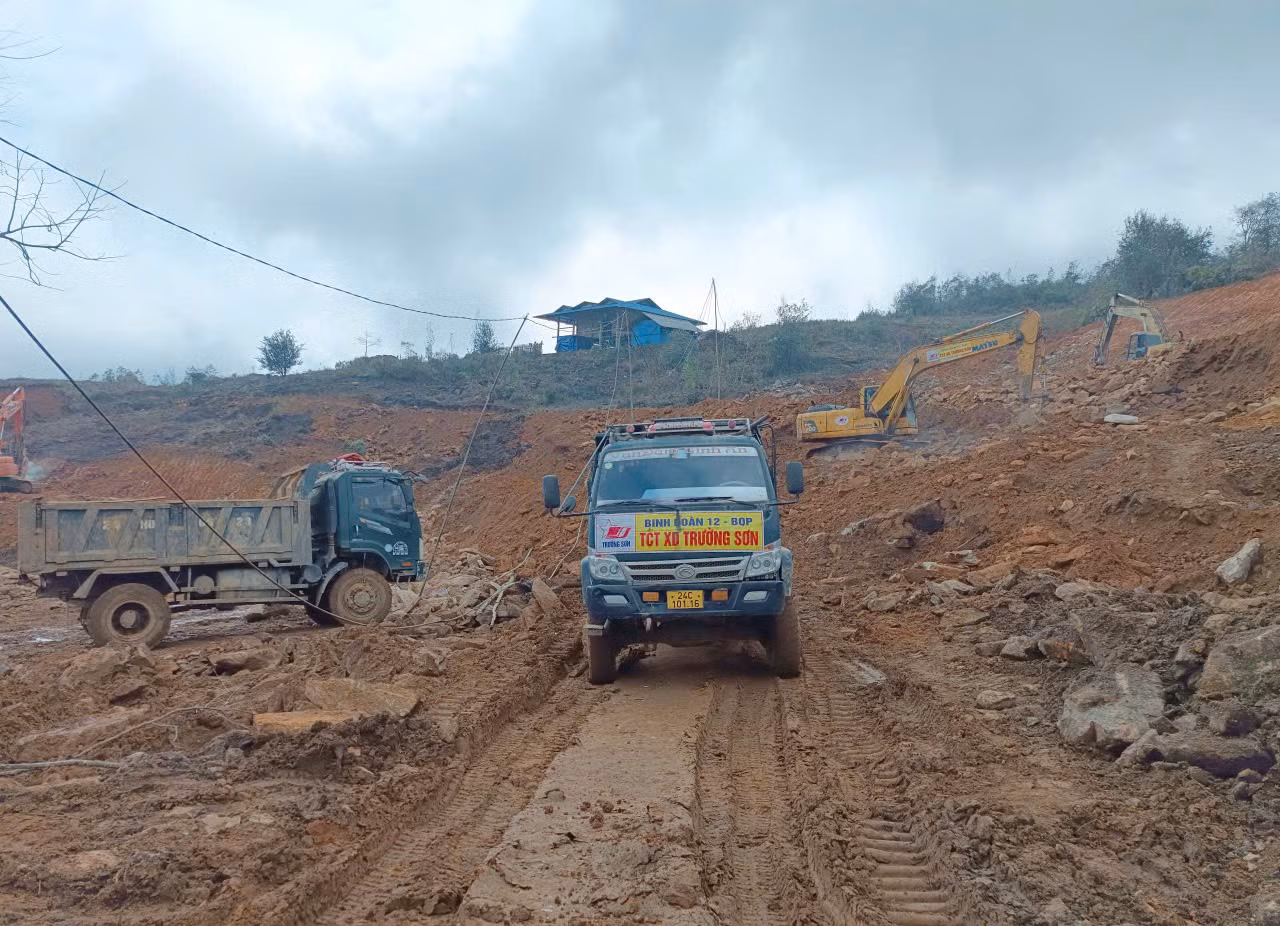

Các mũi thi công được tổ chức đồng loạt tại nhiều khu vực công trình.

Còn ông Nguyễn Thế Anh, Phó Trưởng phòng Quản lý Khu vực đô thị, Ban Quản lý dự án đầu tư xây dựng tỉnh Lào Cai cho biết, theo yêu cầu của chủ đầu tư, công trình hoàn thành trước ngày 30/8 để phục vụ năm học mới. Vì vậy, Ban Quản lý dự án thường xuyên đôn đốc, kiểm tra hiện trường, phối hợp chặt chẽ với đơn vị tư vấn giám sát và nhà thầu nhằm bảo đảm tiến độ, chất lượng và an toàn lao động, trong đó nhiều hạng mục được tổ chức thi công xuyên Tết Nguyên đán.

Nhịp lao động khẩn trương trên công trường trường học biên giới Y Tý.

Cùng với đó, qua quan sát tại hiện trường cho thấy, Chi nhánh Trường Sơn 97 - đơn vị trực thuộc Tổng Công ty Xây dựng Trường Sơn (Binh đoàn 12) đã huy động máy móc, thiết bị, nhân lực, dựng lán trại và tập kết đầy đủ vật tư phục vụ thi công. Nhiều mũi thi công được bố trí song song, vừa đào đắp mặt bằng, vừa khoan cọc nhồi, lắp dựng cốp pha, cốt thép và triển khai các hạng mục kết cấu quan trọng.

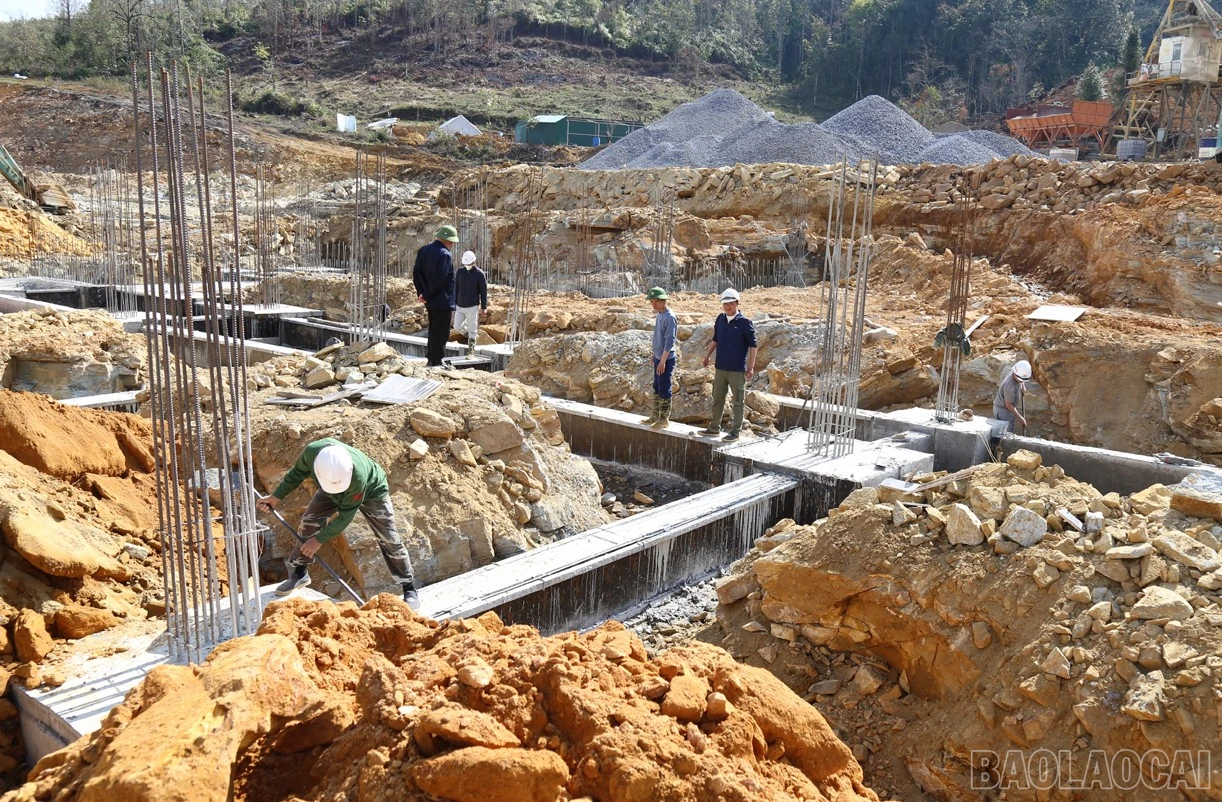

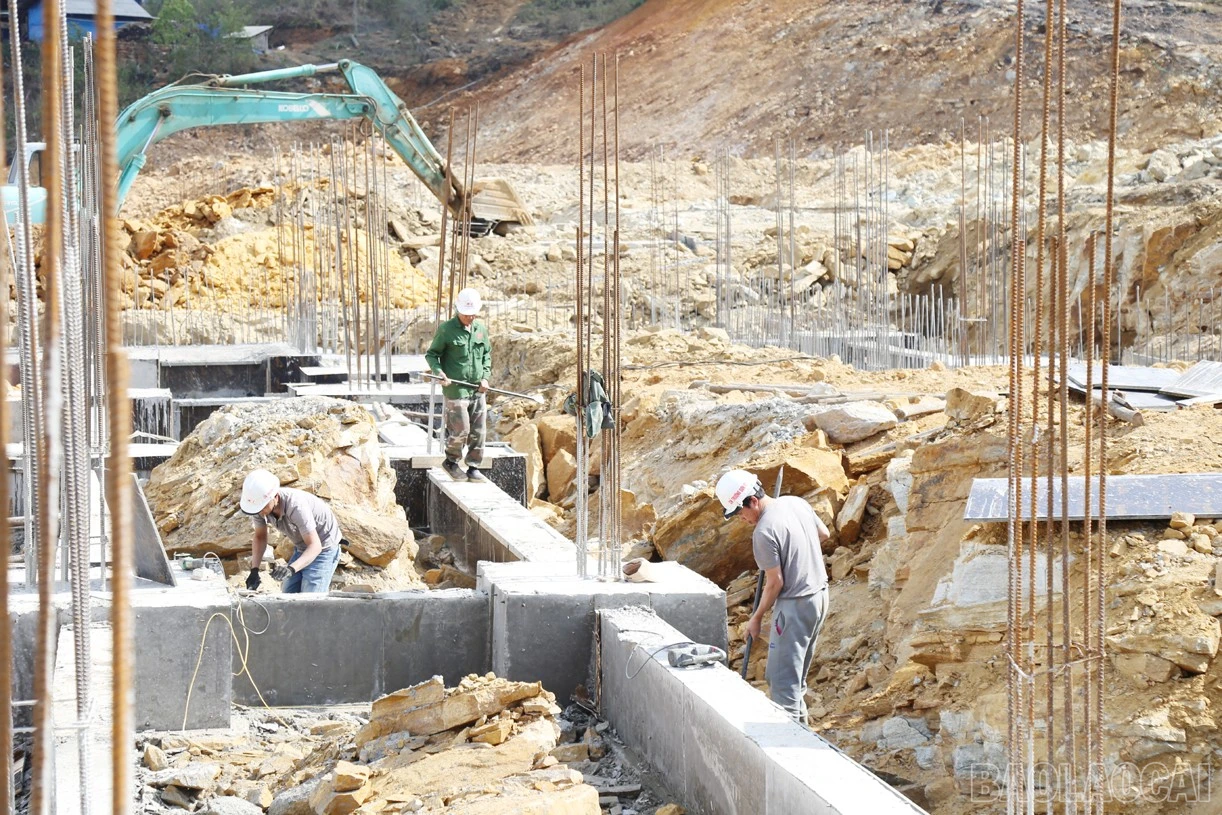

Công nhân thi công móng nhà tại công trường Trường PTDTNT Tiểu học và THCS Y Tý.

Đó không chỉ là nhịp lao động khẩn trương, mà còn là sự hy sinh thầm lặng của những người chấp nhận xa nhà, gác lại niềm riêng trong những ngày Tết sum vầy để giữ tiến độ cho một công trình mang ý nghĩa lớn đối với sự nghiệp giáo dục vùng biên.

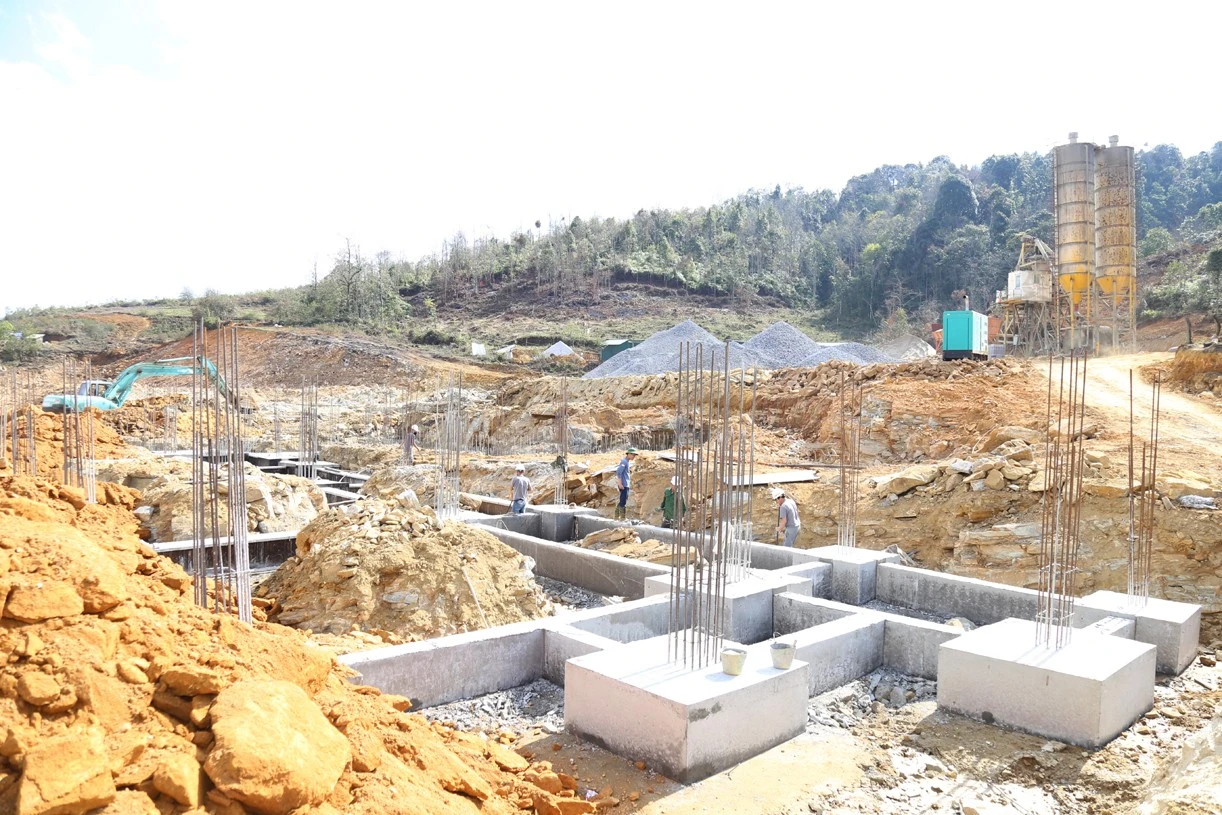

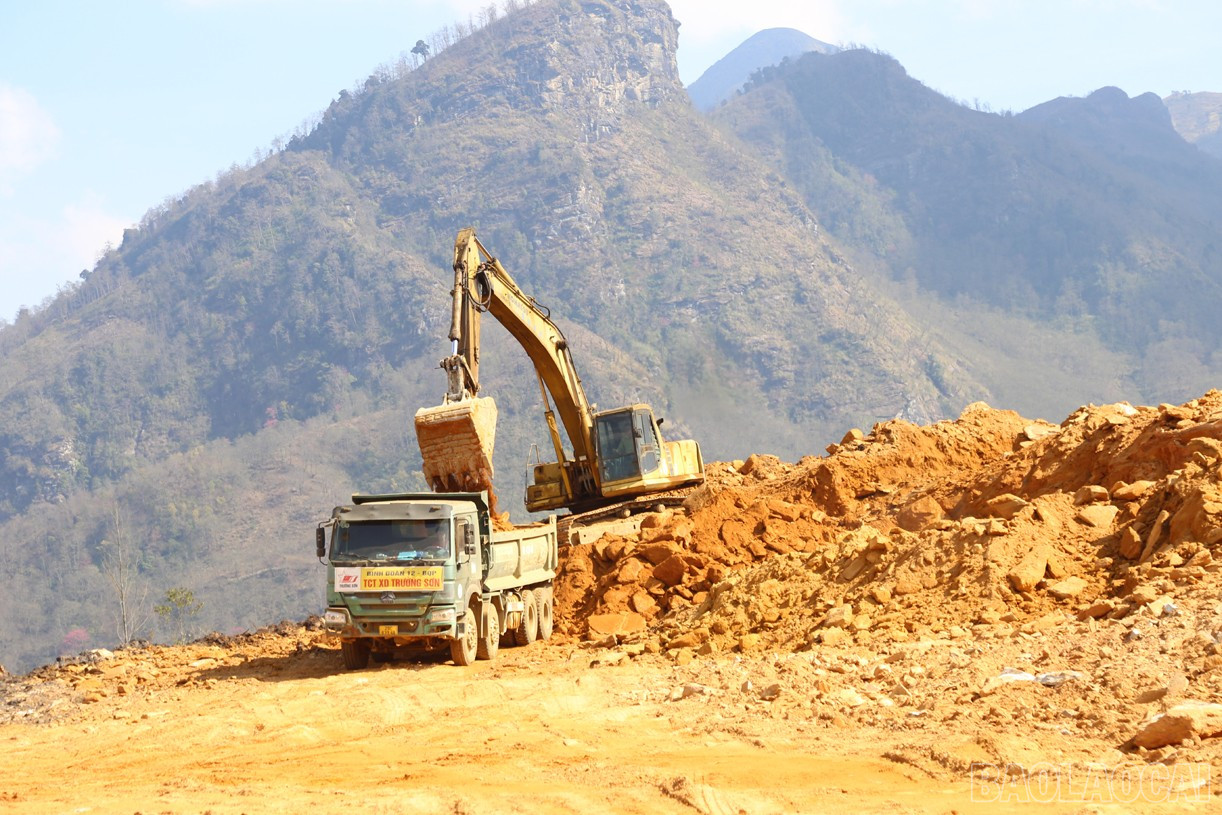

San tạo mặt bằng, chuẩn bị đào móng các dãy nhà lớp học và ký túc xá.

Công trình Trường PTDTNT Tiểu học và THCS Y Tý là dự án giáo dục trọng điểm của tỉnh Lào Cai, có vai trò quan trọng trong chiến lược phát triển nguồn nhân lực vùng cao, vùng biên giới. Việc đầu tư xây dựng ngôi trường khang trang, hiện đại không chỉ đáp ứng nhu cầu học tập của con em các dân tộc trên địa bàn, mà còn góp phần nâng cao dân trí, tạo nền tảng vững chắc cho phát triển kinh tế - xã hội và giữ vững an ninh, quốc phòng khu vực biên giới.


Dự án có tổng mức đầu tư 260 tỷ đồng, được xây dựng theo tiêu chuẩn cơ sở vật chất mức độ 2 của Bộ Giáo dục và Đào tạo. Theo thiết kế, trường gồm 12 lớp tiểu học, 16 lớp THCS cùng các hạng mục đồng bộ như khu bán trú, khu hiệu bộ, nhà công vụ giáo viên, nhà văn hóa kết hợp bếp ăn, ký túc xá nam – nữ, sân thể thao, sân chơi, hệ thống đường nội bộ và các công trình phụ trợ.

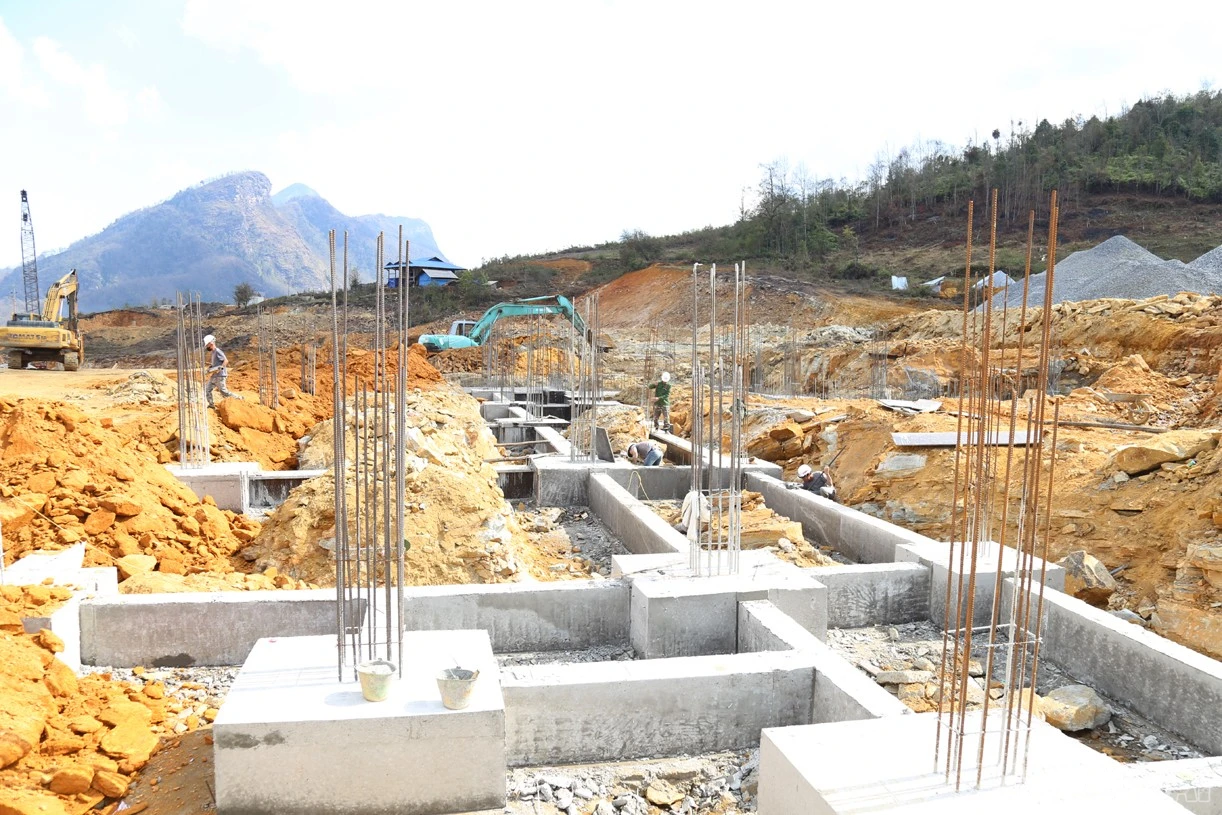

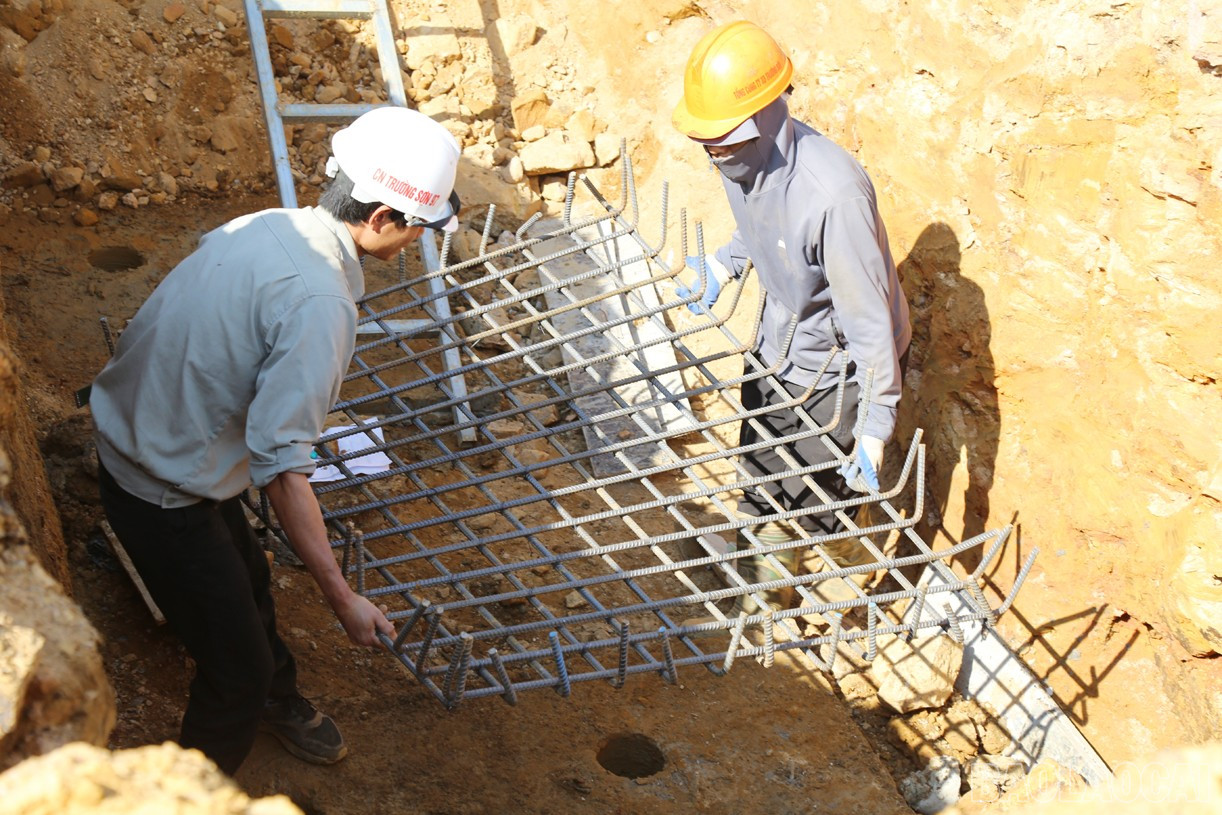

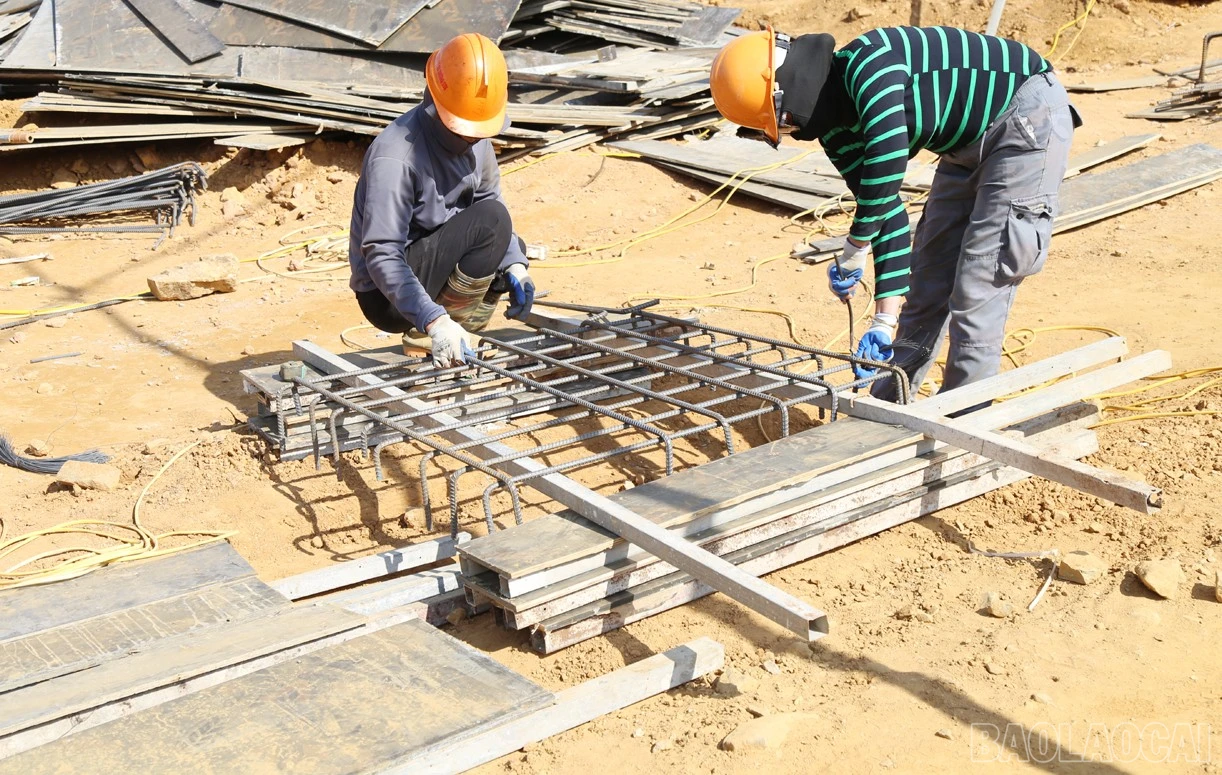

Lắp dựng cốp pha, cốt thép các hạng mục nhà lớp.

Ngay từ khi được giao nhiệm vụ, Ban Quản lý dự án đầu tư xây dựng tỉnh Lào Cai đã phối hợp với các sở, ngành, địa phương khẩn trương hoàn thiện thủ tục đầu tư, điều chỉnh quy hoạch phân khu, lập quy hoạch tổng mặt bằng và tổ chức giải phóng mặt bằng. Các hồ sơ thiết kế, dự toán, hồ sơ quản lý chất lượng được thẩm định, phê duyệt theo đúng quy định, tạo cơ sở pháp lý để triển khai thi công đồng bộ.

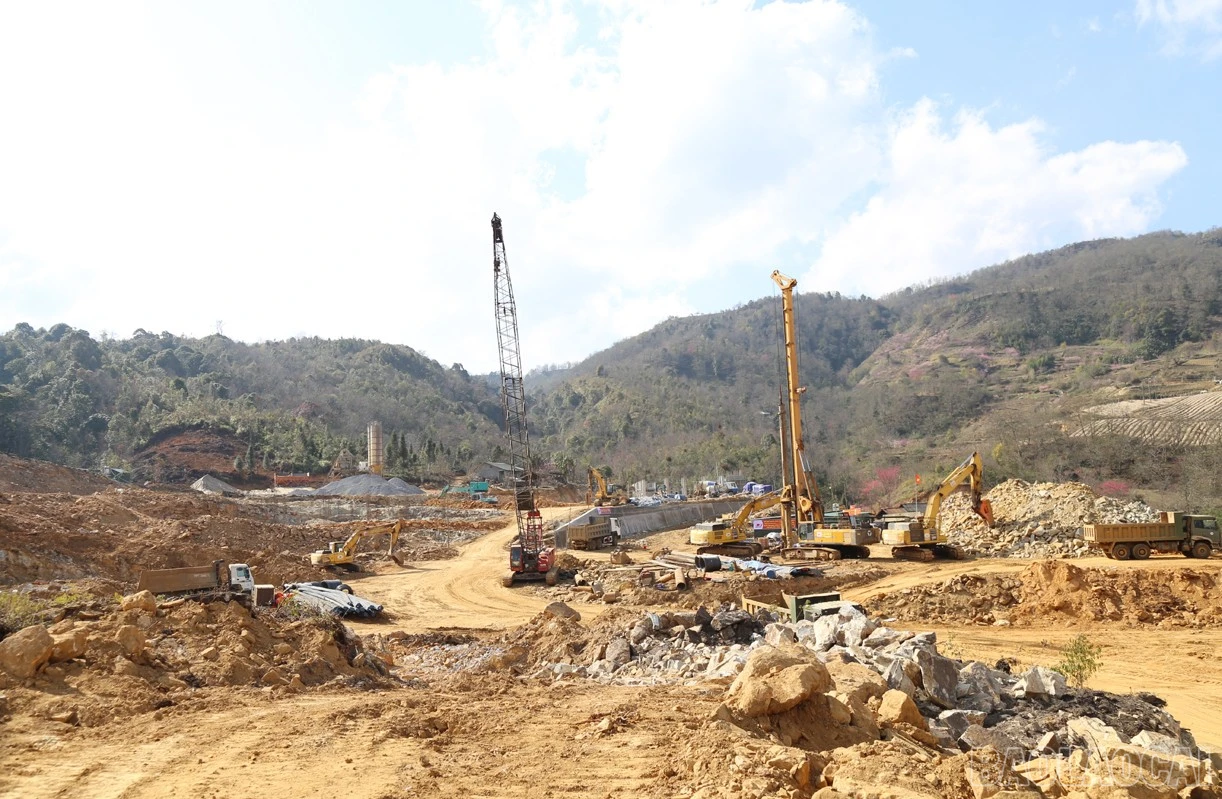

Máy móc, thiết bị được huy động đồng bộ phục vụ thi công.

Trên công trường, nhà thầu đã xây dựng hệ thống lán trại, kho bãi, huy động đầy đủ máy móc, thiết bị và nhân lực. Đặc biệt, để chủ động nguồn vật liệu, hạn chế phụ thuộc vào việc vận chuyển đường dài trong điều kiện giao thông miền núi khó khăn, đơn vị thi công đã lắp đặt trạm trộn bê tông ngay tại công trường. Việc sản xuất bê tông tại chỗ giúp rút ngắn thời gian, giảm chi phí và kiểm soát tốt chất lượng vật liệu đầu vào.


Đến nay, công tác san nền đã hoàn thành tại khu vực Nhà đa năng, sân thể thao, khối nhà hiệu bộ và khu nhà lớp học THCS. Nhà thầu đang tiếp tục đào nền các khu vực sân, đường nội bộ và các mặt bằng phụ trợ khác. Riêng hạng mục san nền và đường giao thông kết nối được tổ chức thi công liên tục, không nghỉ Tết Nguyên đán, nhằm sớm hoàn thiện mặt bằng.

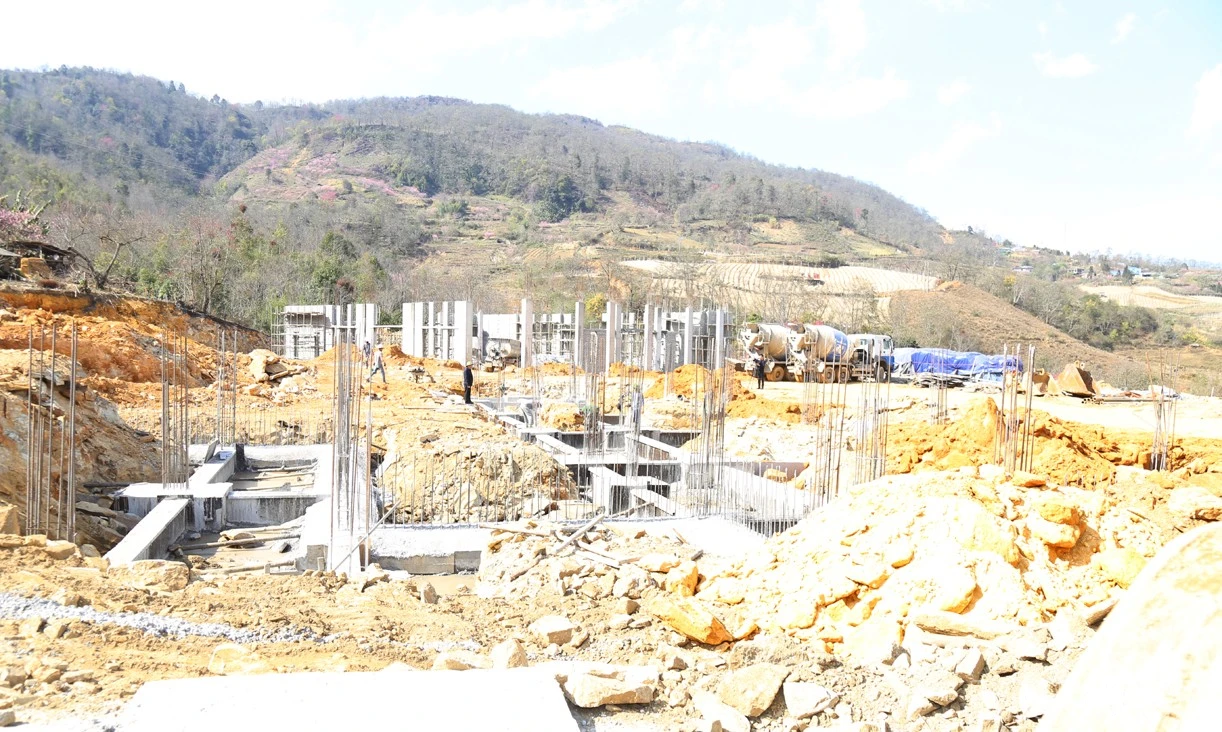

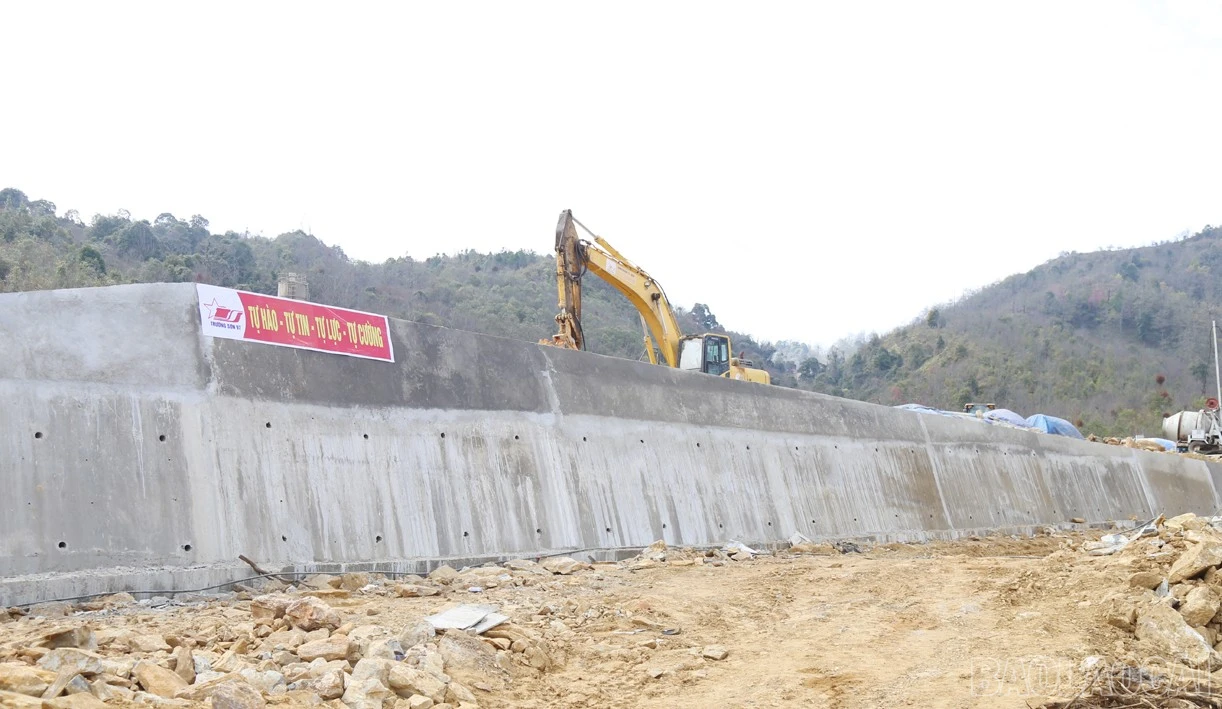

Xây tường kè bảo đảm ổn định nền móng cho các dãy nhà đang thi công.

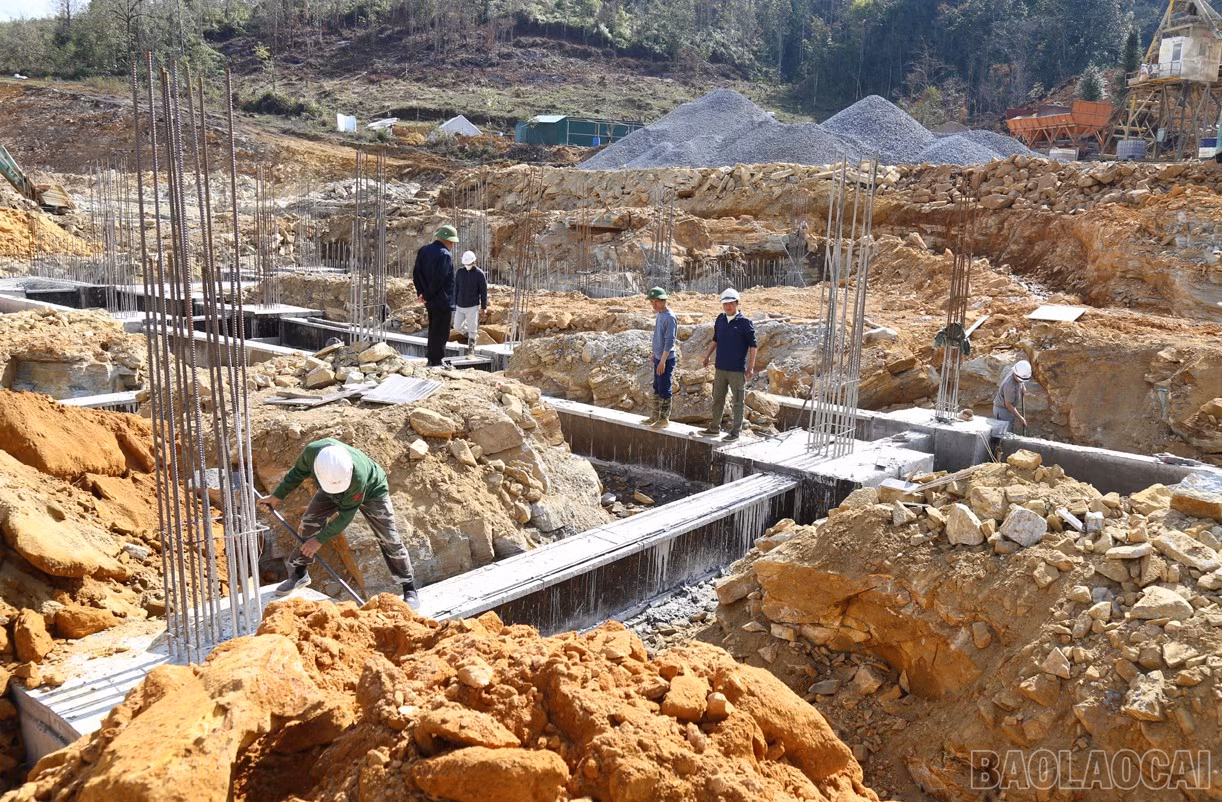

Tại hạng mục Nhà đa năng, công trình đã hoàn thành đổ bê tông móng và bê tông cột; hiện đang đắp đất móng và xây tường bao quanh, khối lượng xây đạt khoảng 80%. Khối nhà hiệu bộ đã đào xong toàn bộ móng; trong đó một đơn nguyên đã đổ xong bê tông móng, hai đơn nguyên còn lại đang gia công, lắp dựng ván khuôn, cốt thép.

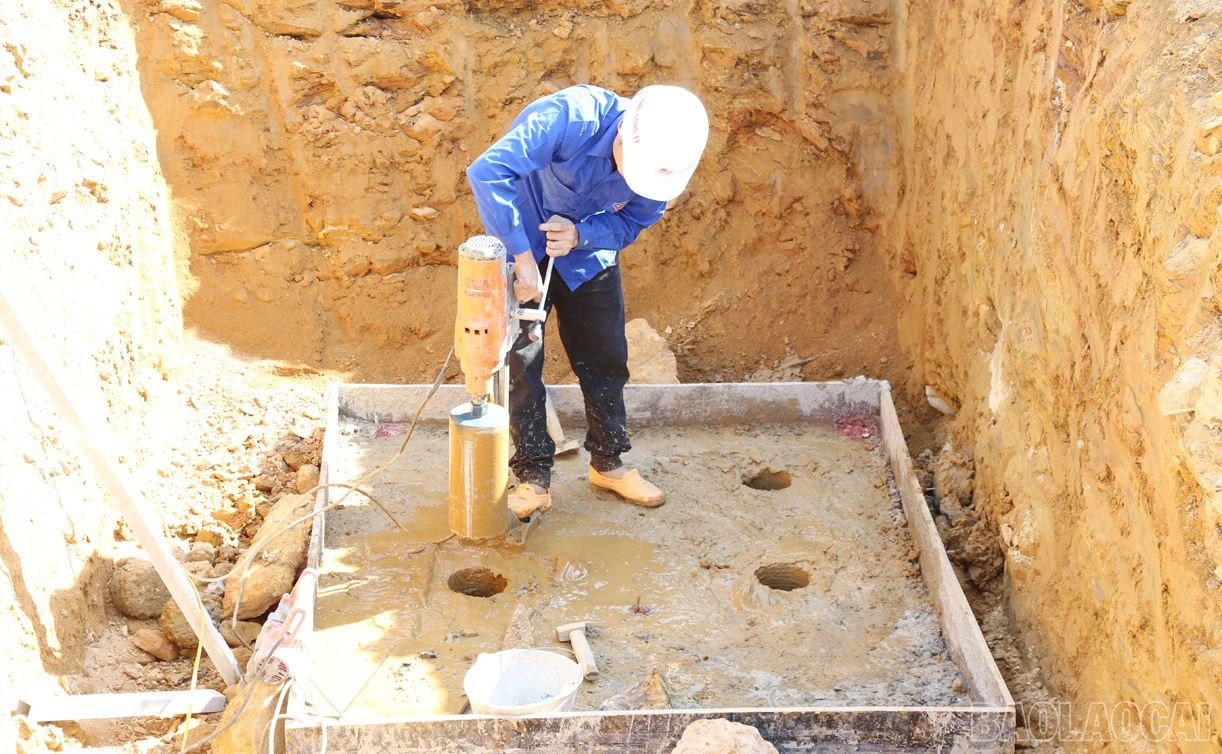

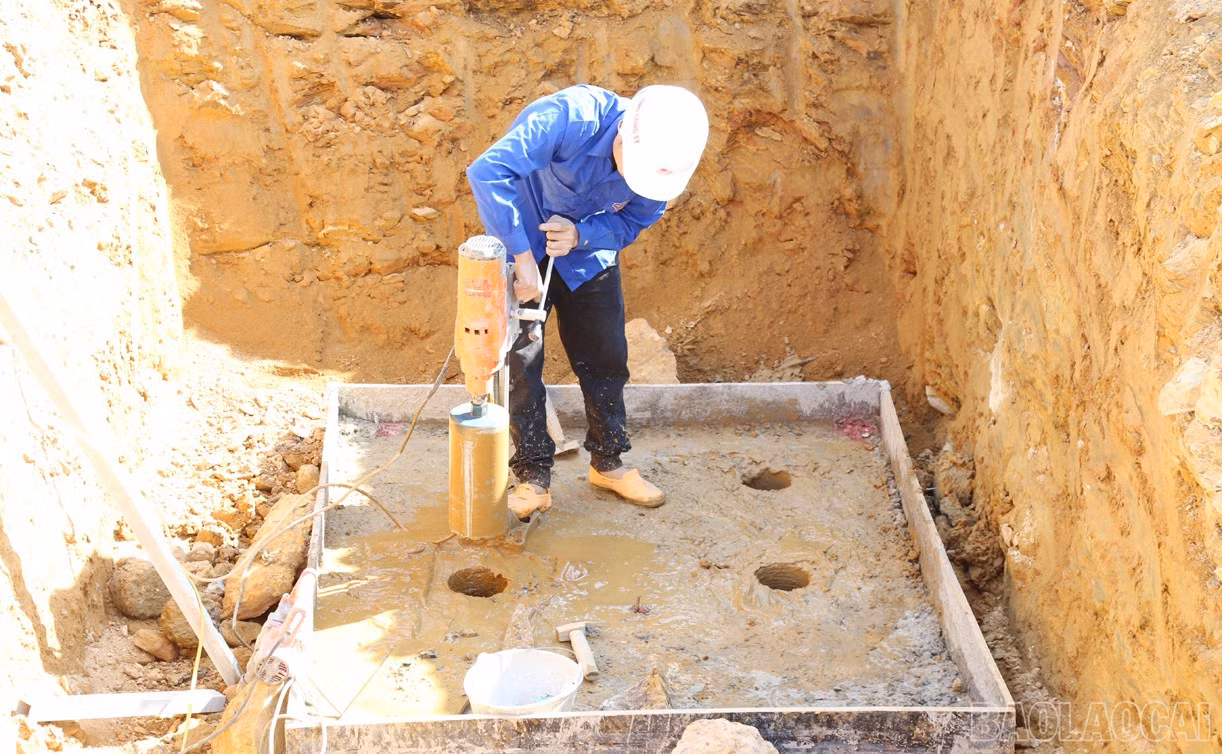

Hạng mục nhà lớp học THCS đã khoan và đổ bê tông xong toàn bộ cọc khoan nhồi. Hạng mục nhà lớp học Tiểu học hiện đã khoan được 5/46 cọc khoan nhồi, các cọc còn lại đang tiếp tục thi công. Nhà công vụ giáo viên đang đào móng, đạt khoảng 2/3 khối lượng. Khu ký túc xá nam và nữ đang san tạo mặt bằng, mở đường công vụ phục vụ máy khoan cọc.

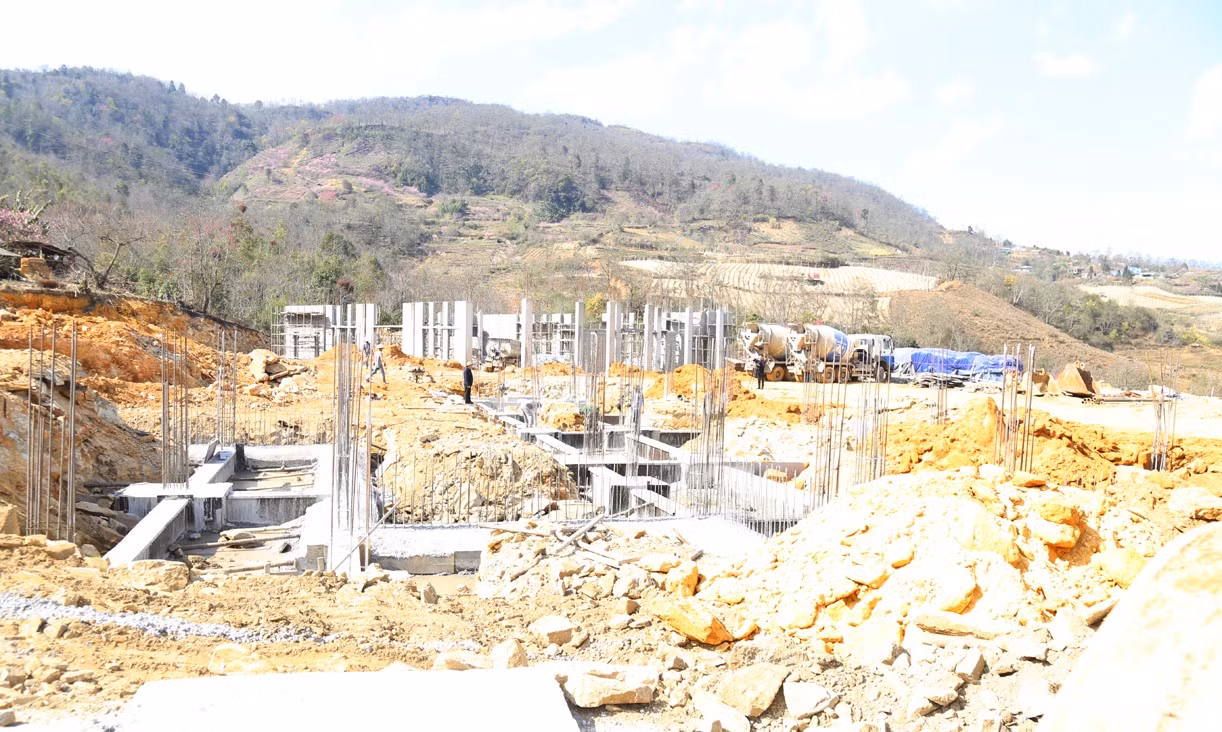

Thi công móng các dãy nhà theo thiết kế.

Song song với các hạng mục xây dựng chính, hệ thống hạ tầng kỹ thuật của dự án cũng được triển khai đồng bộ. Hệ thống đường dây 35kV, 0,4kV và trạm biến áp đã hoàn thành đấu nối, bảo đảm cấp điện ổn định cho công trường.

Giữa những ngày Tết, công nhân vẫn bám công trường, giữ nhịp tiến độ dự án.

Việc duy trì thi công xuyên Tết tại công trình Trường PTDTNT Tiểu học và THCS Y Tý thể hiện rõ tinh thần trách nhiệm, sự quyết tâm cao của các cấp, các ngành và các đơn vị tham gia dự án. Khi hoàn thành, ngôi trường mới sẽ trở thành điểm tựa vững chắc cho sự nghiệp giáo dục địa phương, mở ra cơ hội học tập tốt hơn cho con em các dân tộc thiểu số, góp phần xây dựng vùng biên ngày càng ổn định và phát triển.
