Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc chỉ đạo giải quyết dứt điểm các "điểm nghẽn", đẩy nhanh tiến độ Dự án đường dây 500kV

Ngày 15/7, đoàn công tác của tỉnh Lào Cai do đồng chí Ngô Hạnh Phúc, Uỷ viên Ban Thường vụ, Phó Chủ tịch UBND tỉnh dẫn đầu đã có buổi kiểm tra thực địa và làm việc tại các xã Cảm Nhân, Yên Thành và xã Thác Bà nhằm tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ Dự án Đường dây 500kV Lào Cai - Vĩnh Yên.

0:00 / 0:00
0:00

Dự án Đường dây 500kV Lào Cai - Vĩnh Yên là dự án trọng điểm quốc gia, có vai trò đặc biệt quan trọng trong việc giải tỏa công suất các Nhà máy Thủy điện khu vực Tây Bắc và đảm bảo an ninh năng lượng cho các tỉnh phía Bắc.

Dự án có tổng mức đầu tư 7.410 tỷ đồng, với chiều dài toàn tuyến 229,5km đi qua hai tỉnh Lào Cai và Phú Thọ. Riêng đoạn qua tỉnh Lào Cai dài 139,66 km.

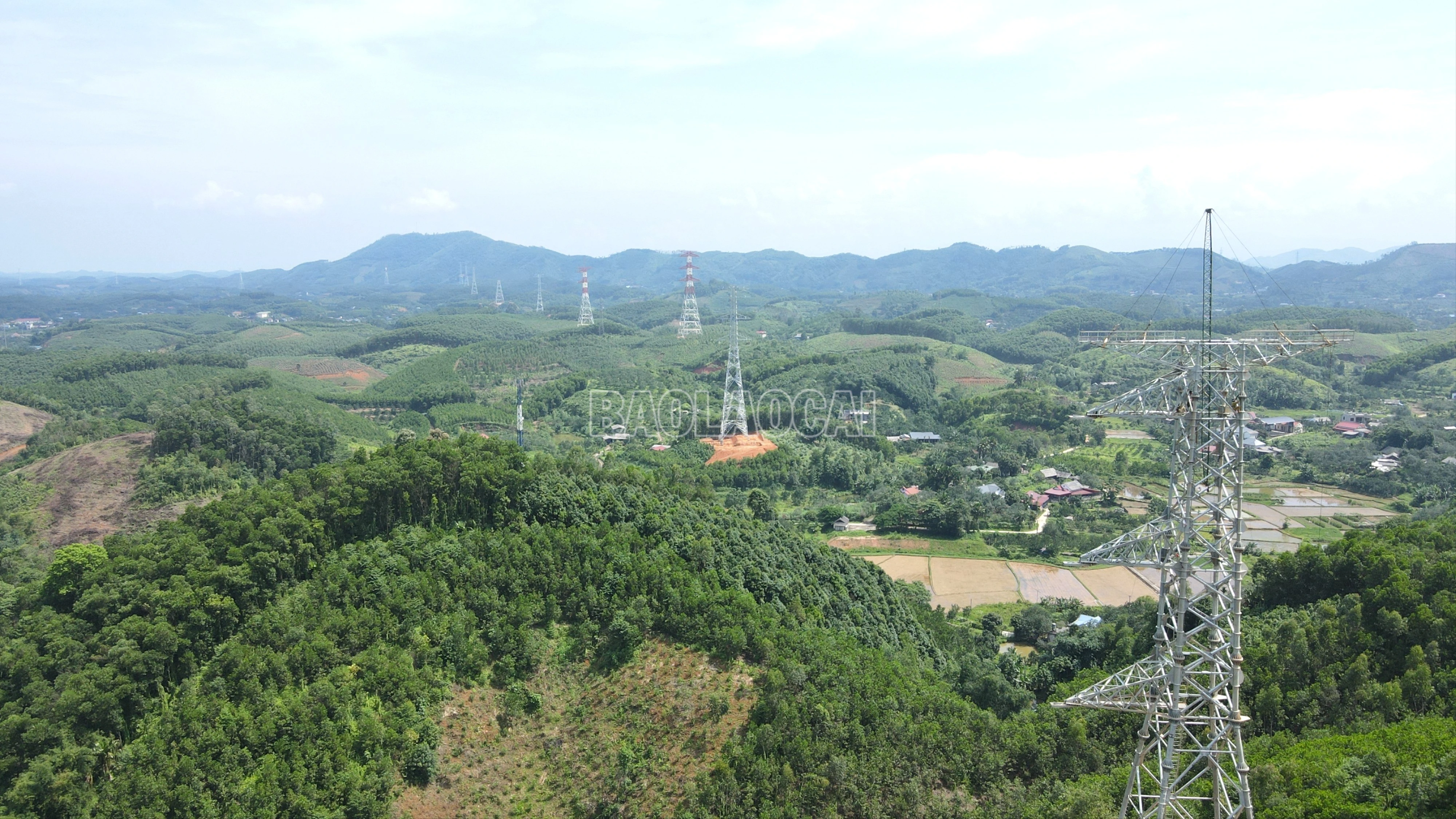

Hệ thống cột điện đường dây 500kV qua địa bàn xã Thác Bà.

Theo chỉ đạo của Thủ tướng Chính phủ, dự án có tiến độ rất cấp bách, yêu cầu phải hoàn thành đóng điện trước ngày 19/8/2025 để chào mừng Kỷ niệm 80 năm Quốc khánh nước Cộng hòa XHCN Việt Nam.

Đồng chí Ngô Hạnh Phúc, Phó Chủ tịch UBND tỉnh cùng đoàn công tác kiểm tra công tác giải phóng mặt bằng tại thôn Phai Tung, xã Thác Bà.

Theo báo cáo của Ban Quản lý dự án Điện 1 (EVNPMB1), tính đến ngày 14/7/2025, toàn tuyến đã thi công xong 96,15% móng trụ và dựng được 40,60% cột thép. Tuy nhiên, công tác kéo dây mới chỉ đạt 0,83%.


Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc kiểm tra tiến độ Dự án 500kV Lào Cai - Vĩnh Yên đoạn qua xã Cảm Nhân.

Tại địa bàn ba xã Cảm Nhân, Yên Thành và Thác Bà, tiến độ thi công móng trụ và dựng cột lần lượt đạt 94,51% và 35,16%. Công tác giải phóng mặt bằng (GPMB) cho móng cột đã hoàn thành 100%. Tuy nhiên, khó khăn nhất hiện nay là GPMB phần hành lang tuyến.

Cụ thể, vẫn còn 16/29 hộ dân có nhà ở trong hành lang tuyến chưa nhận tiền tạm ứng đền bù với các lý do như đơn giá thấp, đề nghị được cấp đất tái định cư hoặc thu hồi hết phần đất còn lại.

Vướng mắc còn liên quan đến việc xác minh nguồn gốc đất, chênh lệch diện tích trên sổ đỏ và thực tế, gây chậm trễ trong việc phê duyệt phương án bồi thường cuối cùng.

Trực tiếp kiểm tra tại các vị trí đang gặp vướng mắc về mặt bằng và làm việc với chính quyền địa phương, đồng chí Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc ghi nhận nỗ lực của chủ đầu tư và các xã trong thời gian qua. Tuy nhiên, đồng chí cũng nhấn mạnh thời gian còn lại là rất ngắn, đòi hỏi sự vào cuộc quyết liệt hơn nữa của cả hệ thống chính trị.

Đoàn công tác nắm bắt những khó khăn, vướng mắc trong giải phóng mặt bằng tại xã Cảm Nhân.

Kết luận tại các buổi làm việc, đồng chí Phó Chủ tịch UBND tỉnh đã đưa ra những chỉ đạo dứt khoát, toàn diện nhằm giải quyết các điểm nghẽn, đảm bảo tiến độ dự án.

Đồng chí Ngô Hạnh Phúc, Phó Chủ tịch UBND tỉnh chủ trì buổi làm việc với 2 xã Cảm Nhân, Yên Thành và các bên liên quan tại xã Yên Thành.

Đối với 2 xã Cảm Nhân và Yên Thành, đồng chí Ngô Hạnh Phúc, Phó Chủ tịch UBND tỉnh đã đưa ra các chỉ đạo quyết liệt về công tác thu hồi đất, đồng chí yêu cầu các đơn vị phải tập trung giải quyết các vướng mắc về chính sách, giá đền bù và các hỗ trợ khác cho người dân, đồng thời phải hoàn thiện các thủ tục hồ sơ liên quan trước ngày 15/8.

Đối với vấn đề giá đền bù, đồng chí Ngô Hạnh Phúc nhấn mạnh rằng, mức giá hiện nay không thể tăng thêm, do đó cần tăng cường công tác tuyên truyền, vận động để người dân hiểu và đồng thuận, kết hợp áp dụng các hình thức hỗ trợ khác.

Đồng chí yêu cầu phải xây dựng phương án cụ thể để tổ chức di chuyển, tái định cư cho các hộ gia đình và công khai các phương án này để người dân được biết. Sự phối hợp chặt chẽ giữa các cơ quan, đơn vị và việc xử lý kịp thời các vướng mắc phát sinh là yếu tố then chốt để sớm bàn giao mặt bằng sạch cho dự án.

Đồng chí Ngô Hạnh Phúc – Phó Chủ tịch UBND tỉnh làm việc tại xã Thác Bà

Tại buổi làm việc với UBND xã Thác Bà, đồng chí Phó chủ tịch UBND tỉnh Ngô Hạnh Phúc đã nêu rõ các yêu cầu cụ thể cần tập trung thực hiện.

Về chính sách và quy trình, đồng chí yêu cầu địa phương cần rà soát kỹ lưỡng các chính sách, quy định liên quan để đảm bảo tuân thủ tuyệt đối. Phải phối hợp chặt chẽ, thường xuyên với các ban, ngành chức năng để giải quyết ngay các vấn đề phát sinh.

Đồng chí nhấn mạnh sự cần thiết phải làm rõ vai trò và trách nhiệm của chính quyền địa phương, các đơn vị liên quan và người dân, đảm bảo sự phối hợp nhịp nhàng, đồng bộ.

Lãnh đạo xã Thác Bà báo cáo tiến độ triển khai dự án trên địa bàn.

Về tiến độ và thủ tục, đồng chí yêu cầu phải xây dựng một kế hoạch chi tiết về các bước thực hiện, xác định thời hạn hoàn thành từng công việc cụ thể. Cần đảm bảo đầy đủ các yêu cầu về mặt bằng, đất đai và hoàn tất các thủ tục pháp lý liên quan.

Đặc biệt, đối với vấn đề tái định cư và bồi thường, đồng chí chỉ đạo phải khẩn trương xác định phương án tái định cư phù hợp, bao gồm việc lập kế hoạch di chuyển chi tiết, công khai phương án giá trị bồi thường và các chính sách hỗ trợ cần thiết để đảm bảo quyền lợi chính đáng cho các hộ gia đình bị ảnh hưởng.

Các đại biểu tham gia buổi làm việc tại xã Thác Bà.

Nhận định các khó khăn, vướng mắc trong việc xác định giá trị bồi thường và giải quyết các kiến nghị là điểm nghẽn lớn, đồng chí Phó Chủ tịch UBND tỉnh yêu cầu phải có các giải pháp cụ thể, quyết liệt để tháo gỡ. Cần xây dựng kế hoạch cụ thể về nguồn lực và tài chính để triển khai dự án một cách hiệu quả, quyết tâm bàn giao mặt bằng sạch cho đơn vị thi công đúng tiến độ đã đề ra.

Có thể bạn quan tâm

Tin cùng chuyên mục

Kiên quyết chống lấn chiếm, san lấp hành lang dòng chảy, ao, hồ

Kiên quyết chống lấn chiếm, san lấp hành lang dòng chảy, ao, hồ

Nhằm lập lại kỷ cương không gian mặt nước, UBND tỉnh đã ban hành Quyết định số 2481/QĐ-UBND, đưa 93 đập thủy điện, 190 hồ, ao tự nhiên cùng hàng trăm tuyến sông, suối vào diện thiết lập hành lang bảo vệ nghiêm ngặt. Qua đó, buộc chính quyền cơ sở phải vào cuộc tháo gỡ những vướng mắc để giữ nguyên vẹn ranh giới hệ thống nguồn nước.

Lào Cai hoàn thành 200 công trình giao thông nông thôn

Lào Cai hoàn thành 200 công trình giao thông nông thôn

Theo báo cáo của 90/99 xã, phường, đến nay, toàn tỉnh Lào Cai có 787 công trình đường giao thông nông thôn, trong đó, 683 công trình đã được phê duyệt báo cáo kinh tế - kỹ thuật, 559 công trình khởi công, 200 công trình đã hoàn thành.

Hội đàm công tác giữa Đoàn đại biểu kinh tế thương mại tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam (Trung Quốc)

Hội đàm công tác giữa Đoàn đại biểu kinh tế thương mại tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam (Trung Quốc)

Chiều 8/11, tại huyện Hà Khẩu, châu Hồng Hà, tỉnh Vân Nam (Trung Quốc), Đoàn đại biểu kinh tế, thương mại tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam tổ chức hội đàm nhằm đánh giá kết quả hợp tác, trao đổi những khó khăn, vướng mắc và đề xuất giải pháp thúc đẩy quan hệ hợp tác kinh tế, thương mại giữa hai địa phương.

Gạo thơm trên non cao

Gạo thơm trên non cao

Đến Bản Pho, tôi khá bất ngờ về cách canh tác lúa nương khá giống với trồng ngô: cuốc hố, tra hạt trực tiếp xuống đất, lớn lên nhờ nước trời. Trên những triền đất dốc, mỗi năm người dân chỉ làm một vụ lúa. Cách canh tác ấy vẫn được duy trì bởi sự phù hợp với điều kiện sản xuất và hương vị của hạt gạo đã quen thuộc trong nhiều gia đình ở xã Bát Xát.

Khe Tối đã sáng

Khe Tối đã sáng

Cuối thu, nắng vàng như mật ong trải xuống những triền rừng quế xanh thẫm. Gió mang theo hương quế thơm nồng bay xa, quyện vào hơi đất ẩm của buổi sớm. Chúng tôi theo anh Hà Văn Ngọt - Bí thư Chi bộ thôn Kiên Lao, xã Quy Mông ngược lên khu Khe Tối - Khe Ba. Tuyến đường bê tông uốn lượn dưới tán rừng, thấp thoáng những ngôi nhà khang trang. Đâu đó, tiếng cười nói của người bóc quế vọng lại giữa đại ngàn. Khe Tối - cái tên từng gắn với đói nghèo, tối tăm và lạc hậu giờ đây đã bừng sáng.

Trên 3,3 tỷ đồng doanh thu bán hàng trực tiếp tại Không gian trưng bày, quảng bá sản phẩm nông nghiệp tỉnh Lào Cai

Trên 3,3 tỷ đồng doanh thu bán hàng trực tiếp tại Không gian trưng bày, quảng bá sản phẩm nông nghiệp tỉnh Lào Cai

Từ ngày 2 đến 6/11, Không gian trưng bày, quảng bá sản phẩm nông nghiệp tỉnh Lào Cai năm 2026 đã diễn ra tại Quảng trường Trung tâm hội nghị phường Lào Cai. Đây là hoạt động bên lề Hội nghị Xúc tiến đầu tư, thương mại lĩnh vực nông nghiệp tỉnh Lào Cai năm 2026, thu hút 68 đơn vị, doanh nghiệp tham gia.

Chăn nuôi bền vững bắt đầu từ an toàn sinh học

Chăn nuôi bền vững bắt đầu từ an toàn sinh học

Dịch tả lợn châu Phi tiếp tục gây sức ép lên ngành chăn nuôi Lào Cai, khiến hàng trăm hộ dân chịu thiệt hại, nhiều gia đình dè dặt trước quyết định tái đàn. Thực tế ấy đặt ra yêu cầu cấp thiết phải thay đổi phương thức sản xuất, từ chăn nuôi theo kinh nghiệm sang chủ động kiểm soát dịch bệnh, coi an toàn sinh học là điều kiện tiên quyết. Phát triển chăn nuôi bền vững không còn là lựa chọn mà đã trở thành yêu cầu sống còn để bảo vệ sinh kế người dân.

fb yt zl tw
