Bảo đảm tốt tiến độ đường dây 500kV qua Lào Cai

Sau hơn 3 tháng thi công, với sự quyết tâm của chủ đầu tư và nhà thầu, các gói thầu thuộc dự án đường dây 500kV Lào Cai - Vĩnh Yên qua địa bàn tỉnh Lào Cai đang duy trì tốt tiến độ.

0:00 / 0:00
0:00

3 ca, 4 kíp thi công, lắp dựng những chiếc cột cao hơn 80m, nặng cả trăm tấn, trong điều kiện thời tiết mưa nắng thất thường. Tất cả không làm nhụt ý chí của những người công nhân đã nhiều ngày xa nhà, lăn lộn trên công trường vùng Tây Bắc. Anh Hà Văn Bình cho biết: “Di chuyển trên cột rất nguy hiểm, không gian thao tác chật hẹp nhưng buộc chúng tôi phải cố gắng”.

Trong quá trình thi công trên các địa hình đồi núi phức tạp, tất cả các khâu từ vận chuyển, tập kết vật liệu đến làm móng, dựng cột, néo dây, việc tổ chức, điều phối phải hết sức nhịp nhàng, bảo đảm an toàn. Anh Phạm Văn Tân, Công ty Cổ phần Xây lắp và Dịch vụ Sông Đà chia sẻ: “Chúng tôi đã tập trung toàn bộ máy móc, thiết bị, nhân lực để hoàn thành. Đến giờ đang đáp ứng tốt tiến độ”.

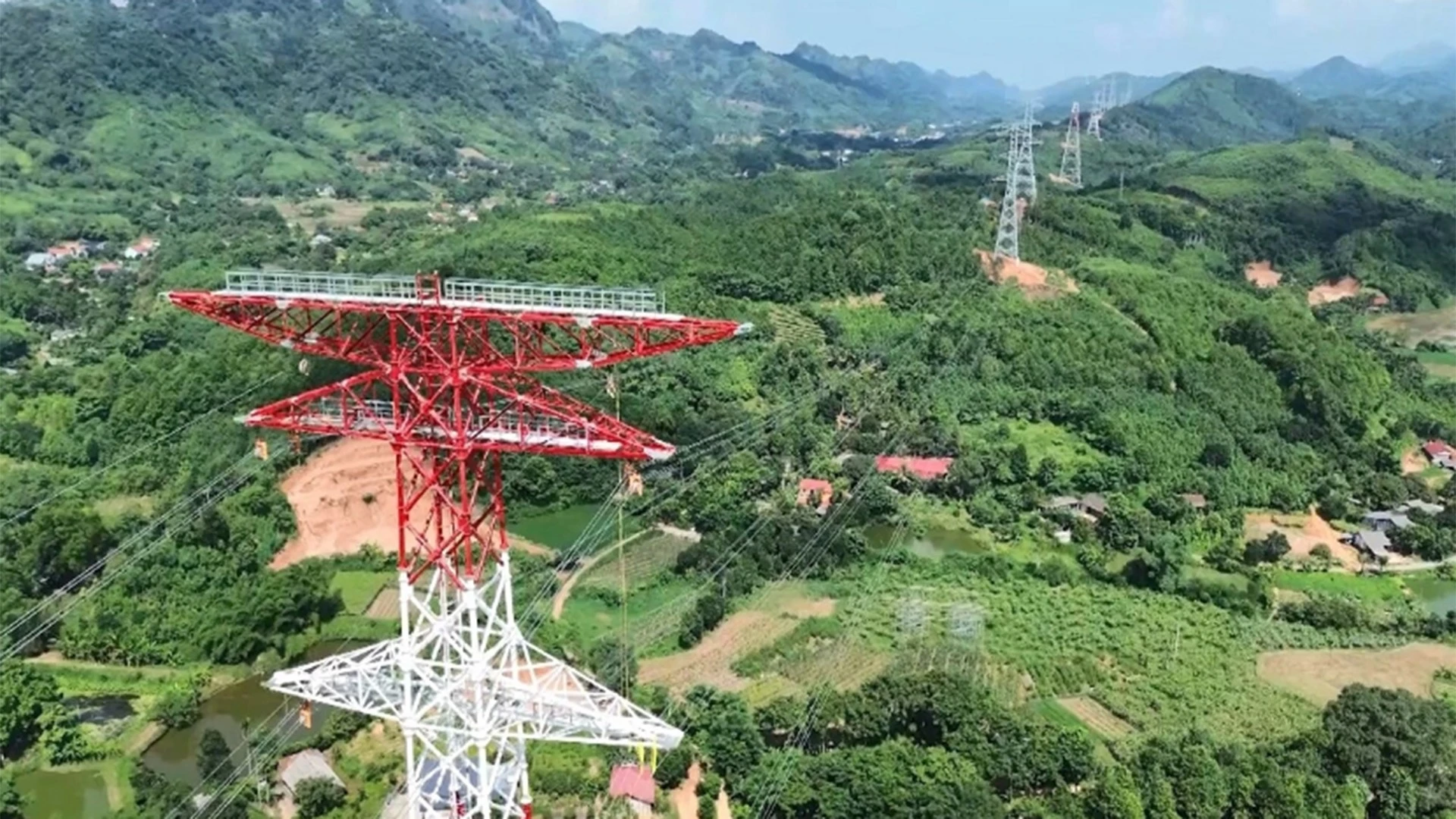

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có tổng chiều dài tuyến vào gần 300km/468 vị trí cột.

Đến nay, gói thầu số 1 đã tiến hành kéo dây những khoảng néo đầu tiên từ vị trí VT9 đến VT16. Đây cũng là gói thầu được đánh giá có tiến độ thi công nhanh nhất trên toàn tuyến.

Cùng với sự quyết tâm của chủ đầu tư và nhà thầu thì sự vào cuộc của cả hệ thống chính trị nhằm tháo gỡ khó khăn, vướng mắc trong giải phóng mặt bằng vô cùng quan trọng. Đặc biệt, quá trình sắp xếp, sáp nhập bộ máy theo mô hình chính quyền địa phương 2 cấp cũng phát sinh những khó khăn, song các địa phương đều quyết tâm cao. Đơn cử như tại xã Thác Bà có 92 hộ bị ảnh hưởng, song đến thời điểm này, xã đã bàn giao 35/35 vị trí móng cột cho đơn vị thi công.

Ông Nguyễn Hoàng Anh - Trưởng Phòng Kinh tế, xã Thác Bà, tỉnh Lào Cai cho biết: “Chúng tôi đã tạm ứng 80% tiền cho các hộ dân trước khi xây dựng các móng cột. Đến nay, phương án đã được phê duyệt để ra quyết định thu hồi. Tới đây, chúng tôi sẽ tiếp tục chi trả phần còn lại cho các hộ”.

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có tổng chiều dài tuyến vào gần 300km/468 vị trí cột, đi qua 2 tỉnh Lào Cai và Phú Thọ. Riêng tại tỉnh Lào Cai, 259/273 vị trí hoàn thành đào móng, 99 vị trí hoàn thành lắp dựng cột. Cả hệ thống chính trị của tỉnh đang chung sức cùng chủ đầu tư, nhà thầu nỗ lực đẩy nhanh tiến độ để đưa dự án về đích trước ngày 19/8 theo chỉ đạo của Thủ tướng Chính phủ.

Có thể bạn quan tâm

Tin cùng chuyên mục

Niềm vui lớn sau hơn một thập niên chờ đợi

Niềm vui lớn sau hơn một thập niên chờ đợi

Sau hơn mười năm mòn mỏi chờ đợi trong niềm khắc khoải của bao thế hệ, tuyến đường bê tông nối từ Tỉnh lộ 152 đến hai thôn vùng cao Nậm Trà, Nậm Phảng thuộc xã Gia Phú (Lào Cai) đang từng ngày được hoàn thiện, xua tan những khó khăn và nhiều nguy hiểm, mở ra chương mới cho sự phát triển kinh tế - xã hội địa phương.

Số hóa tài sản công

Số hóa tài sản công

Sau khi thực hiện sắp xếp đơn vị hành chính và vận hành mô hình chính quyền địa phương hai cấp, tỉnh đứng trước yêu cầu cấp thiết phải quản lý, khai thác hiệu quả khối lượng lớn tài sản công, đặc biệt là các cơ sở nhà, đất dôi dư. Trong bối cảnh đó, việc xây dựng cơ sở dữ liệu số về tài sản công là giải pháp kỹ thuật, bước đi quan trọng nhằm nâng cao hiệu quả quản lý, sử dụng nguồn lực công theo hướng minh bạch, hiện đại và bền vững.

Tập huấn phổ biến chính sách phát triển sản xuất nông nghiệp và quy định về khuyến nông

Tập huấn phổ biến chính sách phát triển sản xuất nông nghiệp và quy định về khuyến nông

Sáng 24/9, Trung tâm Khuyến nông tỉnh Lào Cai tổ chức Hội nghị tập huấn phổ biến các nghị quyết, chính sách về phát triển sản xuất nông nghiệp trên địa bàn và các quy định về công tác khuyến nông cho gần 300 đại biểu là cán bộ làm nhiệm vụ khuyến nông, các hợp tác xã, nông dân xuất sắc tại 72 xã, phường.

Tạo “sức bền”cho nông sản

Tạo “sức bền”cho nông sản

Nhiều năm qua, tỉnh Lào Cai đã tận dụng hiệu quả lợi thế khí hậu và thổ nhưỡng đặc thù để chuyển dần từ phương thức canh tác truyền thống sang sản xuất nông nghiệp hàng hóa. Trong hành trình đó, Chương trình “Mỗi xã một sản phẩm” (OCOP) được coi là “đòn bẩy” quan trọng. Dẫu vậy, sau giai đoạn bùng nổ về số lượng, thực tế đòi hỏi nông sản địa phương phải chuyển nhanh từ mục tiêu “đạt chuẩn” sang “nâng hạng” và giữ vững thương hiệu trên thị trường.

Tạo lực đẩy cho công nghiệp hỗ trợ

Tạo lực đẩy cho công nghiệp hỗ trợ

Từ nhu cầu lớn của các nhà máy đến năng lực cung ứng còn hạn chế của doanh nghiệp trong tỉnh, Lào Cai đang có dư địa để phát triển công nghiệp hỗ trợ. Vấn đề đặt ra không chỉ là thu hút thêm dự án, mà quan trọng hơn là xác định đúng nhu cầu, tạo đơn hàng, nâng năng lực doanh nghiệp và từng bước đưa vật tư, phụ tùng, thiết bị, dịch vụ kỹ thuật vào chuỗi sản xuất ngay tại địa phương.

Chung sức mở đường, kết nối tương lai

Chung sức mở đường, kết nối tương lai

Trên địa bàn tỉnh, từ vùng thấp đến vùng cao, người dân đang cùng chính quyền chung tay mở đường bằng những việc làm rất cụ thể. Tất cả hướng đến những tuyến đường rộng hơn, thuận tiện hơn, phục vụ sự phát triển của quê hương.

Đề xuất tính giá điện sinh hoạt theo giờ, hóa đơn sẽ thay đổi thế nào?

Đề xuất tính giá điện sinh hoạt theo giờ, hóa đơn sẽ thay đổi thế nào?

Nếu giá điện sinh hoạt được tính theo thời gian sử dụng, hóa đơn của mỗi gia đình sẽ không chỉ phụ thuộc vào số điện tiêu thụ mà còn vào thời điểm dùng điện. Cơ chế này có thể giúp giảm áp lực giờ cao điểm, song đặt ra vấn đề về thói quen sinh hoạt, công tơ, hạ tầng dữ liệu và khả năng lựa chọn của người dân.

Chuẩn hóa phương án chi viện liên xã trong ứng phó với thiên tai

Chuẩn hóa phương án chi viện liên xã trong ứng phó với thiên tai

Từ những hạn chế của các địa phương trong xây dựng phương án phòng, chống thiên tai, tỉnh đã ban hành những chỉ đạo quyết liệt nhằm chấn chỉnh toàn diện công tác phòng, chống lụt bão. Qua đó, các địa phương đã khẩn trương bổ sung, triển khai phương án theo hướng vừa chủ động nguồn lực tại chỗ, vừa sẵn sàng các kịch bản phối hợp chặt chẽ với địa bàn lân cận trong ứng phó thiên tai, tìm kiếm cứu nạn.

Gỡ khó xác minh nguồn gốc vùng trồng quế tại Bảo Nhai, Cốc Lầu

Gỡ khó xác minh nguồn gốc vùng trồng quế tại Bảo Nhai, Cốc Lầu

Với hơn 10.100 ha quế, trong đó hàng nghìn ha đang bước vào thời kỳ thu hoạch, Bảo Nhai và Cốc Lầu đang hình thành vùng nguyên liệu quế quan trọng của khu vực. Tuy nhiên, việc xác minh nguồn gốc vùng trồng còn gặp nhiều khó khăn, ảnh hưởng trực tiếp đến hoạt động thu mua, chế biến và tiêu thụ sản phẩm của doanh nghiệp.

Đẩy nhanh tiến độ giải phóng mặt bằng, tái định cư Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Đẩy nhanh tiến độ giải phóng mặt bằng, tái định cư Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Chiều 23/9, đồng chí Nguyễn Thành Sinh - Phó Chủ tịch UBND tỉnh trực tiếp kiểm tra thực địa tình hình triển khai công tác bồi thường, hỗ trợ, tái định cư phục vụ Dự án đầu tư xây dựng tuyến đường sắt Lào Cai - Hà Nội - Hải Phòng tại khu vực phía Bắc tỉnh.

Cam Đường đẩy nhanh tiến độ các dự án

Cam Đường đẩy nhanh tiến độ các dự án

Cùng với tháo gỡ vướng mắc trong giải phóng mặt bằng, phường Cam Đường tập trung đôn đốc thi công, nghiệm thu, thanh toán khối lượng hoàn thành, phấn đấu đưa các công trình, dự án về đích đúng kế hoạch, tạo quỹ đất phát triển đô thị, hoàn thiện hạ tầng và thu hút đầu tư.

fb yt zl tw
