Mỏ Vàng: Nỗ lực đưa điện về bản

Điện lưới quốc gia không chỉ là nguồn năng lượng mà còn là biểu tượng của tiến bộ, văn minh, là động lực thắp sáng tri thức và cuộc sống. Tại vùng đất còn nhiều khó khăn nhưng mang cái tên ngược lại - Mỏ Vàng, cấp ủy và chính quyền địa phương đang nỗ lực thực hiện mục tiêu đưa điện lưới quốc gia về 7 thôn trên địa bàn.

0:00 / 0:00
0:00

Xã Mỏ Vàng hiện có 7 thôn: Khe Lóng 2, Khe Lóng 3 và một phần các thôn Khe Đâm, Sài Lương 2, Sài Lương 3, Suối Dầm, Khe Cảnh vẫn chưa có điện lưới quốc gia, khiến cuộc sống của hàng trăm hộ đồng bào dân tộc thiểu số bị ảnh hưởng.

Không có điện lưới, gia đình tôi phải bỏ ra 16 triệu đồng để mua loại máy phát điện 3 kg chạy bằng sức nước, lắp ở chân thác cách nhà gần 2 km, sau đó mua dây điện, thuê thợ kéo về nhà. Tuy nhiên, điện nước chỉ đủ thắp sáng, nấu cơm và chạy quạt. Các thiết bị có công suất lớn như tủ lạnh, máy giặt đều không dùng được. Mỗi mùa mưa lũ, máy phát điện bị mắc rác, phải lên tận đầu nguồn để vệ sinh hoặc thậm chí máy có thể bị cuốn trôi bất cứ lúc nào.

Ông Triệu Tài Vượng, thôn Khe Đâm

Việc thiếu nguồn điện ổn định đã tạo rào cản lớn với phát triển kinh tế - xã hội, kéo dài khoảng cách vùng. Người dân phải sản xuất thủ công dẫn đến năng suất thấp, thu nhập thấp.

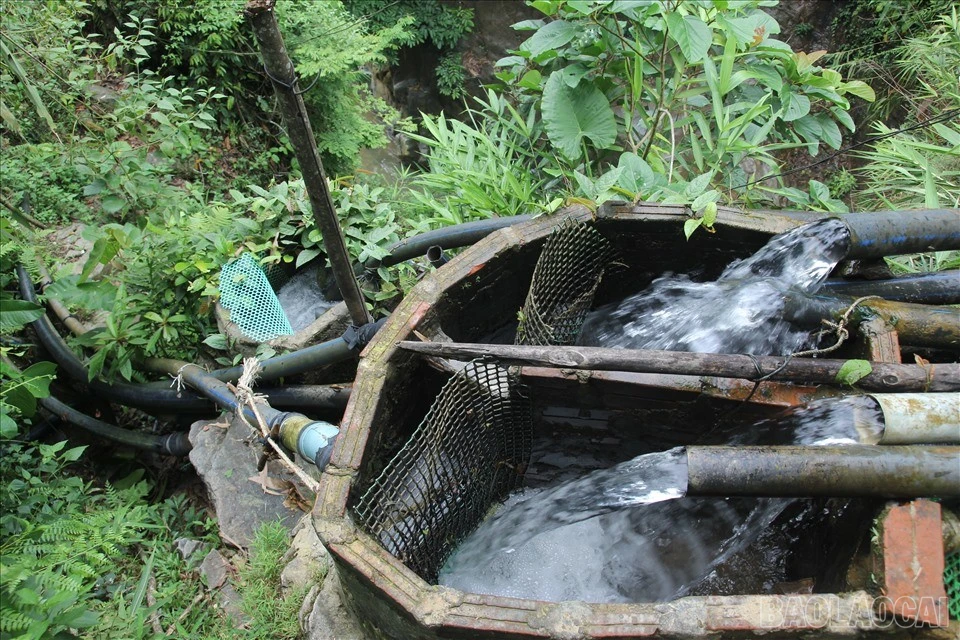

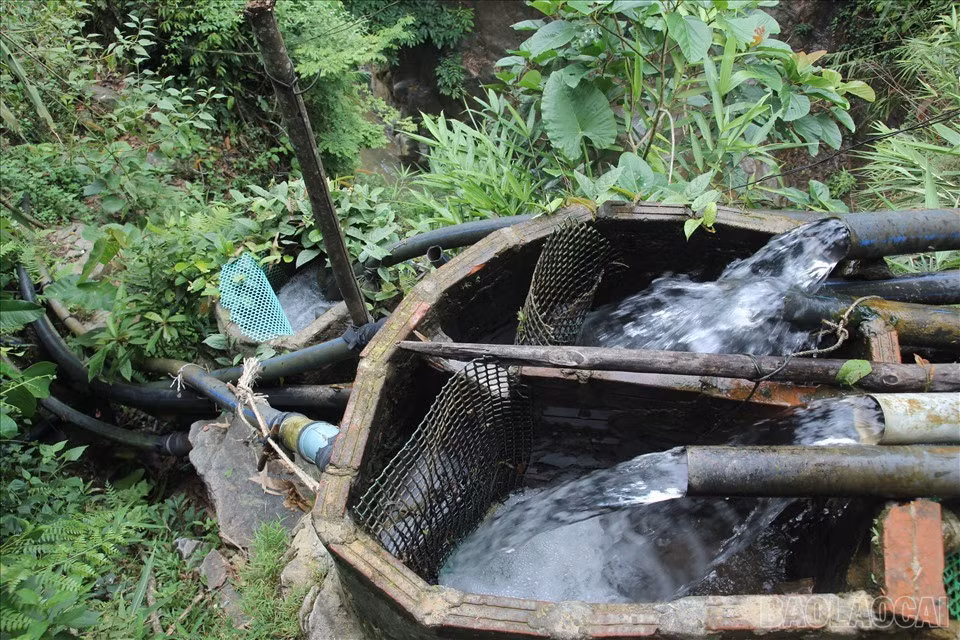

Hàng trăm hộ dân ở Mỏ Vàng phải đầu tư máy phát điện chạy bằng sức nước để có điện sử dụng.
Tuy nhiên, các thiết bị có công suất lớn không thể sử dụng...

Trước thực trạng này, xã Mỏ Vàng đã xác định việc đưa điện về các thôn là nhiệm vụ chính trị trọng tâm, là yêu cầu bức thiết của người dân. Mục tiêu đặt ra đến năm 2026, tất cả các thôn được sử dụng điện lưới quốc gia nên xã đã triển khai với quyết tâm cao.

Dự án xây dựng công trình cấp điện về xã Mỏ Vàng thuộc Dự án cấp điện nông thôn từ lưới điện Quốc gia tỉnh Yên Bái (cũ) giai đoạn 2014 - 2025 có tổng mức đầu tư 526,6 tỷ đồng. Dự án nhằm cấp điện cho 113 thôn, bản trên địa bàn 7 huyện thuộc tỉnh Yên Bái cũ, trong đó có 7 thôn của xã Mỏ Vàng hiện tại (hợp nhất xã Mỏ Vàng, huyện Văn Yên cũ và xã An Lương, huyện Văn Chấn cũ).

Ngay sau khi vận hành bộ máy chính quyền địa phương 2 cấp, xã Mỏ Vàng đã bắt tay ngay vào rà soát nhiệm vụ, thống nhất phương án và huy động cả hệ thống chính trị vào cuộc để thúc đẩy dự án.

Xã đã tổ chức nhiều buổi tuyên truyền, vận động trực tiếp tới từng hộ dân bị ảnh hưởng; giải thích rõ mục tiêu, lợi ích của dự án và các quy định về hành lang bảo vệ lưới điện.

Đồng thời, phát huy hiệu quả vai trò của Ban phát triển thôn, người có uy tín trong cộng đồng, các trưởng dòng họ tự quản - coi đây là lực lượng nòng cốt trong công tác dân vận, giúp tháo gỡ khó khăn, tạo điều kiện cho giải phóng mặt bằng và thi công các hạng mục.

Tuy nhiên, hiện nay, xã Mỏ Vàng còn gặp một số khó khăn liên quan đến giải phóng mặt bằng và chặt phát cây cối trong hành lang bảo vệ lưới điện.

Để giải quyết vấn đề này, địa phương đã phối hợp với chủ đầu tư thành lập Hội đồng bồi thường, hỗ trợ, tái định cư mới để tiếp nhận đầy đủ nhiệm vụ của Hội đồng cũ; đồng thời phân công nhiệm vụ rõ ràng cho từng thành viên. Song song với đó, xã duy trì hoạt động của Tổ phản ứng nhanh để bám sát hiện trường, kịp thời xử lý các tình huống phát sinh, hỗ trợ Nhân dân và nhà thầu trong quá trình thi công.

Ông Đỗ Cao Quyền - Chủ tịch UBND xã Mỏ Vàng

Nhờ sự vào cuộc đồng bộ và quyết liệt của cấp ủy, chính quyền và sự ủng hộ của Nhân dân, dự án đang được triển khai đúng định hướng, đạt nhiều kết quả tích cực. Đến thời điểm này, tiến độ thi công cơ bản đáp ứng yêu cầu đề ra.

Đối với hạng mục điện xã Mỏ Vàng (cũ), nhà thầu đã dựng được khoảng 97% cột hạ thế, kéo dây đạt khoảng 85% các tuyến đường dây hạ thế. Tuyến đường dây trung thế và các trạm biến áp, phần dựng cột và lắp xà giá thiết bị đã hoàn thành.

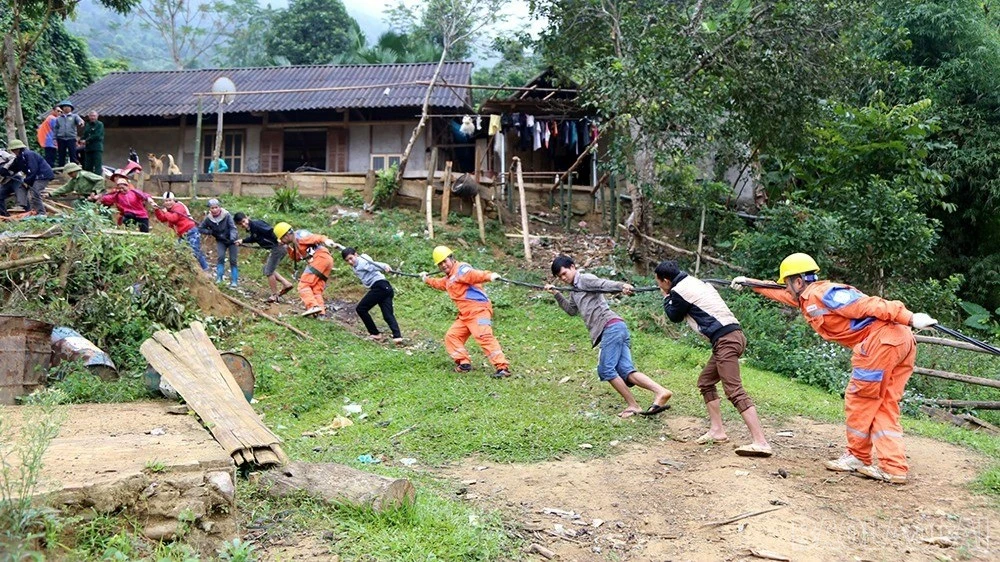

Những cột điện đã được kéo dây.
Người dân cùng công nhân điện lực kéo đường dây điện về thôn Đá Đen, xã Mỏ Vàng.

Hạng mục cấp điện thuộc xã An Lương (cũ), khối lượng thi công đạt khoảng 80%, bao gồm: đào - đúc móng, dựng cột, tiếp địa. Một số vị trí bị chậm do mưa lũ gây sạt lở tuyến đường vào trạm biến áp Pá Chè, đến nay vẫn chưa thông đường để thi công. Tại đường dây 35kV trạm biến áp Khe Cảnh, việc thi công đường giao thông khiến 4 vị trí đầu tuyến phải điều chỉnh thiết kế nhưng chưa được phê duyệt, nên chưa có mặt bằng để tiếp tục triển khai.

Ông Đỗ Cao Quyền - Chủ tịch UBND xã cho biết thêm: “Nhân dân xã Mỏ Vàng kiến nghị với tỉnh sớm bố trí kinh phí chi trả bồi thường, giải phóng mặt bằng. Xã đã báo cáo đầy đủ và mong các cấp, các ngành sớm phê duyệt kinh phí để chi trả cho người dân đúng quy định, tạo điều kiện để hoàn thành dự án đúng tiến độ. Chúng tôi sẽ phối hợp chặt chẽ với Sở Công Thương, đơn vị tư vấn và nhà thầu để đẩy nhanh các khâu còn lại. Mục tiêu là hoàn thiện toàn bộ hệ thống, đóng điện sớm nhất có thể, ngay sau khi được cấp thẩm quyền phê duyệt kinh phí đền bù và bàn giao đầy đủ mặt bằng thi công”.

Xã Mỏ Vàng đang có những bước vững chắc trên hành trình "thắp sáng" toàn bộ địa bàn. Với sự quyết tâm của cấp ủy, chính quyền và sự đồng lòng của người dân, thời điểm 100% thôn của xã Mỏ Vàng được sử dụng điện lưới quốc gia sẽ không còn xa.
