Điện đã sáng, tiền đền bù vẫn chờ ở Trạm Tấu

Những cột điện bê tông nối nhau vượt núi cao, nương rẫy, khe sâu, đưa điện lưới quốc gia về các bản vùng cao Trạm Tấu. Hơn một năm qua, ánh điện đã hiện diện trong những nếp nhà, phục vụ sinh hoạt, sản xuất của hàng trăm hộ dân. Tuy nhiên, với 138 hộ có đất bị ảnh hưởng bởi dự án, niềm vui ấy vẫn chưa trọn vẹn.

0:00 / 0:00
0:00

Thuộc Dự án cấp điện nông thôn từ lưới điện quốc gia giai đoạn 2014 - 2025, các hạng mục của công trình điện trên địa bàn xã Túc Đán (cũ) đã hoàn thành, đóng điện và được bàn giao cho ngành điện quản lý, vận hành từ năm 2024, nhưng tiền bồi thường, hỗ trợ về đất cho những hộ dân bị ảnh hưởng vẫn chưa được chi trả.

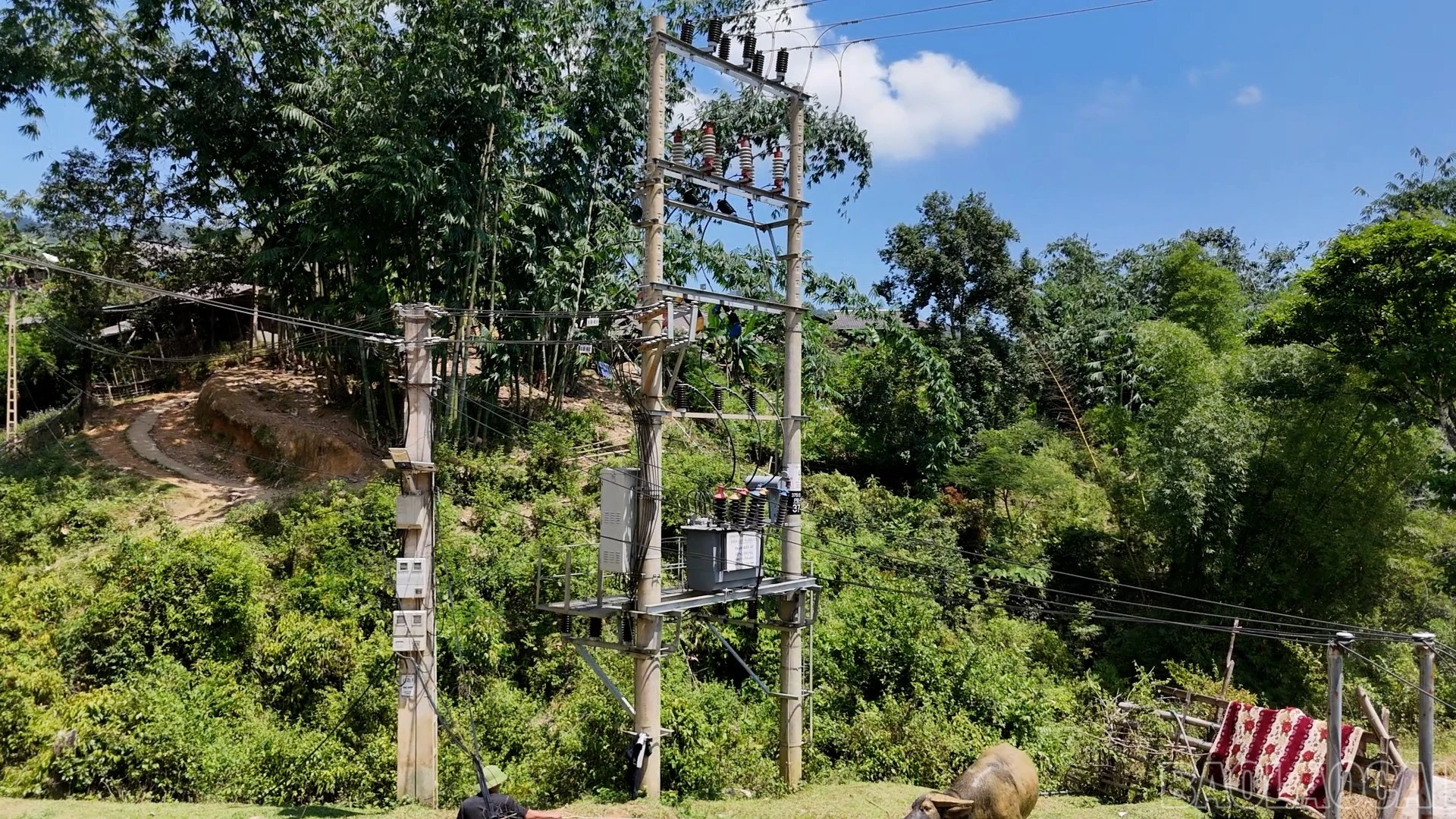

Dự án cấp điện nông thôn từ lưới điện quốc gia giai đoạn 2014 - 2025, hạng mục công trình điện trên địa bàn xã Túc Đán (cũ), hoàn thành từ năm 2024.

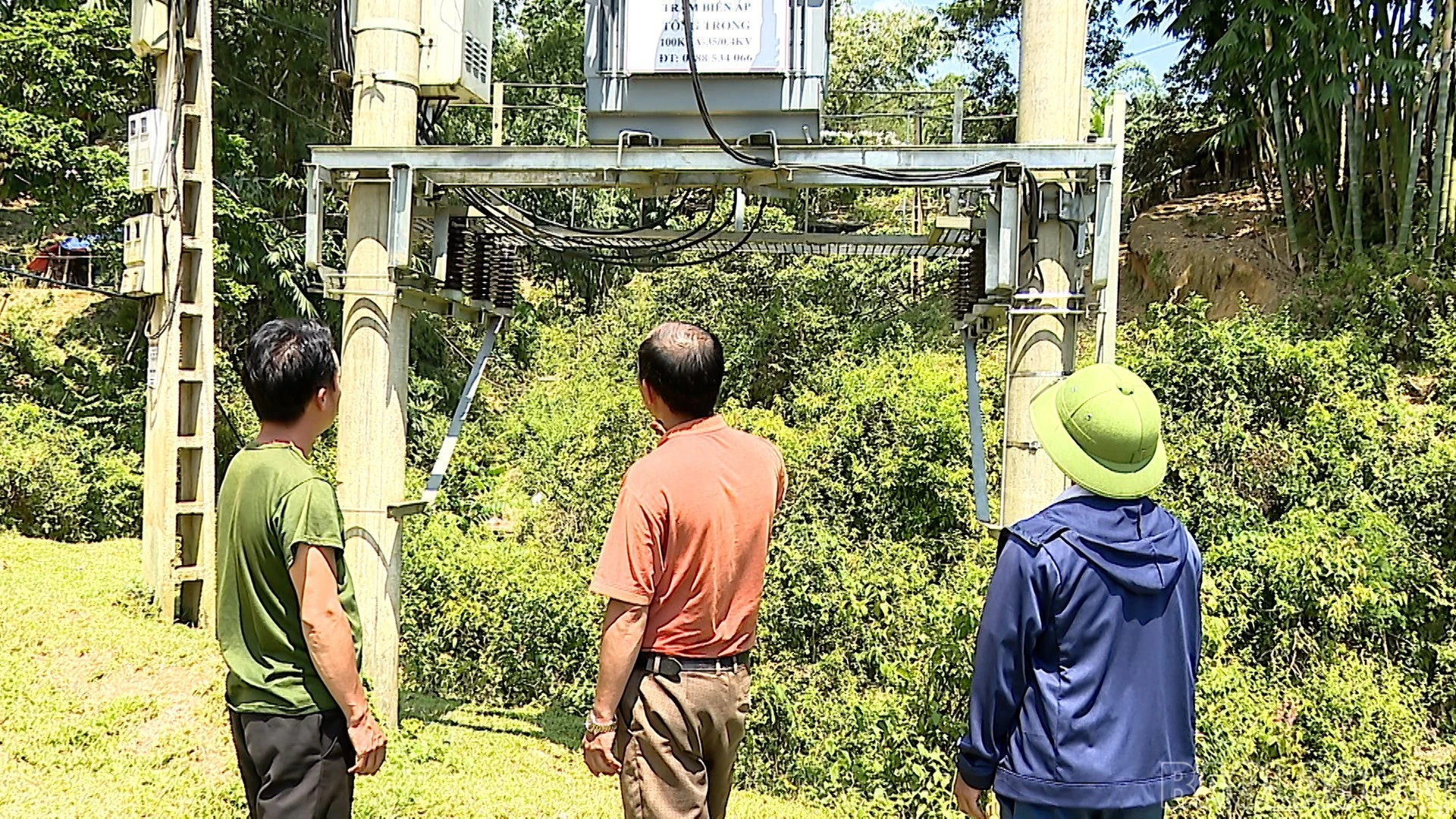

Ông Vàng A Pủa, thôn Làng Tống, xã Trạm Tấu cho biết, gia đình ông bàn giao đất dựng cột điện, trạm biến áp từ lâu, dòng điện cũng đã đi qua, chỉ có việc bồi thường vẫn còn bỏ ngỏ.

Khi dự án được triển khai, gia đình ông Pủa và các hộ dân trong khu vực đều vui mừng, phấn khởi vì hiểu rõ, đây là công trình quan trọng phục vụ cộng đồng. Vì vậy, gia đình ông và bà con đều đồng thuận, tạo điều kiện để đơn vị thi công có mặt bằng tiến hành xây dựng công trình.

“Nhà nước chôn cột điện, kéo đường dây để có điện thắp sáng, thuận tiện hơn trong sinh hoạt, nhưng đến giờ chúng tôi cũng chưa biết có được đền bù hay không”, ông Pủa khẳng định.

Gia đình ông Vàng A Pủa, thôn Làng Tống, xã Trạm Tấu nhường đất sản xuất để dựng trạm biến áp và đường dây hạ áp.

Ông Vàng A Vảng, ở cùng thôn Làng Tống trăn trở cho biết: “Khi dự án được triển khai, chúng tôi đã chặt cây, bàn giao đất để thi công. Tuy nhiên, từ khi công trình hoàn thành đến nay, bà con vẫn chưa được chi trả tiền bồi thường. Chúng tôi đã nhiều lần kiến nghị với chính quyền địa phương nhưng chưa nhận được câu trả lời cụ thể về việc có bồi thường hay không”.

Dự án cấp điện nông thôn từ lưới điện quốc gia giai đoạn 2014 - 2025, hạng mục công trình điện trên địa bàn xã Túc Đán (cũ), có gần 20 km đường dây trung áp và hạ áp, 5 trạm biến áp và 526 công-tơ. Để thực hiện dự án, hơn 67.000 m² đất thuộc quyền quản lý, sử dụng của 138 hộ dân bị ảnh hưởng.

Theo quy định, việc thu hồi đất, bồi thường, hỗ trợ và giải phóng mặt bằng phải được thực hiện theo trình tự pháp luật trước khi bàn giao mặt bằng để triển khai công trình. Tuy nhiên, tại dự án này, công trình đã được thi công, hoàn thành và đưa vào vận hành trước khi các thủ tục liên quan đến thu hồi đất được hoàn thiện.

Năm 2024, công trình đã đóng điện và sau đó được bàn giao cho ngành điện quản lý, vận hành. Tuy nhiên, phải đến ngày 26/8/2025, tức hơn một năm sau khi công trình đưa vào vận hành, Sở Công Thương mới hoàn tất việc lập bản đồ địa chính thu hồi đất và ban hành Công văn số 1125/SCT-TDA, đề nghị UBND xã Trạm Tấu phối hợp thành lập Hội đồng bồi thường, giải phóng mặt bằng.

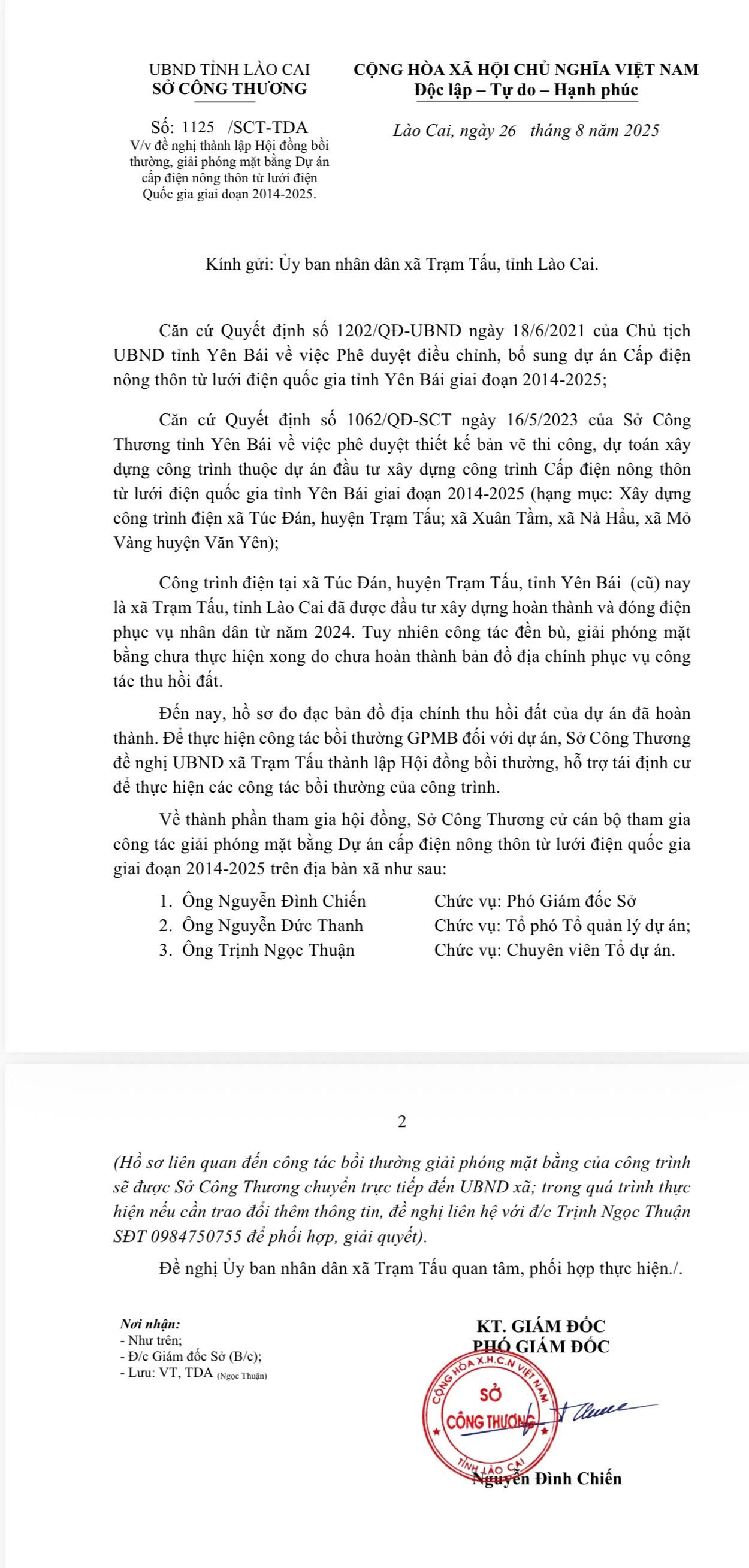

Công văn của Sở Công Thương đề nghị UBND xã Trạm Tấu phối hợp thành lập Hội đồng bồi thường, giải phóng mặt bằng.

Khi tiếp nhận đề nghị phối hợp giải quyết của Sở Công Thương, từ tháng 9/2025 đến tháng 8/2026, UBND xã Trạm Tấu nhiều lần có văn bản, báo cáo gửi các cơ quan chuyên môn cấp tỉnh, đề nghị hướng dẫn về thẩm quyền, trình tự xử lý đối với trường hợp công trình đã thi công nhưng thủ tục thu hồi đất, bồi thường chưa hoàn tất.

Ông Bùi Hồng Anh - Phó Chủ tịch UBND xã Trạm Tấu cho biết, địa phương đã tổng hợp những khó khăn, vướng mắc; giao cơ quan chuyên môn báo cáo, đề xuất với các sở, ngành của tỉnh để tìm hướng xử lý.

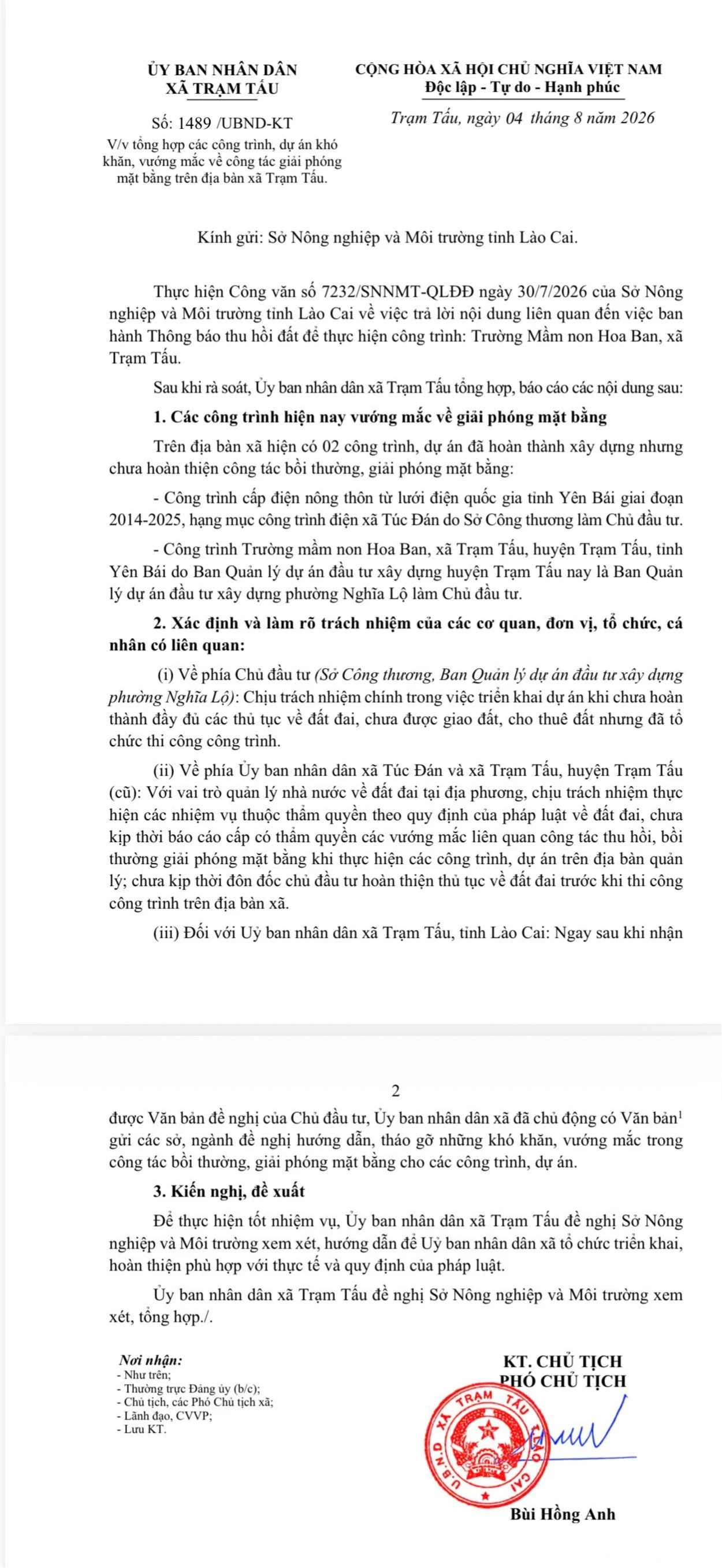

Ông Bùi Hồng Anh - Phó Chủ tịch UBND xã Trạm Tấu cho biết:

Trong Báo cáo số 1489/UBND-KT ngày 4/8/2026 gửi Sở Nông nghiệp và Môi trường về những khó khăn, vướng mắc trong công tác giải phóng mặt bằng các công trình, dự án trên địa bàn, UBND xã Trạm Tấu đã đề cập trách nhiệm của các bên liên quan.

Theo đó, đối với chủ đầu tư, địa phương đề nghị cần làm rõ trách nhiệm trong việc triển khai dự án khi chưa hoàn thành đầy đủ thủ tục đất đai, chưa được giao đất nhưng đã tổ chức thi công.

Đối với chính quyền cơ sở thời kỳ trước, địa phương cũng xác định trách nhiệm trong công tác quản lý nhà nước về đất đai; việc chưa kịp thời báo cáo cấp có thẩm quyền về những khó khăn, vướng mắc và chưa đôn đốc chủ đầu tư hoàn thiện thủ tục pháp lý trước khi triển khai công trình.

UBND xã Trạm Tấu đồng thời đề nghị Sở Nông nghiệp và Môi trường xem xét, hướng dẫn để địa phương tổ chức triển khai, hoàn thiện các thủ tục phù hợp thực tế và đúng quy định của pháp luật.

UBND xã Trạm Tấu đề nghị Sở Nông nghiệp và Môi trường hướng dẫn địa phương tháo gỡ khó khăn, vướng mắc trong công tác bồi thường của dự án.

Trước những vướng mắc kéo dài, UBND tỉnh Lào Cai đã ban hành Văn bản số 3655/UBND-TNMT, giao Sở Nông nghiệp và Môi trường chủ trì, phối hợp với Sở Công Thương và UBND xã Trạm Tấu rà soát toàn bộ vụ việc.

Trong đó, UBND tỉnh yêu cầu làm rõ việc chi trả kinh phí bồi thường, hỗ trợ cho người dân; việc chỉnh lý biến động đất đai sau thu hồi; đồng thời xác định trách nhiệm của các cơ quan, đơn vị, tổ chức, cá nhân có liên quan. Tuy nhiên, đến nay, việc phối hợp giải quyết vẫn chưa có kết quả.

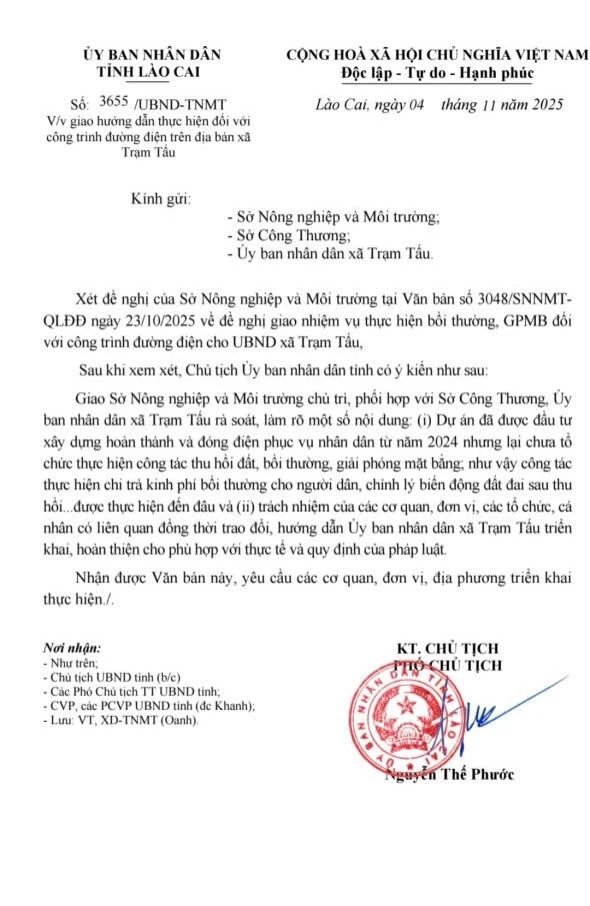

Công văn của UBND tỉnh giao các ngành chức năng phối hợp, hướng dẫn chính quyền địa phương thực hiện bồi thường, giải phóng mặt bằng cho người dân bị ảnh hưởng tại xã Trạm Tấu.

Ở vùng núi cao, việc dựng cột, kéo đường dây điện qua những sườn núi, khe suối đòi hỏi nguồn lực đầu tư lớn và nhiều nỗ lực. Người dân Trạm Tấu đã chia sẻ với công trình bằng việc nhường đất, chặt cây, tạo điều kiện cho đơn vị thi công.

Điện lưới quốc gia đã về vùng khó khăn của xã Trạm Tấu, tạo điều kiện để người dân nâng cao đời sống, phát triển kinh tế.

Điều người dân chờ đợi lúc này là một phương án xử lý rõ ràng, đúng quy định và có thời hạn cụ thể. Các cơ quan chức năng cần sớm hoàn thành việc rà soát, xác định diện tích, đối tượng, mức bồi thường, hỗ trợ; đồng thời bố trí nguồn kinh phí để giải quyết dứt điểm quyền lợi của 138 hộ dân ở xã Trạm Tấu.

Có thể bạn quan tâm

Tin cùng chuyên mục

Người dân xã Bảo Nhai hiến hơn 3.200 m2 đất xây dựng nông thôn mới

Người dân xã Bảo Nhai hiến hơn 3.200 m2 đất xây dựng nông thôn mới

Thực hiện chương trình xây dựng nông thôn mới, xã Bảo Nhai chú trọng phát huy vai trò chủ thể của Nhân dân, trong đó xác định đội ngũ đảng viên là lực lượng nòng cốt trong tuyên truyền, vận động và tổ chức thực hiện. Tại các thôn, bản, đảng viên không chỉ gương mẫu đi đầu mà còn trực tiếp đến từng hộ gia đình tuyên truyền, giải thích để người dân hiểu rõ ý nghĩa, lợi ích của việc chung tay xây dựng nông thôn mới.

Lào Cai thuộc nhóm địa phương tự cân đối nguồn vật liệu xây dựng thông thường

Lào Cai thuộc nhóm địa phương tự cân đối nguồn vật liệu xây dựng thông thường

Văn phòng Chính phủ vừa ban hành Văn bản số 12064/VPCP-CN ngày 22/11/2026 truyền đạt ý kiến chỉ đạo của Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc về việc tiếp tục rà soát các mỏ vật liệu xây dựng thông thường phục vụ các công trình trọng điểm quốc gia. Theo phương án tạm thời của Bộ Công Thương, tỉnh Lào Cai thuộc nhóm 2, gồm các địa phương thiếu một số loại vật liệu nhưng tự cân đối được thông qua nâng công suất, khai thác mở rộng, cấp mới.

Khắc phục sạt lở trên tỉnh lộ 156B

Khắc phục sạt lở trên tỉnh lộ 156B

Với tổng mức đầu tư 40 tỷ đồng từ nguồn ngân sách Trung ương và địa phương, dự án xử lý 21 điểm sụt lở trên tỉnh lộ 156B đang được khẩn trương triển khai. Công trình khi hoàn thành sẽ xóa bỏ nỗi bất an của người dân, mở ra cơ hội lớn để thúc đẩy giao thương, du lịch các xã Bát Xát, Bản Xèo, Dền Sáng, Y Tý.

Thúc đẩy thu ngân sách và kiến tạo đô thị

Thúc đẩy thu ngân sách và kiến tạo đô thị

Những tháng cuối năm 2026, công tác đấu giá quyền sử dụng đất tại phường Cam Đường đóng vai trò then chốt trong khơi thông nguồn lực đất đai, tạo nguồn thu cho ngân sách nhà nước và chỉnh trang diện mạo đô thị.

Đồng đất mở lối hồi hương

Đồng đất mở lối hồi hương

Nhiều năm qua, phường Cầu Thia đã thực hiện chuyển đổi cơ cấu cây trồng, phát triển sản xuất hàng hóa gắn với liên kết doanh nghiệp, mở ra hướng sinh kế mới, từng bước thu hút người lao động trở về quê lập nghiệp.

Vùng cao chủ động tích nước cho mùa khô

Vùng cao chủ động tích nước cho mùa khô

Mùa khô 2026 - 2027 được dự báo gay gắt hơn do ảnh hưởng của El Nino. Các xã vùng cao thượng nguồn sông Chảy ở Lào Cai đang rà soát nguồn cấp, chuẩn bị phương án cấp nước dự phòng và vận động người dân tích trữ, sử dụng nước tiết kiệm.

Cần sớm có giải pháp tháo gỡ khó khăn

Giải phóng mặt bằng Dự án đường sắt tại phường Lào Cai: Cần sớm có giải pháp tháo gỡ khó khăn

Theo kế hoạch, cuối tháng 12/2026, UBND phường Lào Cai sẽ hoàn thành thống kê tài sản tại các khu, cụm công nghiệp, làm cơ sở lập phương án di dời, bàn giao mặt bằng Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng. Tuy nhiên, quá trình triển khai phát sinh vướng mắc về bồi thường, tái định cư, thủ tục di dời; một số nội dung vượt thẩm quyền địa phương cần sự vào cuộc hỗ trợ của các cơ quan chức năng cấp tỉnh.
