Chạy đua trên công trường thi công đường dây 500 kV Lào Cai - Vĩnh Yên

Chạy đua trên công trường thi công đường dây 500 kV Lào Cai - Vĩnh Yên

Mùa mưa đến, các nhà thầu đang tăng tốc lắp dựng cột thép đường dây 500 kV Lào Cai - Vĩnh Yên, thi công ngày đêm để kịp tiến độ và đảm bảo an toàn công trình trọng điểm quốc gia.

0:00 / 0:00
0:00

Không để hố móng đợi cột

Dưới nắng như đổ lửa, tại vị trí cột VT96 (xã Việt Tiến, huyện Bảo Yên), các công nhân của tổ đội xây lắp, thuộc Công ty TNHH Một thành viên Xây lắp điện 4 đang cặm cụi lắp ghép từng kết cấu thép, sau đó dùng máy tời kéo lên cao. Trên thân cột, 3 công nhân neo mình vào cột sắt đón lấy các cấu kiện, bắt đầu lắp ghép, vặn ốc. Mọi thao tác được tiến hành nhanh chóng, tỉ mỉ, chính xác. Cứ thế, hàng trăm chi tiết, thanh thép đủ loại được gắn kết vào thanh cột cái vươn mình cao vút.


Từ vị trí cột VT96, phóng tầm mắt cách đó khoảng 300 m là vị trí cột VT97 vừa lắp dựng xong, còn bên kia sông Chảy là vị trí cột VT98 do một tổ đội khác vừa hoàn thành đổ bê tông móng, bắt đầu lắp ghép những thanh cột đầu tiên.

Anh Phạm Văn Quyên, Tổ trưởng Tổ xây lắp cho biết: Mỗi tổ đội bố trí khoảng 12 - 15 người, với tiến độ lắp dựng như hiện nay thì khoảng chục ngày sẽ xong một cột. Trước khi có mặt tại công trường dự án 500 kV Lào Cai - Vĩnh Yên, anh Quyên đã tham gia thi công các dự án đường dây truyền tải điện trên khắp mọi miền đất nước, từ dự án 500 kV mạch 3 Quảng Trạch - Phố Nối đoạn qua Hà Tĩnh, sau đó tiếp tục thi công các dự án đường dây truyền tải điện cao thế tại Bình Định, Sơn La.


Vừa cuối năm trước, anh vẫn còn trên công trường thi công đường dây truyền tải điện từ Lào về Việt Nam đoạn qua tỉnh Quảng Nam. Anh Quyên cho biết: Vị trí cột VT96 cũng là cột đầu tiên anh tham gia thi công tại gói thầu này. Mặc dù đang vào mùa nắng nóng, nhưng so với thực hiện các dự án ở miền Trung thì thời tiết này chưa là gì, khó khăn ở đây là địa hình phức tạp, khó tiếp cận, quá trình thi công chủ yếu dùng sức người. Để thuận tiện cho việc thi công, đội của anh Quyên thuê một nhà dân ở gần đó làm lán trại; các công nhân thường đi từ sáng sớm lên công trường và tối mịt mới trở về.

Gói thầu số 2 chủ yếu thi công các vị trí cột trên địa bàn huyện Bảo Yên. Khởi công chậm hơn so với các gói thầu khác trên toàn tuyến, vì vậy, để bắt kịp tiến độ chung, nhà thầu đã bố trí 9 tổ thi công trên toàn gói thầu. Ông Nguyễn Thế Hiền, Chỉ huy trưởng gói thầu số 2, Công ty TNHH Một thành viên Xây lắp điện 4 cho biết: Hiện nay, gói thầu số 2 đang thi công đồng loạt 8 vị trí cột và thi công móng xong đến đâu, nhà thầu sẽ bố trí lắp dựng cột ngay đến đó.

Anh Hiền cho biết, rút kinh nghiệm từ quá trình triển khai dự án 500 kV mạch 3, khi thực hiện dự án 500 kV Lào Cai - Vĩnh Yên, nhà thầu sẽ thi công toàn bộ từ móng cột cho đến lắp dựng cột.


Do vậy, đơn vị thi công sẽ chủ động làm việc với các đơn vị cung ứng cột thép, xây dựng đến vị trí nào sẽ sản xuất và cung ứng cột thép đó nên không có tình trạng móng phải đợi cột, thi công đến đâu gọn đến đó. Hiện nay, các vị trí móng chủ yếu lắp dựng cột thép V, sản xuất trong nước, dự kiến sau ngày 15/6, khi lô cột ống nhập về, nhà thầu sẽ bố trí tổng lực 15 tổ thi công.

Đưa chúng tôi đi dọc tuyến, kiểm tra công tác lắp dựng các vị trí cột, anh Hiền còn tham gia cuộc họp trực tuyến với Ban Quản lý dự án Điện 1, trực tiếp báo cáo tiến độ từ hiện trường.

Anh Hiền cho biết có một khó khăn vừa phát sinh, đó là tại vị trí cột VT84 vướng địa chất cát tơ, phải tính toán phương án di chuyển sang vị trí khác. Thêm một lo lắng nữa là chuẩn bị bước vào mùa mưa, việc thi công có nguy cơ gián đoạn do xe chở vật liệu, phương tiện khó tiếp cận công trường. “Những ngày qua, cứ nghe dự báo thời tiết có mưa là chúng tôi rất sốt ruột bởi mưa 1 ngày phải nghỉ 2, 3 ngày sau mới thi công được do đường công vụ trơn trượt” - anh Hiền chia sẻ.

Chạy đua với thời tiết

Tại vị trí cột VT19 thuộc thôn Cốc Mằn, xã Xuân Quang (Bảo Thắng), công nhân đang khẩn trương lắp đặt cánh tay đòn, đây cũng là những kết cấu cuối cùng để hoàn thiện cột điện.

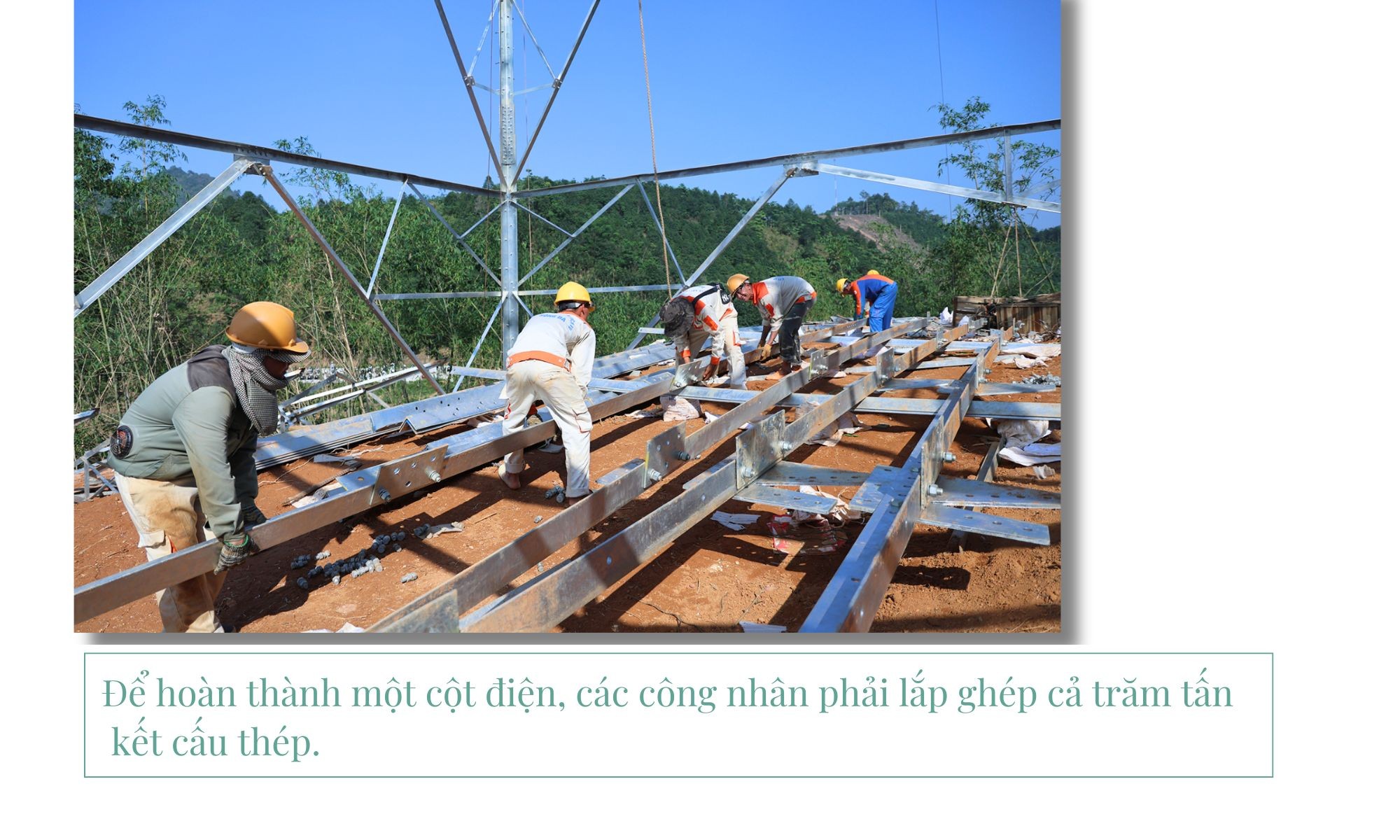

Anh Trần Công Giang, quê Hà Tĩnh, Tổ trưởng Tổ lắp dựng cột, khuôn mặt sạm đen vì nắng gió, vừa đọc bản vẽ để các công nhân trong tổ lựa chọn thanh thép phù hợp vừa trực tiếp lắp đặt. 12 công nhân mỗi người một việc, người dưới mặt đất, người lắp dựng trên cao.

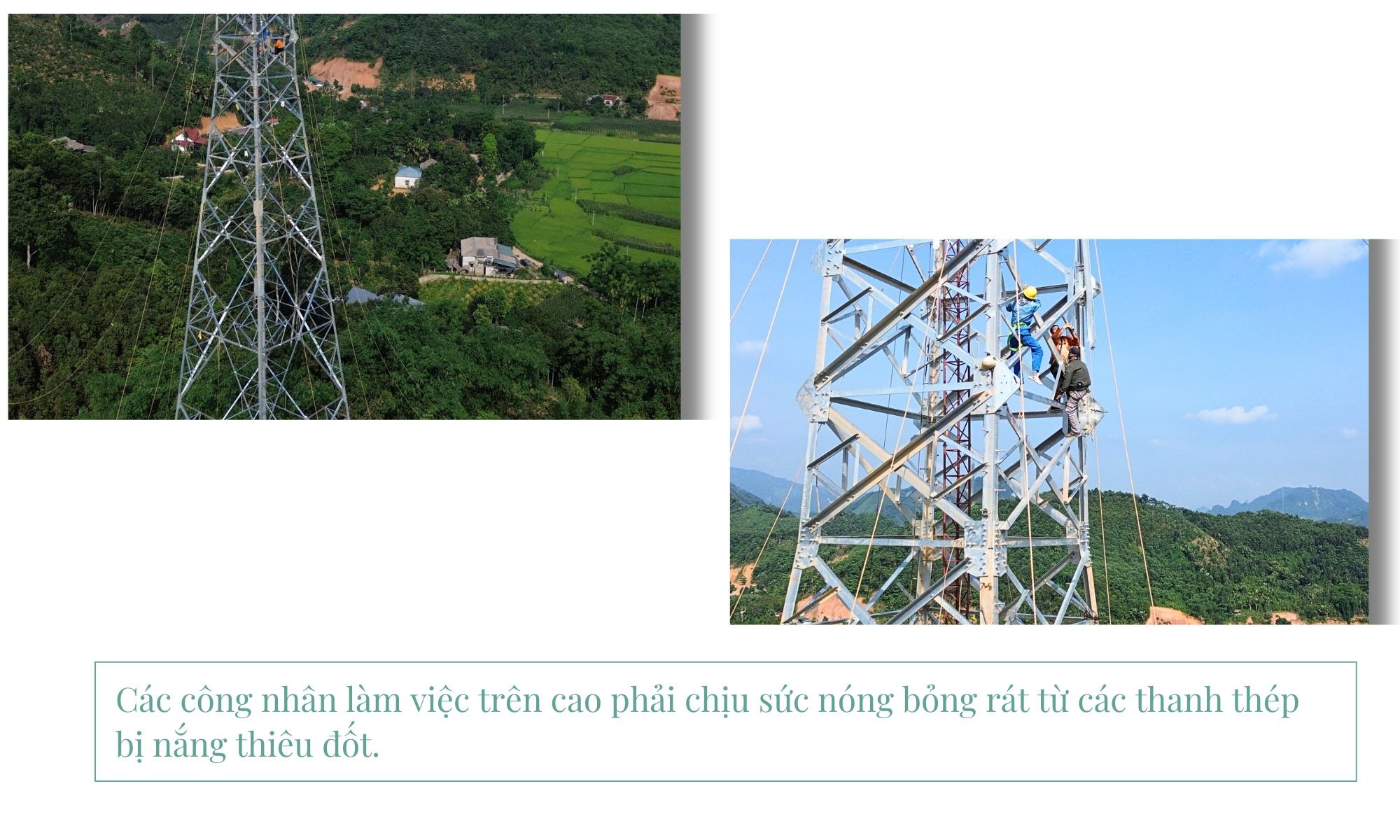

Anh Giang bảo nắng nóng như thế này, làm việc ở dưới đất vất vả một thì trên cao nhọc nhằn gấp nhiều lần, bởi ngoài việc phơi mình giữa trời nắng, họ còn phải chịu hơi nóng bỏng rát từ những thanh thép như bị thiêu đốt.

Tổ đội của anh Giang lên công trường được khoảng 1 tháng nay, cột VT19 là cột thứ 3 mà tổ của anh lắp dựng. Trên công trường có một cuộc chạy đua giữa các tổ đội, bởi tiến độ càng tốt thì sẽ được giao dựng nhiều cột, các công nhân có thêm việc làm, thu nhập cũng được nâng lên. Tổ đội có 12 người, mỗi người một quê, xa nhà, công việc vất vả nhưng ai cũng quyết tâm hoàn thành nhiệm vụ. Hoàn thành cột này, tổ đội sẽ di chuyển sang vị trí mới.

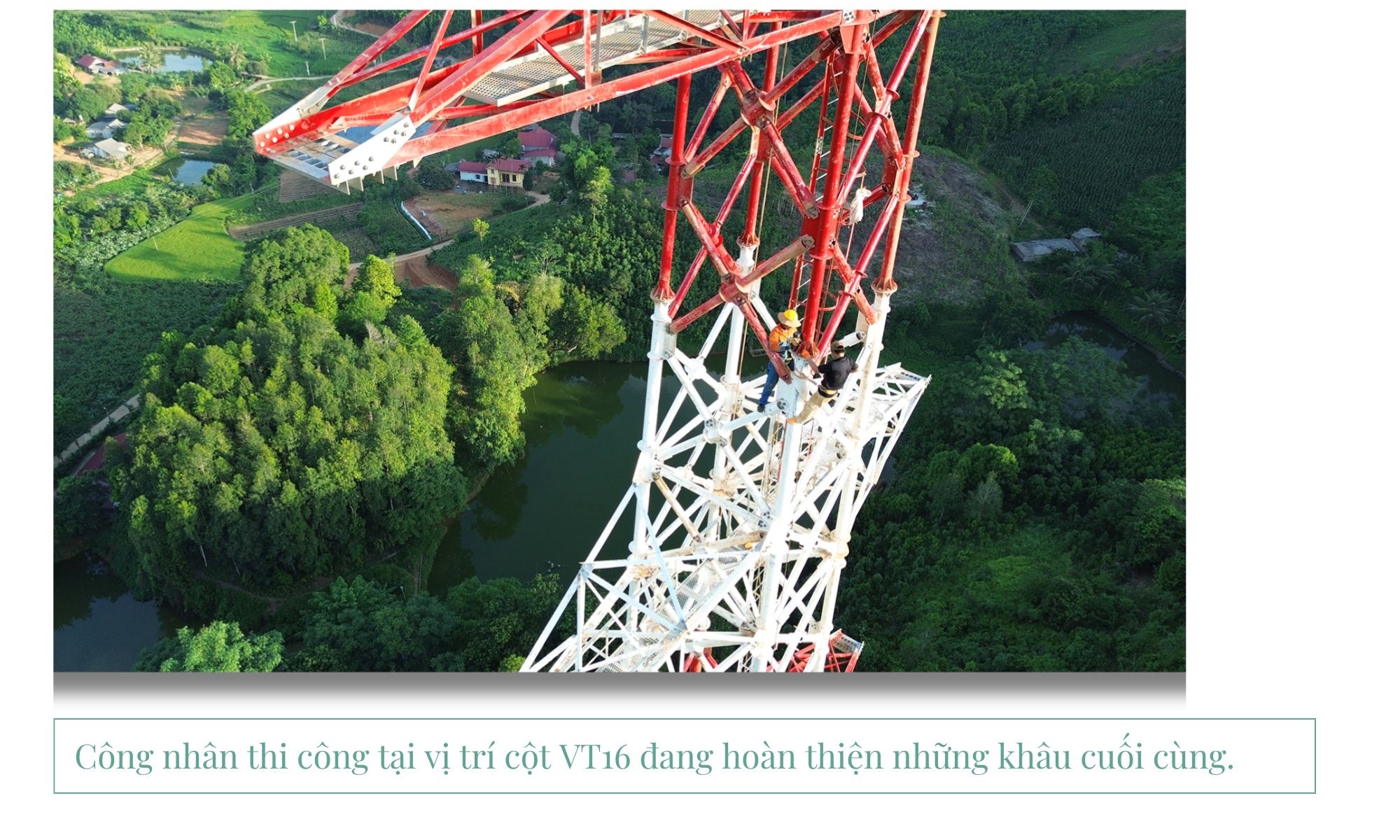

Tại vị trí cột VT16, chúng tôi gặp anh Lê Văn Thủy, quê ở Thanh Hóa, cũng là công nhân vừa thi công dự án 500 kV mạch 3 về đây. Anh Thủy phụ trách điều khiển máy tời đưa các thanh thép lên cao, chiếc máy nổ vang cả góc rừng, khi sợi dây thừng cuốn vào trục thì những thanh thép được nâng lên, chậm rãi đưa đến tận tay những người thợ trên cao. Cột VT16 là một trong những vị trí cột sử dụng cột thép ống, kỹ thuật cao, vì vậy đòi hỏi đội ngũ thi công lành nghề. Anh Thủy cho biết mỗi đốt ở cột chính nặng tới 1,5 tấn, vì vậy, cột thép ống dù ít chi tiết hơn cột thép V nhưng quá trình lắp đặt vất vả hơn rất nhiều.

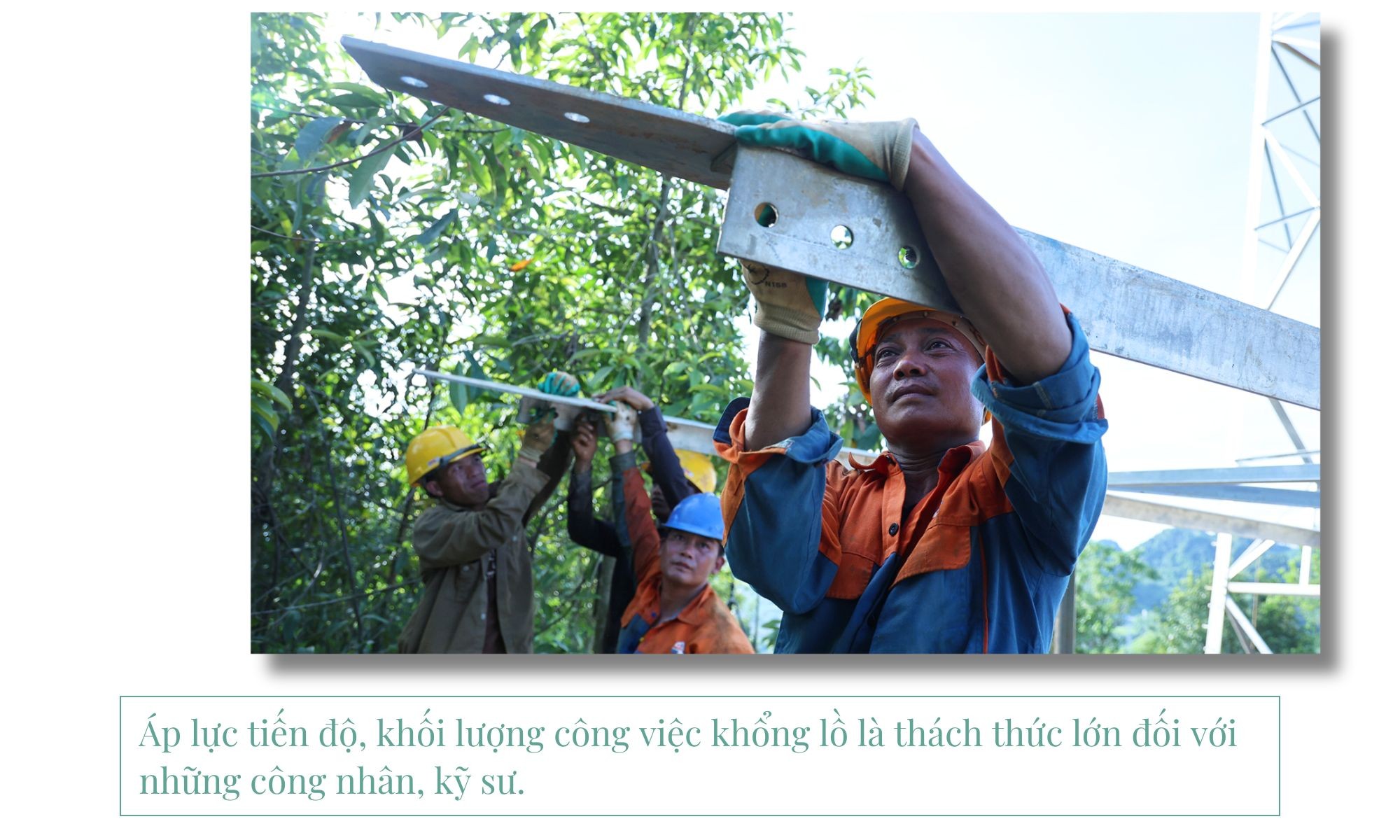

Trong bối cảnh dự án đường dây 500kV Lào Cai - Vĩnh Yên đang bước vào giai đoạn nước rút, Ban Quản lý dự án Điện 1 huy động tối đa nhân lực, vật lực để đảm bảo tiến độ, chất lượng công trình.

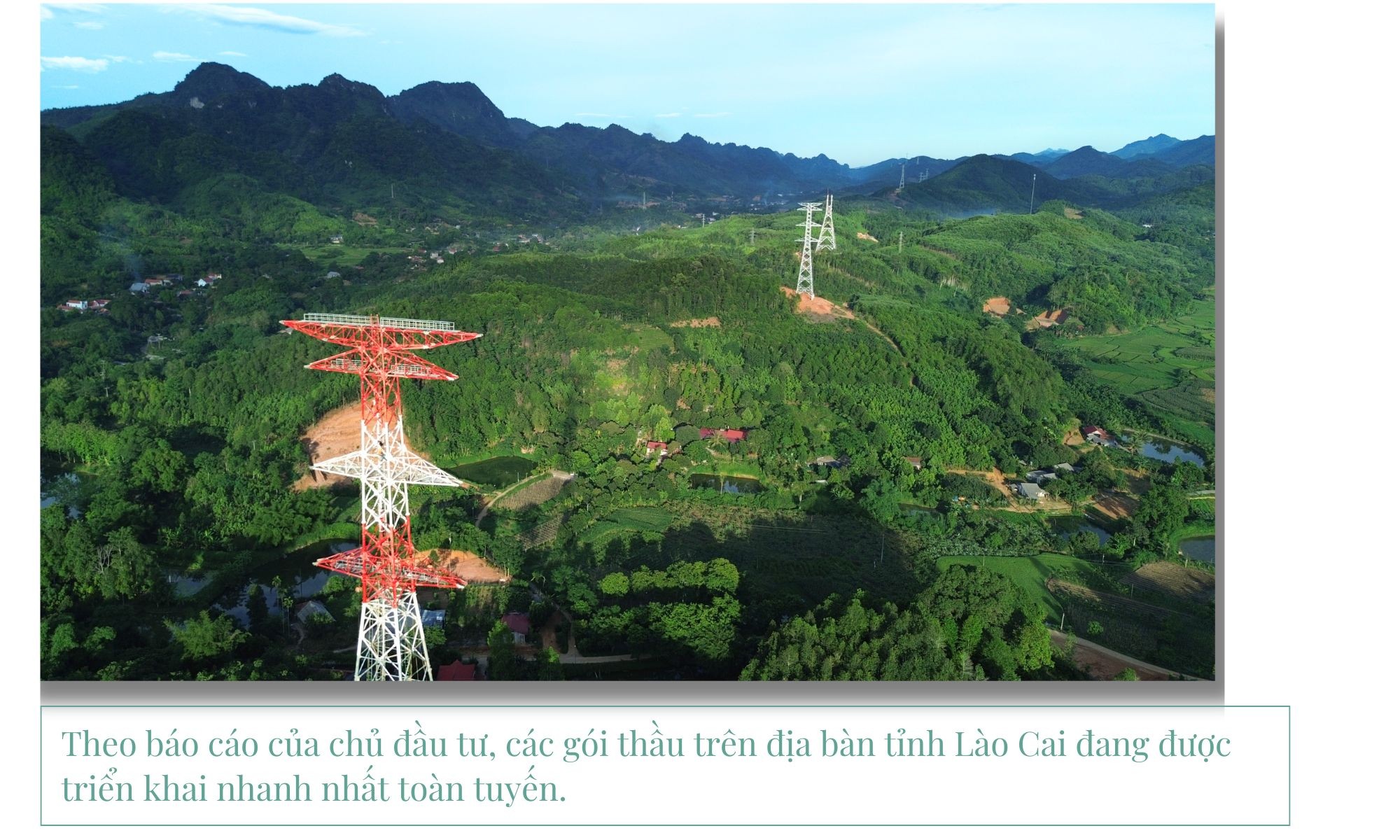

Ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1 (Tập đoàn Điện lực Việt Nam) cho biết: Đến nay, Ban Quản lý dự án Điện 1 đã chỉ đạo các nhà thầu triển khai đồng loạt thi công móng trên toàn tuyến, với 236 vị trí đã hoàn thành đổ bê tông móng, 156 vị trí đang thi công. Toàn bộ công tác bê tông móng đã hoàn thành vào đầu tháng 6. “Chúng tôi yêu cầu các nhà thầu thi công dựng cột và kéo dây song song với móng, tránh chậm tiến độ. Đến nay, riêng các gói thầu trên địa bàn Lào Cai đã có 25 vị trí hoàn thành dựng cột, 36 vị trí đang thi công. Các vị trí còn lại cũng được đẩy nhanh tiến độ vận chuyển cột lên móng để kịp lắp dựng”.

Mặc dù tiến độ rất gấp, nhưng Ban Quản lý dự án Điện 1 vẫn ưu tiên tuyệt đối an toàn. Các nhà thầu được yêu cầu xây dựng phương án an toàn cho mùa mưa lũ, đặc biệt với các vị trí có nguy cơ sạt trượt. “Ban cũng phối hợp với chính quyền địa phương sớm hoàn thành bồi thường, giải phóng mặt bằng hành lang tuyến, đảm bảo kịp bàn giao cho nhà thầu kéo dây”- ông Khải nhấn mạnh.

Có thể bạn quan tâm

Tin cùng chuyên mục

Kiên quyết chống lấn chiếm, san lấp hành lang dòng chảy, ao, hồ

Kiên quyết chống lấn chiếm, san lấp hành lang dòng chảy, ao, hồ

Nhằm lập lại kỷ cương không gian mặt nước, UBND tỉnh đã ban hành Quyết định số 2481/QĐ-UBND, đưa 93 đập thủy điện, 190 hồ, ao tự nhiên cùng hàng trăm tuyến sông, suối vào diện thiết lập hành lang bảo vệ nghiêm ngặt. Qua đó, buộc chính quyền cơ sở phải vào cuộc tháo gỡ những vướng mắc để giữ nguyên vẹn ranh giới hệ thống nguồn nước.

Lào Cai hoàn thành 200 công trình giao thông nông thôn

Lào Cai hoàn thành 200 công trình giao thông nông thôn

Theo báo cáo của 90/99 xã, phường, đến nay, toàn tỉnh Lào Cai có 787 công trình đường giao thông nông thôn, trong đó, 683 công trình đã được phê duyệt báo cáo kinh tế - kỹ thuật, 559 công trình khởi công, 200 công trình đã hoàn thành.

Hội đàm công tác giữa Đoàn đại biểu kinh tế thương mại tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam (Trung Quốc)

Hội đàm công tác giữa Đoàn đại biểu kinh tế thương mại tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam (Trung Quốc)

Chiều 8/11, tại huyện Hà Khẩu, châu Hồng Hà, tỉnh Vân Nam (Trung Quốc), Đoàn đại biểu kinh tế, thương mại tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam tổ chức hội đàm nhằm đánh giá kết quả hợp tác, trao đổi những khó khăn, vướng mắc và đề xuất giải pháp thúc đẩy quan hệ hợp tác kinh tế, thương mại giữa hai địa phương.

Gạo thơm trên non cao

Gạo thơm trên non cao

Đến Bản Pho, tôi khá bất ngờ về cách canh tác lúa nương khá giống với trồng ngô: cuốc hố, tra hạt trực tiếp xuống đất, lớn lên nhờ nước trời. Trên những triền đất dốc, mỗi năm người dân chỉ làm một vụ lúa. Cách canh tác ấy vẫn được duy trì bởi sự phù hợp với điều kiện sản xuất và hương vị của hạt gạo đã quen thuộc trong nhiều gia đình ở xã Bát Xát.

Khe Tối đã sáng

Khe Tối đã sáng

Cuối thu, nắng vàng như mật ong trải xuống những triền rừng quế xanh thẫm. Gió mang theo hương quế thơm nồng bay xa, quyện vào hơi đất ẩm của buổi sớm. Chúng tôi theo anh Hà Văn Ngọt - Bí thư Chi bộ thôn Kiên Lao, xã Quy Mông ngược lên khu Khe Tối - Khe Ba. Tuyến đường bê tông uốn lượn dưới tán rừng, thấp thoáng những ngôi nhà khang trang. Đâu đó, tiếng cười nói của người bóc quế vọng lại giữa đại ngàn. Khe Tối - cái tên từng gắn với đói nghèo, tối tăm và lạc hậu giờ đây đã bừng sáng.

Trên 3,3 tỷ đồng doanh thu bán hàng trực tiếp tại Không gian trưng bày, quảng bá sản phẩm nông nghiệp tỉnh Lào Cai

Trên 3,3 tỷ đồng doanh thu bán hàng trực tiếp tại Không gian trưng bày, quảng bá sản phẩm nông nghiệp tỉnh Lào Cai

Từ ngày 2 đến 6/11, Không gian trưng bày, quảng bá sản phẩm nông nghiệp tỉnh Lào Cai năm 2026 đã diễn ra tại Quảng trường Trung tâm hội nghị phường Lào Cai. Đây là hoạt động bên lề Hội nghị Xúc tiến đầu tư, thương mại lĩnh vực nông nghiệp tỉnh Lào Cai năm 2026, thu hút 68 đơn vị, doanh nghiệp tham gia.

Chăn nuôi bền vững bắt đầu từ an toàn sinh học

Chăn nuôi bền vững bắt đầu từ an toàn sinh học

Dịch tả lợn châu Phi tiếp tục gây sức ép lên ngành chăn nuôi Lào Cai, khiến hàng trăm hộ dân chịu thiệt hại, nhiều gia đình dè dặt trước quyết định tái đàn. Thực tế ấy đặt ra yêu cầu cấp thiết phải thay đổi phương thức sản xuất, từ chăn nuôi theo kinh nghiệm sang chủ động kiểm soát dịch bệnh, coi an toàn sinh học là điều kiện tiên quyết. Phát triển chăn nuôi bền vững không còn là lựa chọn mà đã trở thành yêu cầu sống còn để bảo vệ sinh kế người dân.

fb yt zl tw
