Triển khai thi công Dự án đường dây 500kV Lào Cai - Vĩnh Yên đoạn qua huyện Bảo Yên

Ngay sau khi hoàn tất các thủ tục lựa chọn nhà thầu, những ngày qua, đơn vị thi công gói thầu số 2, Dự án đường dây 500kV Lào Cai - Vĩnh Yên (đoạn qua huyện Bảo Yên) đã khởi công đồng loạt 8 vị trí cột.

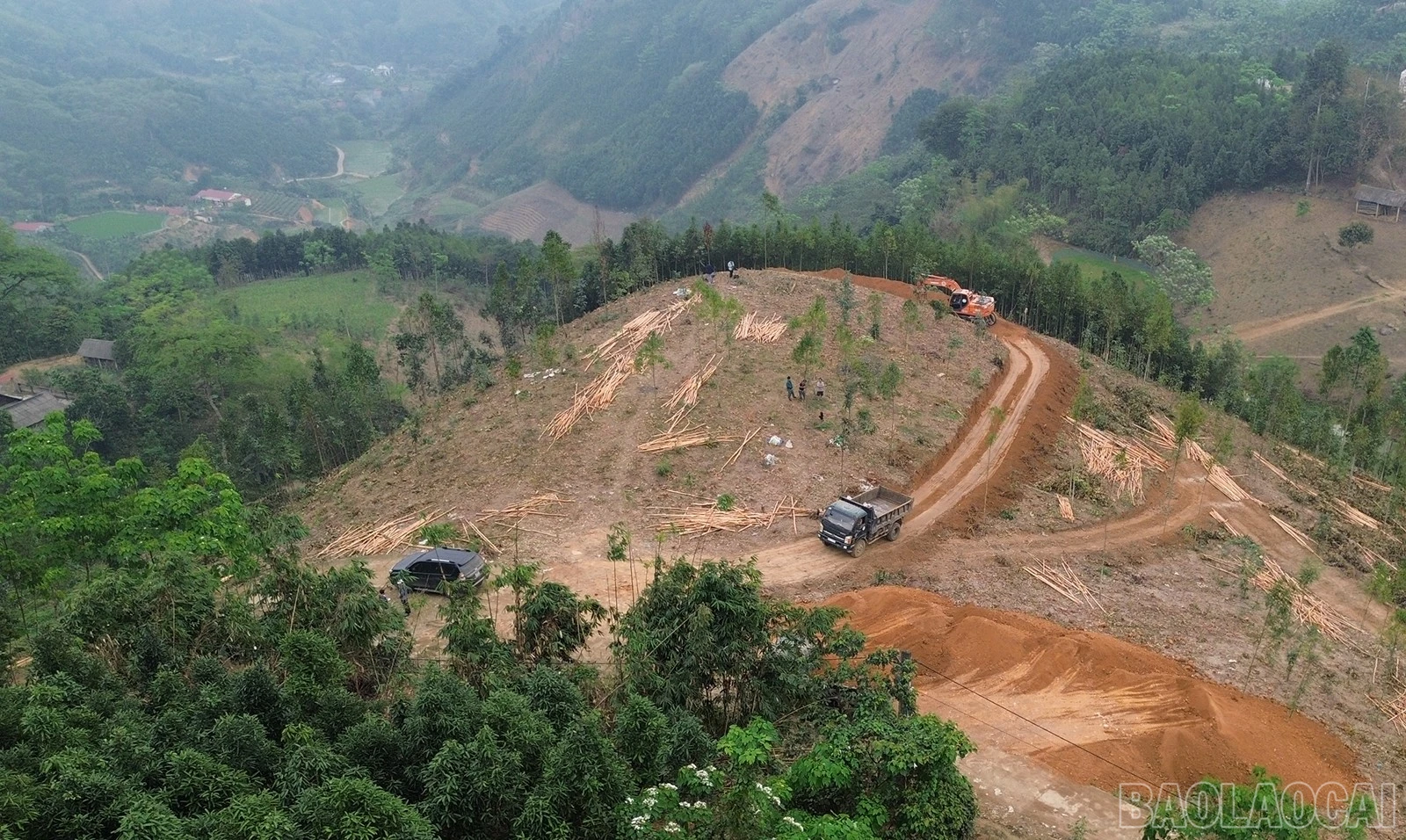

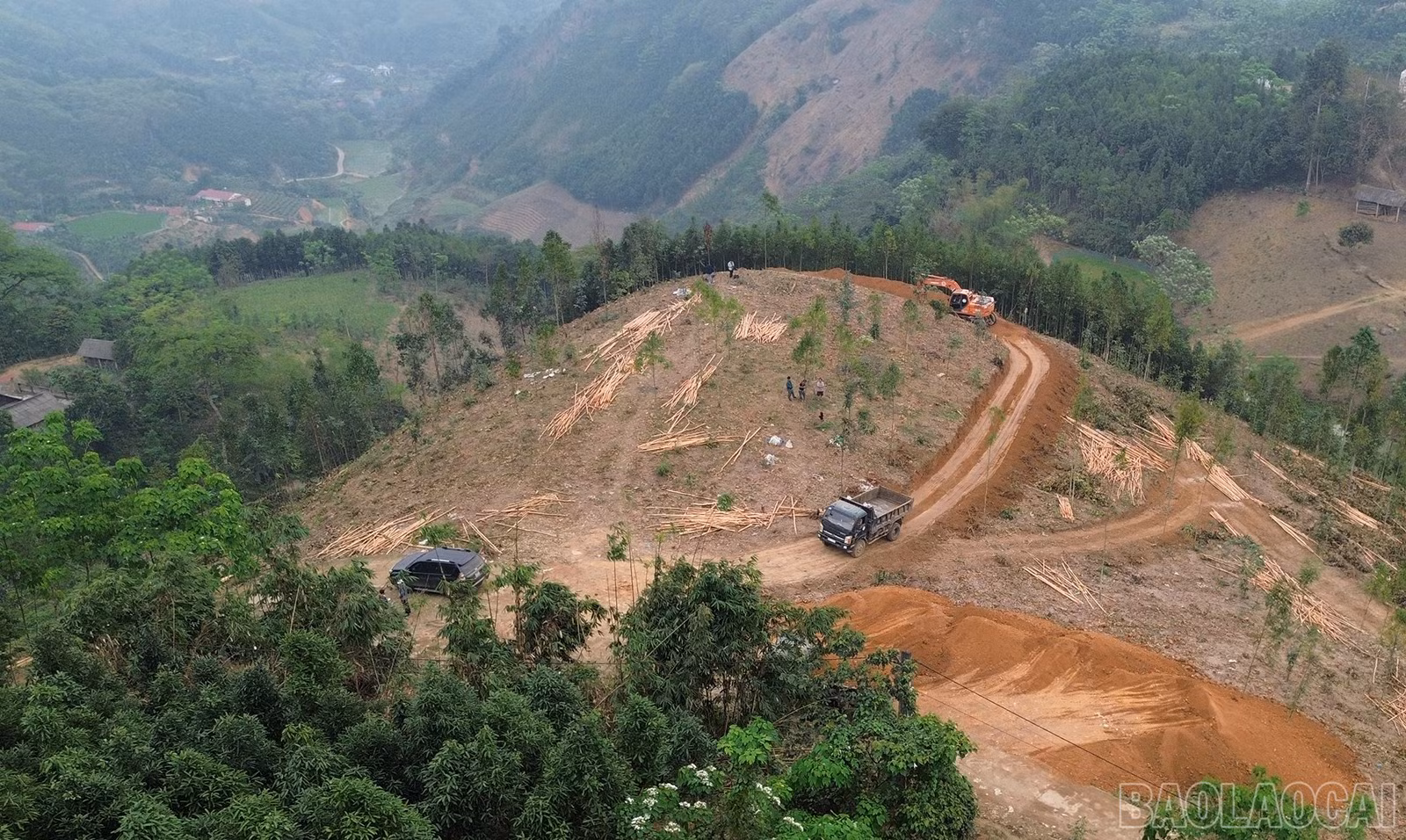

Thi công móng cột tại vị trí cột VT70.

Gói thầu số 2 khởi công chậm hơn so với các gói thầu khác trên toàn tuyến, vì vậy, để bắt kịp tiến độ chung, nhà thầu đã bố trí 13 đội thi công chia thành 20 tổ thi công trên toàn gói thầu.

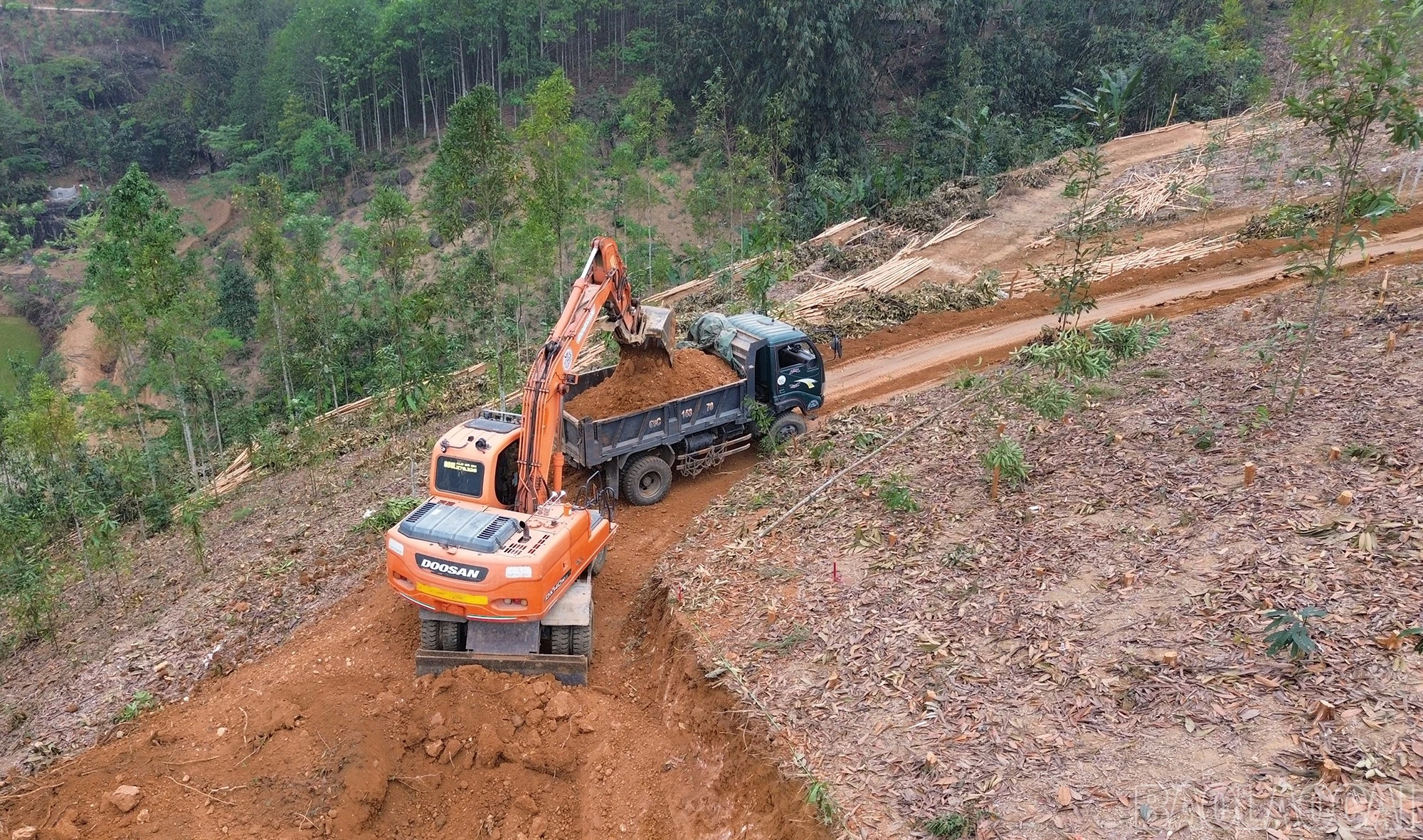

Do địa hình phức tạp, mỗi vị trí cột đòi hỏi phương án thi công phù hợp, vừa đảm bảo yêu cầu kỹ thuật đồng thời hạn chế thấp nhất ảnh hưởng đến diện tích đất ở, đất sản xuất của bà con địa phương.

Phương án thi công được tính toán hợp lý, hạn chế thấp nhất ảnh hưởng đến đất sản xuất của người dân.

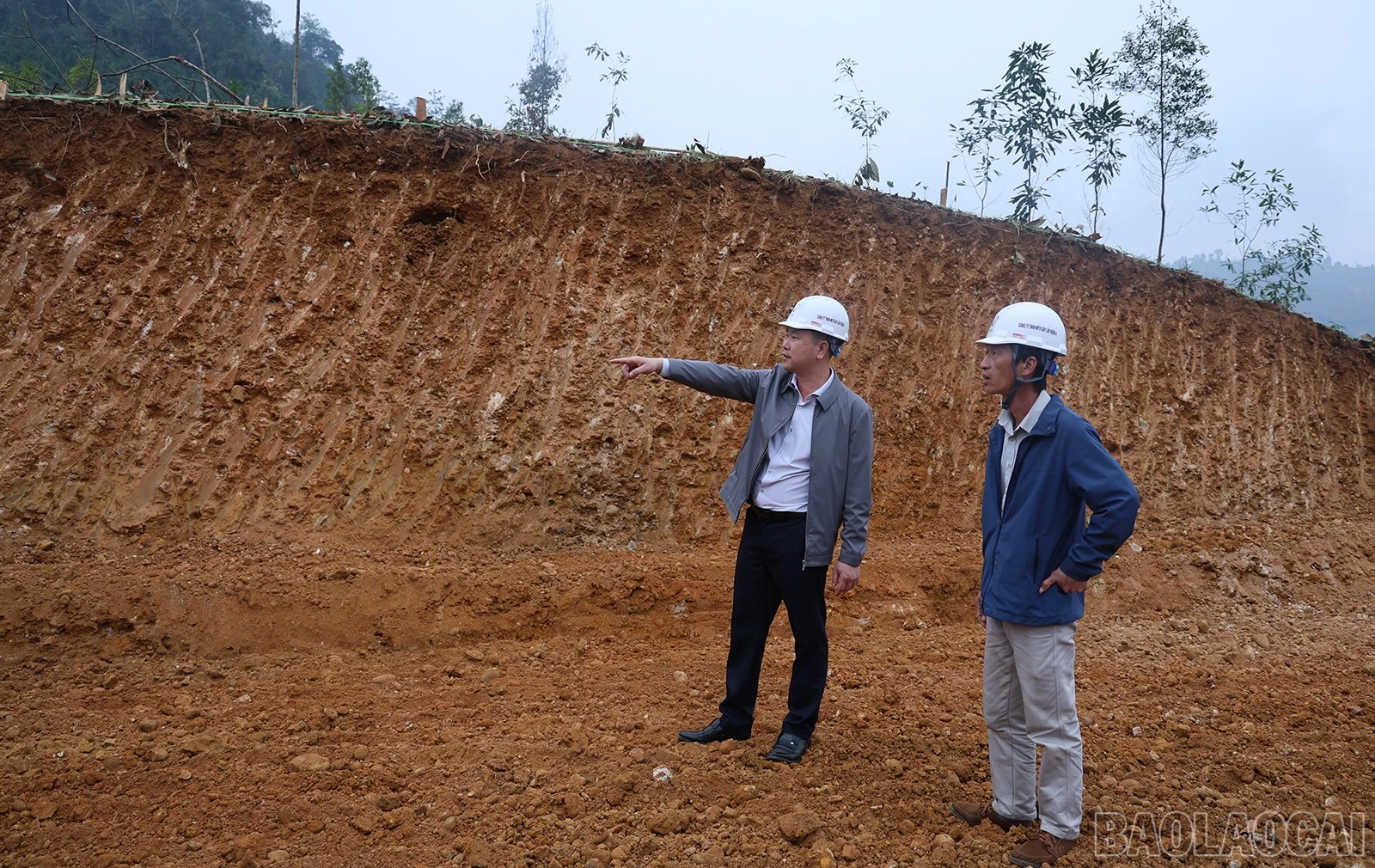

Ông Nguyễn Thế Hiền, Chỉ huy trưởng gói thầu số 2, Công ty TNHH Một thành viên Xây lắp điện 4 cho biết: Một trong những khó khăn hiện nay là khối lượng đào đắp lớn, nhiều vị trí vướng đá, việc đưa phương tiện vào vị trí thi công rất vất vả, vì vậy phải tính toán nhiều phương án thi công đảm bảo tiến độ, an toàn. Để quá trình thi công thuận lợi, chúng tôi đã làm việc với chính quyền địa phương, thông báo thời gian, phương án thi công để bà con trong khu vực nắm được. Hiện tại, chính quyền và Nhân dân trên địa bàn đều ủng hộ nhiệt tình cho thi công dự án.

Đơn vị thi công phấn đấu kết thúc thi công phần móng cột trước 10/6.

Gói thầu số 2, Dự án đường dây 500kV Lào Cai - Vĩnh Yên thi công từ vị trí cột 53 đến vị trí cột 99, đi qua địa bàn huyện Bảo Yên. Đơn vị thi công phấn đấu trước 10/6 sẽ kết thúc thi công phần móng, đến 15/7 kết thúc thi công cột và đến 31/8 hoàn thành việc kéo dây.

Có thể bạn quan tâm

Tin cùng chuyên mục

Người dân tham gia hiến đất, cây cối để làm đường giao thông nông thôn.

Khơi dậy sức dân làm động lực phát triển

Những tuyến đường đang được mở rộng ở xã vùng cao Tú Lệ không chỉ mang đến diện mạo mới cho hạ tầng nông thôn mà còn minh chứng cho sức mạnh của lòng dân khi được khơi dậy và phát huy. Từ hiến đất, góp công đến chung tay tháo gỡ khó khăn trong giải phóng mặt bằng, người dân đang trở thành chủ thể trong quá trình xây dựng quê hương, với phương châm “Lấy sức dân để lo cho dân”.

Thống nhất phương án hợp long cầu đường bộ qua sông Hồng biên giới Bát Xát - Bá Sái

Thống nhất phương án hợp long cầu đường bộ qua sông Hồng biên giới Bát Xát - Bá Sái

Chiều 23/11, tại huyện Hà Khẩu, tỉnh Vân Nam (Trung Quốc), Tổ công tác liên hợp tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam (Trung Quốc) đã hội đàm, thống nhất phương án thi công đốt hợp long nhịp chính, kiểm định chất lượng cầu đường bộ qua sông Hồng biên giới Bát Xát - Bá Sái và các vấn đề kỹ thuật liên quan.

Chậm giải phóng mặt bằng cho dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Chậm giải phóng mặt bằng cho dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Bộ Xây dựng nhìn nhận tiến độ thực hiện và bàn giao mặt bằng tại một số địa phương cho dự án đường sắt Lào Cai - Hà Nội - Hải Phòng còn chậm. Đồng thời, công tác giải ngân kế hoạch vốn đầu tư công được giao năm 2026 cho công tác giải phóng mặt bằng của dự án thấp (mới giải ngân được khoảng 1.999/13.847 tỷ đồng, đạt 14,43%).

fb yt zl tw
