Dự án đường dây 500 KV Lào Cai - Vĩnh Yên

Phấn đấu hoàn thành công tác giải phóng mặt bằng và bàn giao toàn tuyến trước ngày 30/4/2025

Đó là yêu cầu của Chủ tịch UBND tỉnh về việc triển khai Thông báo số 70/TB-BCT ngày 28/3/2025 của Bộ Công Thương chỉ đạo  về Dự án đường dây 500KV Lào Cai - Vĩnh Yên.

Theo đó, Chủ tịch UBND tỉnh yêu cầu các cơ quan, đơn vị huy động toàn bộ hệ thống chính trị vào cuộc, quyết liệt triển khai dự án theo chỉ đạo của UBND tỉnh tại Công văn số 1225/UBND-KT ngày 7/3/2025, bảo đảm hoàn thành đầy đủ các nội dung và vượt sớm trước mốc thời gian theo yêu cầu của Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng; trong đó thực hiện chi trả tiền đền bù hành lang tuyến xong trước 10/4/2025; phấn đấu hoàn thành công tác giải phóng mặt bằng và bàn giao toàn tuyến trước ngày 30/4/2025.

gia-dinh-ba-xuan-dang-khai-thac-cay-que-tai-vi-tri-cot-vt46-de-ban-giao-mat-bang-cho-don-vi-thi-cong-1.jpg

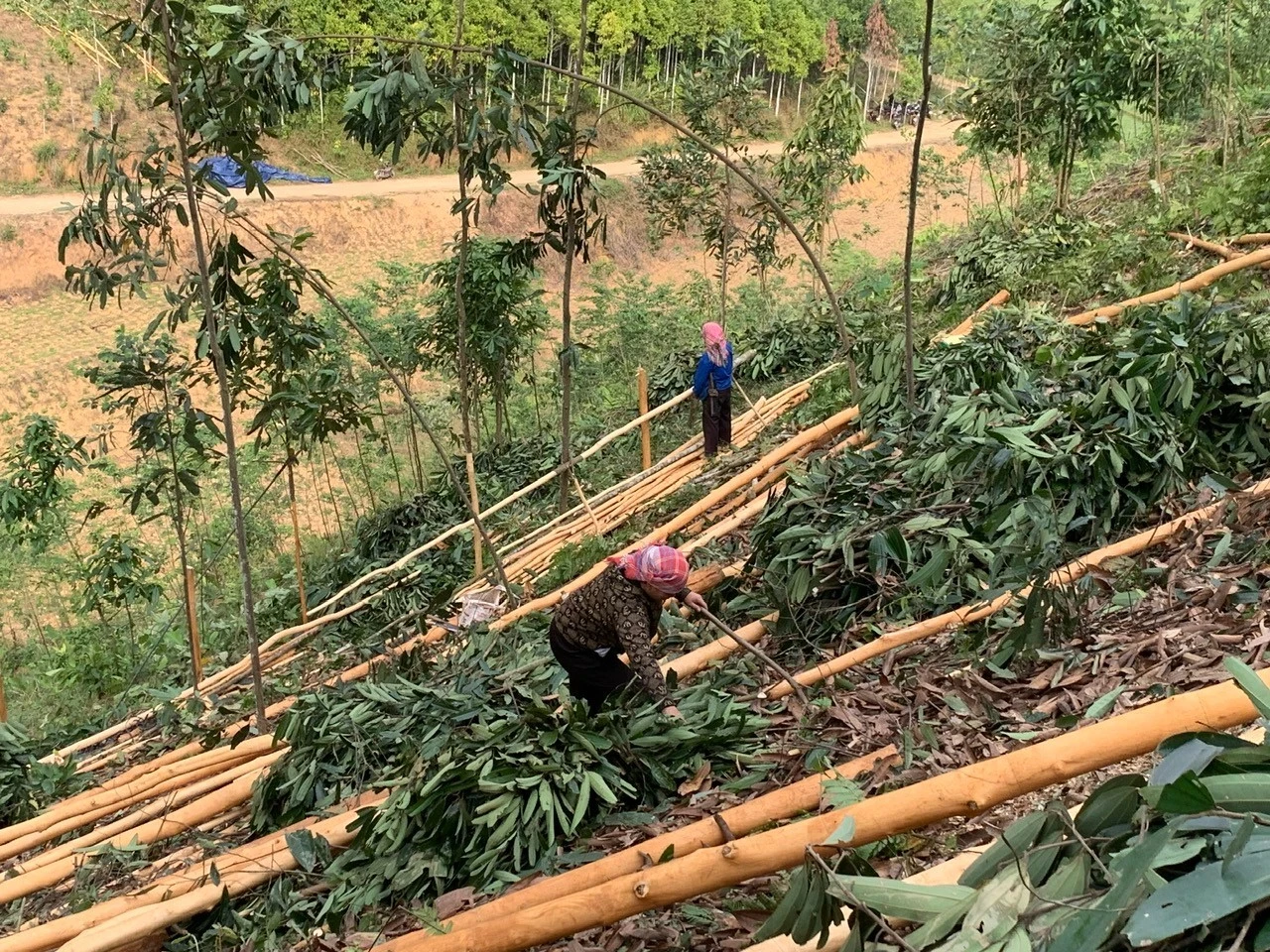

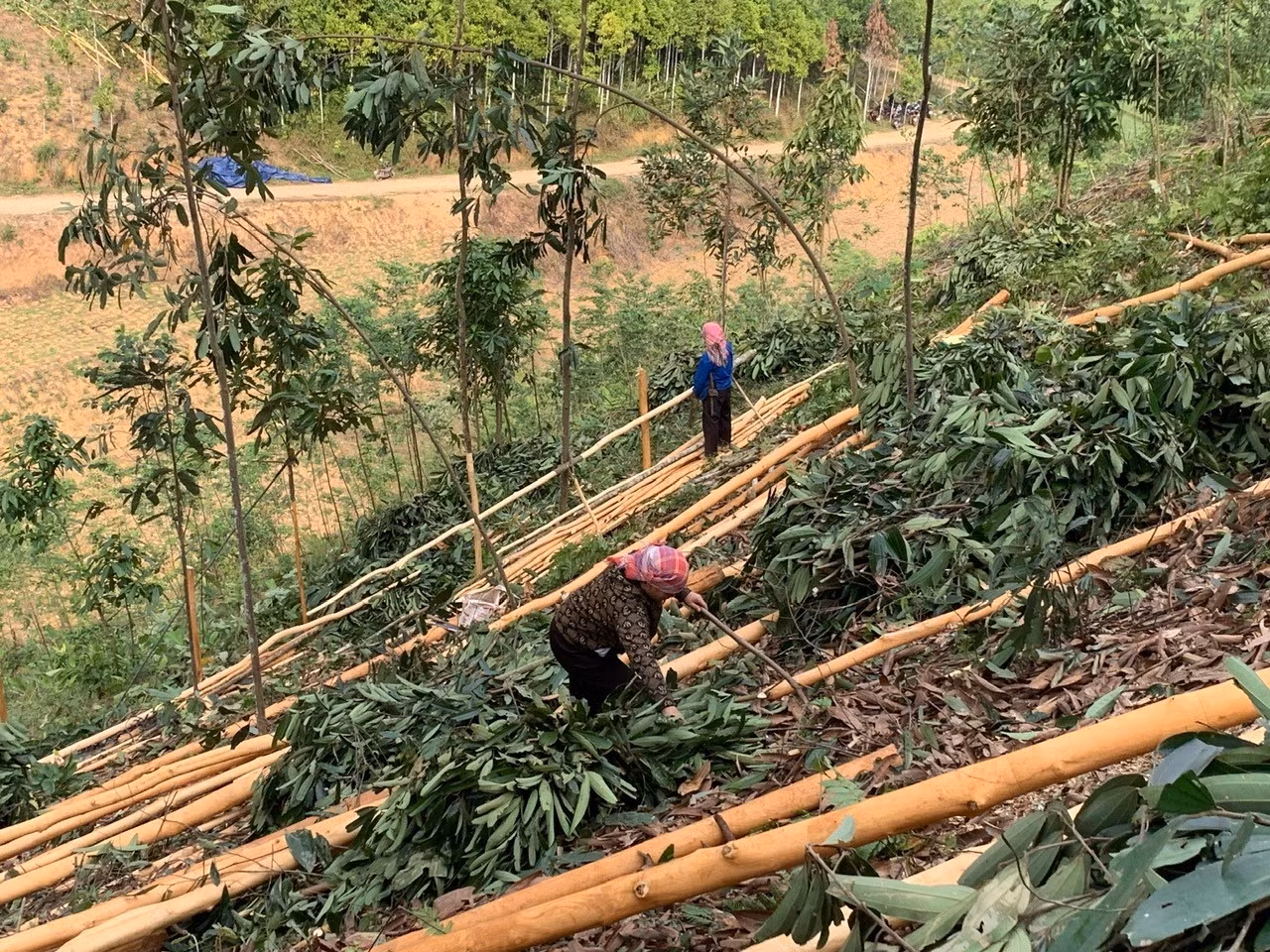

Người dân khai thác cây quế tại vị trí cột VT46 để bàn giao mặt bằng cho đơn vị thi công.

Huyện ủy, UBND huyện Bảo Thắng và UBND huyện Bảo Yên tiếp tục đẩy mạnh, tích cực trong công tác tuyên truyền, vận động người dân hỗ trợ trong việc giải phóng mặt bằng và hỗ trợ thi công tuyến đường dây, nhất là tạo sự đồng thuận của các hộ dân trong việc thi công đường công vụ, vận động 2 hộ dân ở vị trí cột VT17 và VT76 đồng thuận để triển khai công tác thi công móng cột đúng tiến độ.

nguoi-dan-xa-thuong-ha-tu-giac-khai-thac-cay-trong-de-ban-giao-mat-bang-cho-don-vi-thi-cong.jpg

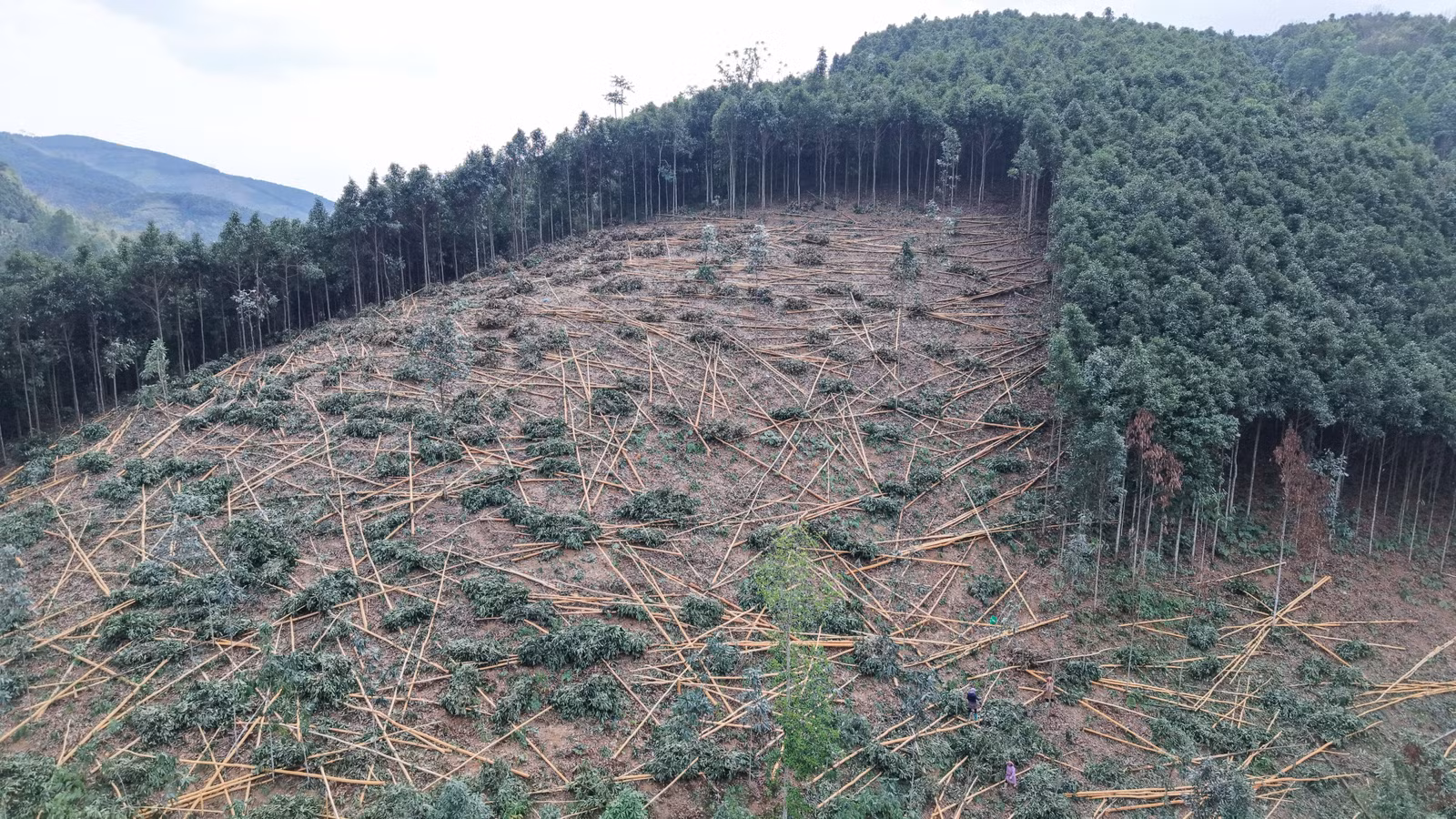

Người dân xã Thượng Hà khai thác cây trồng để bàn giao mặt bằng cho đơn vị thi công.

Đề nghị Ban Quản lý dự án Điện 1 phối hợp chặt chẽ với UBND các huyện để quản lý thi công của các nhà thầu thi công (hiện nay theo phản ánh một số đơn vị thi công không đổ thải vào vị trí thống nhất với địa phương); trường hợp đổ thải không đúng sẽ xử lý theo quy định.

Đề nghị Ban Quản lý dự án Điện 1, nhà thầu thi công phối hợp chặt chẽ với UBND các huyện để giải quyết đường công vụ thi công; đề nghị các hộ dân, chủ rừng cho phép nhà thầu thi công kiểm đếm, chặt hạ cây theo quy định trong phạm vi mở đường tạm, bãi tạm, vị trí móng cột và tập kết về địa điểm tập trung để có mặt bằng thi công.

Có thể bạn quan tâm

Tin cùng chuyên mục

Nghĩa Lộ khởi công dự án 50 tỷ đồng cải tạo, nâng cấp đường 2/9

Nghĩa Lộ khởi công dự án 50 tỷ đồng cải tạo, nâng cấp đường 2/9

Sáng 18/11, UBND phường Nghĩa Lộ tổ chức lễ khởi công dự án cải tạo, nâng cấp đường 2/9. Dự án sử dụng 50 tỷ đồng từ ngân sách phường để nâng cấp hơn 1,1 km đường, mở rộng mặt đường từ khoảng 3 m lên 10,5 m và xây dựng hệ thống thoát nước nhằm khắc phục tình trạng ngập úng trên tuyến.

Phát triển công nghiệp vật liệu gắn với bảo vệ môi trường

Phát triển công nghiệp vật liệu gắn với bảo vệ môi trường

Thực hiện Kế hoạch số 130-KH/TU của Tỉnh ủy với nguyên tắc kiên quyết không đánh đổi môi trường lấy lợi ích kinh tế, ngành công nghiệp vật liệu trên địa bàn đang phải định hình lại phương thức sản xuất. Dưới sự giám sát trực tiếp từ cấp ủy cơ sở và tổ chức công đoàn, các nhà máy, công trường khai thác khoáng sản bắt buộc phải vận hành hệ thống tuần hoàn khép kín để vừa duy trì nhịp độ sản xuất, vừa bảo đảm an toàn không gian sinh thái.

Phong Dụ Hạ huy động sức dân đẩy nhanh tiến độ làm đường giao thông nông thôn

Phong Dụ Hạ huy động sức dân đẩy nhanh tiến độ làm đường giao thông nông thôn

Những tuyến đường bê tông đang dần nối dài đến các thôn, bản ở Phong Dụ Hạ không chỉ giúp người dân đi lại thuận tiện hơn, mà còn mở thêm cơ hội đưa nông sản ra thị trường, mở rộng vùng sản xuất và nâng cao thu nhập. Với phương châm Nhà nước và Nhân dân cùng làm, địa phương đang tập trung huy động nguồn lực, tháo gỡ khó khăn, đẩy nhanh tiến độ thi công, phấn đấu hoàn thành các công trình giao thông trong năm 2026.

Lào Cai thúc đẩy chế biến sâu, nâng giá trị tài nguyên khoáng sản

Lào Cai thúc đẩy chế biến sâu, nâng giá trị tài nguyên khoáng sản

Nhiều mỏ khoáng sản chậm đưa vào khai thác hoặc phải tạm dừng, hoạt động chế biến chủ yếu dừng ở sản phẩm trung gian. Trước thực trạng này, tỉnh Lào Cai đang triển khai các giải pháp phát triển công nghiệp khai thác và tinh chế nguyên liệu phục vụ công nghệ chiến lược. Mục tiêu là từng bước nâng cao giá trị tài nguyên, tạo nguồn nguyên liệu ổn định cho các ngành công nghiệp chế biến.

Vun đắp đồng thuận từ việc dân cần

Vun đắp đồng thuận từ việc dân cần

Một đoạn đường xuống cấp cần sửa chữa, một tuyến giao thông cần mở rộng, một khu dân cư cần giữ gìn sạch đẹp… Từ những nhu cầu thiết thực ấy, Ủy ban Mặt trận Tổ quốc (MTTQ) Việt Nam xã Tân Hợp cùng các tổ chức thành viên lắng nghe, vận động, kết nối sức dân. Khi được bàn bạc, hiểu rõ lợi ích, người dân tự nguyện góp sức, những phần việc chung trở thành sợi dây gắn kết, củng cố đồng thuận và tình đoàn kết ở cơ sở.

Đồng bộ hạ tầng kết nối các khu công nghiệp

Đồng bộ hạ tầng kết nối các khu công nghiệp

Để các khu, cụm công nghiệp phát huy hiệu quả, thu hút doanh nghiệp đến đầu tư, tỉnh tập trung đầu tư đồng bộ hạ tầng giao thông kết nối, cấp điện, nước và xử lý nước thải, tạo điều kiện thuận lợi cho doanh nghiệp xây dựng, vận hành nhà máy.

5 khu công nghiệp mới ở Lào Cai dự kiến tạo việc làm cho 40.000 lao động

5 khu công nghiệp mới ở Lào Cai dự kiến tạo việc làm cho 40.000 lao động

Năm 2026, tỉnh Lào Cai đã chấp thuận chủ trương đầu tư 5 khu công nghiệp mới, với tổng diện tích hơn 1.255 ha, tổng vốn đầu tư gần 14.000 tỷ đồng. Khi hoàn thành và đi vào hoạt động, các dự án dự kiến tạo việc làm cho khoảng 35.000 - 40.000 lao động, góp phần thúc đẩy chuyển dịch cơ cấu lao động và phát triển kinh tế - xã hội địa phương.

Từng bước hóa giải những tồn đọng kéo dài

Từng bước hóa giải những tồn đọng kéo dài

Những vụ việc khiếu nại, kiến nghị, phản ánh kéo dài nhiều năm không chỉ ảnh hưởng đến quyền lợi của người dân mà còn tiềm ẩn nguy cơ phát sinh khiếu kiện phức tạp, ảnh hưởng đến ổn định xã hội. Bằng việc tăng cường rà soát hồ sơ, đối thoại trực tiếp và xác định rõ trách nhiệm giải quyết, tỉnh Lào Cai đang từng bước tháo gỡ những vướng mắc, tồn tại, góp phần củng cố niềm tin của Nhân dân đối với cấp ủy, chính quyền.

Mù Cang Chải đẩy nhanh tiến độ đầu tư công

Mù Cang Chải đẩy nhanh tiến độ đầu tư công

Đến ngày 9/11, xã Mù Cang Chải đã giải ngân gần 43 tỷ đồng vốn đầu tư công, đạt 74,4% kế hoạch được giao. Kết quả này đưa Mù Cang Chải trở thành một trong những địa phương có tỷ lệ giải ngân cao hơn mức bình quân chung của nhóm chủ đầu tư cấp xã, phường trong toàn tỉnh.

Sẵn sàng khởi công các dự án trọng điểm

Sẵn sàng khởi công các dự án trọng điểm

Trong 2 tháng cuối năm 2026, Lào Cai tập trung tháo gỡ vướng mắc về mặt bằng, vật liệu và thủ tục đầu tư, chuẩn bị khởi công, khánh thành 21 công trình, dự án trọng điểm. Các dự án đường nối cao tốc, hạ tầng khu - cụm công nghiệp và cửa khẩu sẽ mở thêm tuyến vận chuyển hàng hóa, tạo điều kiện thu hút đầu tư và phát triển thương mại biên giới.

11/12 địa phương đã kiểm đếm phục vụ giải phóng mặt bằng Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

11/12 địa phương đã kiểm đếm phục vụ giải phóng mặt bằng Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Đến nay, 11/12 địa phương có dự án đường sắt Lào Cai - Hà Nội - Hải Phòng đi qua đã tổ chức kiểm đếm, với tổng số 1.140 hộ dân và 47 tổ chức. Tuy nhiên, công tác giải phóng mặt bằng, bố trí tái định cư vẫn còn một số khó khăn, vướng mắc cần tập trung tháo gỡ.
