“Linh hoạt là cần, đồng bộ mới đủ”

Đường dây tải điện 500 kV Lào Cai - Vĩnh Yên là công trình trọng điểm quốc gia với chiều dài khoảng 200 km, đi qua 4 tỉnh, trong đó có Lào Cai với đoạn tuyến dài 49,47 km. Theo yêu cầu của Thủ tướng Chính phủ, Dự án đường dây 500 kV Lào Cai - Vĩnh Yên triển khai thi công trong 9 tháng, là công trình chào mừng 80 năm ngày Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam (2/9/1945 - 2/9/2025).

Để khởi công Dự án, công tác giải phóng mặt bằng phải được ưu tiên. Dù có nhiều khó khăn do khách quan nhưng với với tinh thần chỉ đạo quyết liệt của tỉnh, sự vào cuộc đồng bộ của các cấp, ngành với cách làm sáng tạo, linh hoạt, Lào Cai là tỉnh đầu tiên hoàn thành giải phóng mặt bằng các vị trí chân cột và được lựa chọn là nơi khởi công xây dựng cột điện đầu tiên trong toàn tuyến.

Ngày cuối năm Giáp Thìn, Phóng viên Báo Lào Cai đã có cuộc phỏng vấn đồng chí Nguyễn Thị Vi Huế, Phó Giám đốc Sở Tài nguyên và Môi trường tỉnh, đơn vị chủ đạo tham mưu công tác giải phóng mặt bằng Dự án tại Lào Cai.

Đồng chí Nguyễn Thị Vi Huế, Phó Giám đốc Sở Tài nguyên và Môi trường.

PV: Thưa đồng chí, khó khăn chủ yếu trong giải phóng mặt bằng Dự án tại Lào Cai là gì?

Đồng chí Nguyễn Thị Vi Huế: Khó khăn lớn nhất chính là địa hình. Do đặc thù Dự án, hầu hết vị trí xây dựng cột điện trên đỉnh núi, đỉnh đồi, nơi có độ cao, độ dốc lớn, địa hình chia cắt mạnh. Không như các tỉnh đồng bằng cũng đang triển khai Dự án này, việc tiếp cận thực địa để tiến hành đo đạc, cắm mốc, thống kê, áp giá đền bù tại Lào Cai không hề dễ dàng.

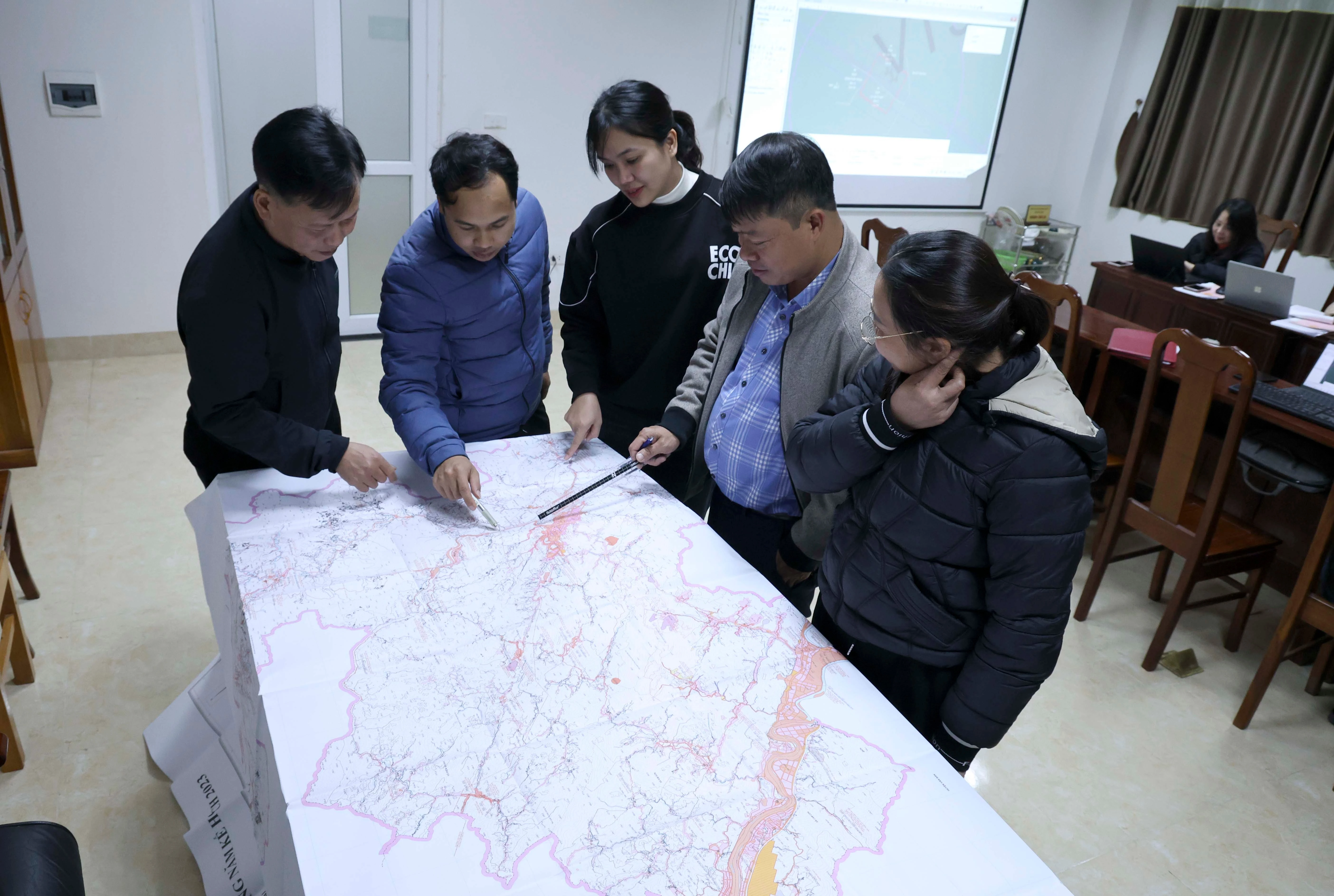

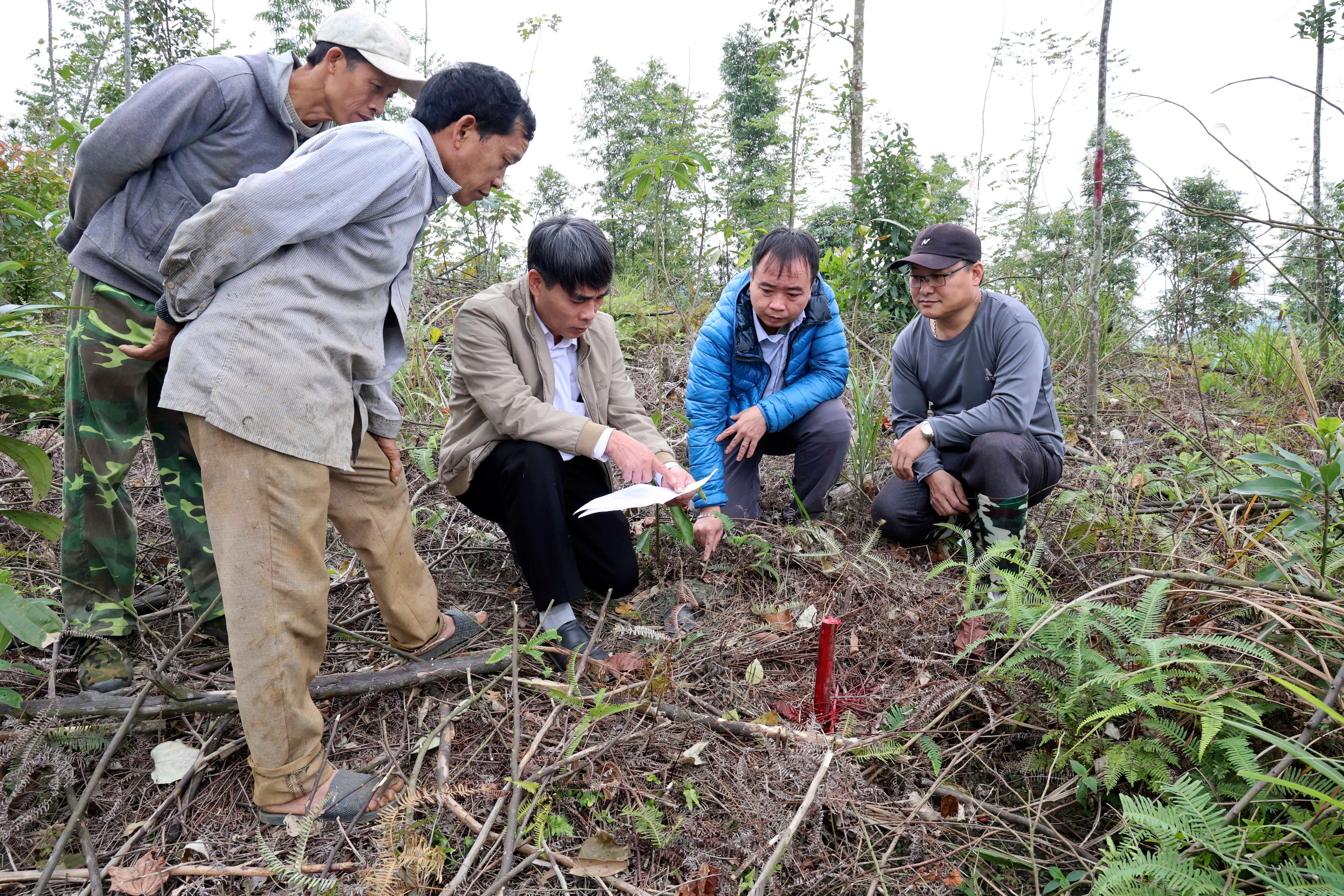

Kiểm tra thực địa tại xã Xuân Quang, huyện Bảo Thắng.

Ở một khía cạnh khác, áp lực với các cơ quan chuyên môn, địa phương là thời gian, thời điểm. Khối lượng công việc lớn trong khi mốc thời gian hoàn thành đặt ra rất gần, lại được rút ngắn liên tục nên đòi hỏi quá trình thực hiện phải hết sức quyết liệt, khẩn trương, có cách làm sáng tạo, vận dụng linh hoạt, song phải đảm bảo đúng quy định, chính xác, chất lượng.

PV: Sự quyết liệt, sáng tạo vừa được nhắc tới là gì, thưa đồng chí?

Đồng chí Nguyễn Thị Vi Huế: Trước hết, đó là sự vào cuộc chỉ đạo, đôn đốc, quán triệt của Thường trực Tỉnh ủy, HĐND, UBND tỉnh với các cuộc họp, văn bản chỉ đạo, điều hành được tổ chức, ban hành liên tục. UBND tỉnh thành lập Tổ công tác chuyên trách chỉ đạo, điều hành nhiệm vụ giải phóng mặt bằng Dự án do đồng chí Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Trịnh Xuân Trường làm Tổ trưởng, 2 tổ phó là Phó Chủ tịch UBND tỉnh và Phó Giám đốc Sở Tài nguyên - Môi trường tỉnh. Các đồng chí lãnh đạo tỉnh thường xuyên kiểm tra, chỉ đạo trực tiếp tại cơ sở, nhất là những nơi có khối lượng lớn, địa hình phức tạp.

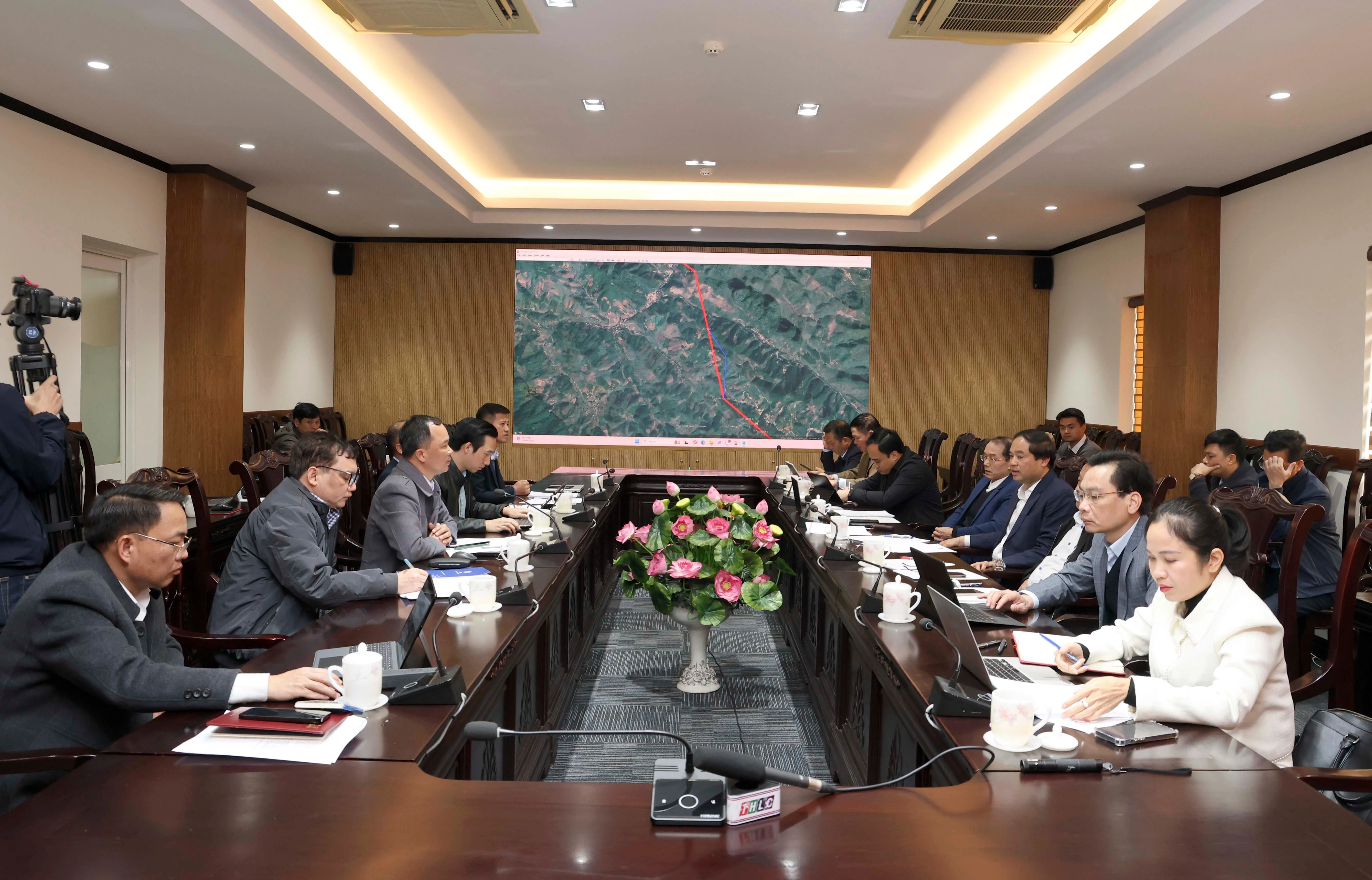

UBND tỉnh làm việc với Tập đoàn Điện lực Việt Nam.

UBND tỉnh còn thành lập nhóm zalo do đồng chí Chủ tịch UBND tỉnh làm Trưởng nhóm, thành viên là lãnh đạo các ngành, đơn vị của tỉnh, huyện và cán bộ, lãnh đạo UBND các huyện, xã có trách nhiệm hàng ngày báo cáo với đạo tỉnh, mọi khó khăn, vướng mắc phát sinh được thông tin và giải quyết kịp thời. Các ngành chức năng, đơn vị, cơ quan có liên quan, các địa phương tham mưu tích cực và thực hiện với tinh thần của Thủ tướng Chính phủ chỉ đạo là dù khó khăn, áp lực nhưng “chỉ bàn làm, không bàn lùi”.

Về sự linh hoạt, sáng tạo, ngay từ đầu Sở Tài nguyên và Môi trường đã tham mưu UBND tỉnh chỉ đạo các ngành, đơn vị, địa phương thực hiện với phương châm “bốn trong một”. Có nghĩa là đồng thời thực hiện 4 việc, bao gồm: đo đạc, thống kê - kiểm đếm, giao nhận diện tích, hoàn thiện hồ sơ - biên bản tại thực địa (ngoại nghiệp - PV). Tiếp đó, phần nội nghiệp gồm việc khớp hồ sơ, áp giá được các cơ quan thực hiện vào buổi tối với tinh thần “ngày thống kê, đêm áp giá.

Thống kê, áp giá, giải phóng mặt bằng tại xã Xuân Thượng, huyện Bảo Yên.

Về lực lượng, Sở Tài nguyên và Môi trường tỉnh chỉ đạo Văn phòng Đăng ký đất đai ưu tiên nhân lực cùng các địa phương, chủ đầu tư tham gia đo đạc, trong khi các huyện, xã huy động đơn vị, cơ quan và cán bộ có liên quan vào cuộc thống kê, kiểm đếm, khớp hồ sơ, áp giá và làm công tác vận động.

PV: Kết quả cụ thể ra sao, thưa đồng chí?

Đồng chí Nguyễn Thị Vi Huế: Chưa dự án đầu tư lớn nào trên địa bàn lại triển khai thần tốc, hoàn thành giải phóng mặt bằng sớm như vậy. Ngày 12/12/2024, tỉnh tổ chức hội nghị đầu tiên triển khai Dự án, 2 tuần sau đã hoàn thành việc đo đạc, thống kê, áp giá đền bù trên diện tích gần 20 ha, đến ngày 20/1 hoàn tất việc trả tiền đền bù cho hơn 200 hộ dân thuộc 2 huyện (Bảo Thắng và Bảo Yên).

Phương châm thực hiện là "ngày thống kê, đêm áp giá".

Trong 4 tỉnh có đường dây đi qua, dù có địa hình phức tạp nhất, chiều dài đường dây lớn nhưng Lào Cai là tỉnh đầu tiên hoàn thành giải phóng mặt bằng các vị trí xây dựng cột điện và được lựa chọn là nơi diễn ra Lễ khởi công Dự án đường dây 500 kV Lào Cai - Vĩnh Yên.

PV: Hoàn thành giải phóng mặt bằng các vị trí chân cột, nhiệm vụ thời gian tới là gì thưa đồng chí?

Đồng chí Nguyễn Thị Vi Huế: Giải phóng mặt bằng các vị trí chân chân cột là điều kiện quyết định để khởi công xây dựng Dự án.

Ngay sau khi bàn giao vị trí xây dựng cột điện 500 kV, các sở, cơ quan, đơn vị, địa phương của tỉnh đã chủ động đề nghị đơn vị tư vấn bàn giao sớm mốc hành lang tuyến đường dây đi qua để tiếp tục thống kê, giải phóng mặt bằng. Phương châm là giao đến đâu thống kê tới đó và đến nay đã hoàn thành tại xã Phong Niên thuộc huyện Bảo Thắng và chuẩn bị hoàn thành tại xã cận kề là Xuân Quang cùng huyện. Trong khi đó, các địa phương cũng tích cực vận động, tuyên truyền việc mở tuyến đường công vụ, đảm bảo điều kiện thi công xây dựng Dự án theo tiến độ đề ra.

Cán bộ huyện Bảo Yên tham gia công tác thống kê, áp giá đền bù giải phóng mặt bằng Dự án đường dây 500 kV Lào Cai - Vĩnh Yên.

PV: Khoảng tháng 2/2025 Chính phủ mới tổ chức khởi công Dự án nhưng tỉnh Lào Cai đã tính tới việc hoàn thành giải phóng mặt bằng tuyến hành lang đường dây tải điện. Động lực nào để chúng ta phấn đấu cho mốc rất sớm, thưa đồng chí?

Đồng chí Nguyễn Thị Vi Huế: Dự án đường dây 500 kV Lào Cai - Vĩnh Yên là công trình trọng điểm cấp quốc gia được Chính phủ, Thủ tướng Chính phủ đặc biệt quan tâm chỉ đạo. Với tỉnh Lào Cai, việc sớm hoàn thành giải phóng mặt bằng Dự án có ý nghĩa hết sức quan trọng, là cuộc tập dượt lớn, bởi tới đây tỉnh còn triển khai dự án cấp đặc biệt của quốc gia, rất cấp bách, quy mô triển khai lớn hơn nhiều, đó là giải phóng mặt bằng Dự án tuyến đường sắt khổ tiêu chuẩn Lào Cai - Hà Nội - Hải Phòng.

Cán bộ xã Xuân Quang, huyện Bảo Thắng tham gia vận động giải phóng mặt bằng Dự án đường dây 500 kV Lào Cai - Vĩnh Yên.

PV: Từ việc hoàn thành sớm giải phóng mặt bằng Dự án đường dây 500 kV Lào Cai - Vĩnh Yên, kinh nghiệm rút ra là gì, thưa đồng chí?

Đồng chí Nguyễn Thị Vi Huế: Sự chỉ đạo của tỉnh mang tính quyết định. Quá trình triển khai phải hết sức rốt ráo, quyết liệt, linh hoạt và vận dụng sáng tạo. Tuy nhiên, đó mới là điều kiện cần, điều kiện đủ phải triển khai đồng bộ từ tỉnh đến cơ sở, sự tham gia phối hợp hiệu quả, sát sao giữa các ngành, đơn vị trong thực thi chuyên môn và công tác tuyên truyền, vận động.

Đồng chí Nguyễn Thị Vi Huế, Phó Giám đốc Sở Tài nguyên và Môi trường tỉnh Lào Cai phát biểu tại một hội nghị về triển khai Dự án do tỉnh Lào Cai tổ chức.

PV: Xin trân trọng cảm ơn đồng chí!

Có thể bạn quan tâm

Tin cùng chuyên mục

Lao Chải đề xuất hơn 161 tỷ đồng, ưu tiên đầu tư giao thông và thủy lợi

Lao Chải đề xuất hơn 161 tỷ đồng, ưu tiên đầu tư giao thông và thủy lợi

Giai đoạn 2026–2030, xã Lao Chải đề xuất nhu cầu vốn hơn 161 tỷ đồng để thực hiện các mục tiêu xây dựng nông thôn mới, giảm nghèo bền vững và phát triển kinh tế - xã hội vùng đồng bào dân tộc thiểu số và miền núi. Trong đó, xã ưu tiên đầu tư hạ tầng thiết yếu, nhất là giao thông và thủy lợi.

"Cánh tay nối dài" đưa tín dụng chính sách đến với người dân

"Cánh tay nối dài" đưa tín dụng chính sách đến với người dân

Trong hành trình đưa nguồn vốn tín dụng chính sách (TDCS) đến đúng đối tượng, đúng nhu cầu và phát huy hiệu quả, các tổ trưởng tổ tiết kiệm và vay vốn (TK&VV) giữ vai trò đặc biệt quan trọng. Họ là những người gần dân, hiểu dân, kết nối giữa ngân hàng với người vay vốn, góp phần đưa chính sách tín dụng ưu đãi đến từng hộ gia đình, tạo động lực phát triển kinh tế và giảm nghèo bền vững.

Gắn tái định cư với quy hoạch phát triển

Gắn tái định cư với quy hoạch phát triển

Các công trình giao thông trọng điểm và dự án công nghiệp đang triển khai tại Lào Cai đặt ra nhu cầu lớn về nơi ở mới cho người dân. Cùng với đẩy nhanh xây dựng các khu tái định cư, tỉnh yêu cầu các địa phương gắn bố trí dân cư với quy hoạch phát triển lâu dài, đầu tư hạ tầng đồng bộ, tạo điều kiện nâng cao đời sống sau di dời.

Bàn giải pháp tăng hiệu quả nuôi thủy sản nước ngọt tại một số tỉnh phía Bắc

Bàn giải pháp tăng hiệu quả nuôi thủy sản nước ngọt tại một số tỉnh phía Bắc

Sáng 20/11, tại phường Yên Bái (tỉnh Lào Cai), Trung tâm Khuyến nông Quốc gia phối hợp với Sở Nông nghiệp và Môi trường tỉnh Lào Cai tổ chức Diễn đàn Khuyến nông @ Nông nghiệp, với chủ đề “Giải pháp phát triển bền vững, nâng cao hiệu quả nghề nuôi thủy sản nước ngọt tại một số tỉnh phía Bắc”.

Khánh Yên xây dựng cánh đồng không vỏ thuốc bảo vệ thực vật

Khánh Yên xây dựng cánh đồng không vỏ thuốc bảo vệ thực vật

Từ việc lắp đặt các bể chứa vỏ bao bì thuốc bảo vệ thực vật ngay trên đồng ruộng, thôn Sung, xã Khánh Yên đang hình thành thói quen thu gom rác thải sau sử dụng trong sản xuất nông nghiệp. Cách làm thiết thực này góp phần hạn chế ô nhiễm môi trường, giữ gìn những cánh đồng xanh, sạch.

Phó Bí thư Tỉnh ủy Nguyễn Thế Phước chủ trì phiên họp về giải phóng mặt bằng các dự án trọng điểm trên địa bàn

Phó Bí thư Tỉnh ủy Nguyễn Thế Phước chủ trì phiên họp về giải phóng mặt bằng các dự án trọng điểm trên địa bàn

Sáng 20/11, tại Trụ sở Tỉnh ủy, đồng chí Nguyễn Thế Phước - Phó Bí thư Tỉnh ủy, Chủ tịch Ủy ban Mặt trận Tổ quốc Việt Nam tỉnh, Trưởng Ban Chỉ đạo giải phóng mặt bằng các dự án trọng điểm trên địa bàn tỉnh Lào Cai chủ trì phiên họp đánh giá tiến độ và thống nhất kế hoạch triển khai công tác giải phóng mặt bằng các dự án trọng điểm.
