Dự án đường dây 500 kV Lào Cai - Vĩnh Yên: Người dân Bảo Thắng đồng thuận cao trong giải phóng mặt bằng

Huyện Bảo Thắng có quy hoạch xây dựng 33 vị trí móng cột đường dây tải điện 500 kV tại 2 xã là Phong Niên và Xuân Quang với diện tích đất phải thu hồi 42.084 m2 của 80 hộ dân. Chỉ sau hơn 2 tuần thực tế triển khai các phần việc như phổ biến thông tin Dự án, xác định ranh giới thu hồi, kiểm đếm, thống kê, áp giá đã hoàn tất, cách làm của Bảo Thắng là đẩy mạnh tuyên truyền, vận động để tạo sự đồng thuận, nhất trí cao trong Nhân dân, nhất là hộ dân thuộc diện thu hồi đất.

Gia đình anh Triệu Văn Lẻng, dân tộc Dao ở thôn Cốc Toòng, xã Phong Niên bị thu hồi hơn 900 m2 đồi quế, bồ đề để dựng cột điện số 01 trong đường dây 500 kV Lào Cai - Vĩnh Yên. Ngay từ ngày đầu tiên triển khai, anh rất đồng thuận với giải phóng mặt bằng.

Xã Phong Niên là điểm khởi đầu của đường dây 500 kV Lào Cai - Vĩnh Yên, nơi có trạm biến áp 500 kV đang chuẩn bị đầu tư giai đoạn 2 vào tháng 3/2025. Theo quy hoạch, xã Phong Niên có 7 vị trí xây dựng móng cột đường dây tải điện 500 kV với tổng diện tích 8.894 m2, trong đó có 7.404 m2 đất rừng, còn lại là đất trồng cây lâu năm và đất khác. Các vị trí xây dựng móng cột liên quan đến đất của 22 hộ dân với 65 nhân khẩu.

Cùng cán bộ địa chính xã Phong Niên, chúng tôi tới thăm nhà anh Triệu Văn Lẻng, dân tộc Dao ở thôn Cốc Toòng, hộ có hơn 900 m2 đất phải thu hồi để xây dựng móng cột đầu tiên trong tuyến đường dây tải điện 500 kV, cột điện số 01. Ngay từ ngày đầu tiên nhận thông báo, cho đến khi thực hiện đo đạc, kiểm đếm, thống kê, anh Lẻng và gia đình đều đồng thuận cao với Dự án. Hiện việc thống kê đã hoàn thành, cơ quan chuyên môn của huyện Bảo Thắng, xã Phong Niên đang hoàn thiện khâu cuối trong áp giá đền bù để chi trả tiền cho hộ dân. Chưa biết gia đình sẽ nhận được bao nhiêu tiền nhưng anh Lẻng vẫn rất vui vẻ, phấn khởi: “Bao nhiêu thì cơ quan Nhà nước sẽ làm đúng quy định, có cả hội đồng làm việc chứ không phải một người. Cái này tôi nhất trí cao”, anh Lẻng khảng khái nói.

Diện tích lớn cây trồng tại xã Xuân Quang cũng thuộc diện ảnh hưởng hành lang an toàn lưới điện 500 kV.

Phải nhượng lại hơn 900 m2 đất trồng quế, bồ đề gần 10 năm tuổi cũng có phần tiếc nhưng anh Lẻng vẫn còn hơn 1 ha rừng. Mặt khác, rừng chưa phải là nguồn thu nhập thường xuyên, thu nhập chính, hiện gia đình anh Lẻng là hộ sản xuất giỏi của địa phương với mô hình nuôi cá và nuôi gà thả đồi. Anh Lẻng còn làm dịch vụ xay xát, mua ô tô để vận chuyển hàng hóa.

Ông Cháp A Đông, Trưởng thôn Cốc Toòng, xã Phong Niên cho hay, thôn có 8 hộ bị thu hồi đất để xây dựng 3 móng cột đường dây tải điện 500 kV, nhờ làm tốt khâu tuyên truyền, cán bộ thôn vào cuộc từ đầu nên cả 8 hộ đều đồng thuận rất cao. Ông Đồng cũng cho hay, cán bộ thôn và đoàn thể của Cốc Toòng đã có nhiều kinh nghiệm trong tuyên truyền, vận động giải phóng mặt bằng. Cách đây 3 năm, cán bộ thôn từng tham gia vận động, tuyên truyền giải phóng mặt bằng để thi công Dự án trạm biến áp 500 kV và đường vào Dự án có 28 hộ bị ảnh hưởng, tất cả đều đồng thuận cao.

Khu mốc cột điện tại xã Phong Niên.
Ngôi nhà của anh Đào Duy Dần ở thôn Hang Đá, xã Xuân Quang sẽ phải tháo dỡ để nhường đất cho hành lang vận hành an toàn lưới điện 500 kV.

Tại xã Xuân Quang, đường điện cao thế 500 kV đi dọc xã qua 7 thôn với 26 vị trí chân cột, có 66 hộ thuộc diện phải thu hồi đất và tài sản, hoa màu. Ông Trần Đức Khải, Phó Chủ tịch UBND xã Xuân Quang cho hay, đến cuối tháng 12/2024, địa phương đã hoàn thành việc thống kê, kiểm đếm, áp giá bồi thường cho các hộ bị ảnh hưởng, điều đáng mừng là tất cả các hộ đều nhất trí cao với cách làm của xã, của huyện khi tiến hành trong thời gian rất ngắn. “Cán bộ xã phối hợp triển khai Dự án không kể ngày giờ, nhưng sẽ vô nghĩa nếu người dân không thuận hay còn lưỡng lự, so đo”, Phó Chủ tịch UBND xã Trần Đức Khải cho hay.

Để người dân đồng thuận cao, công tác tuyên truyền, vận động cần được đẩy mạnh. Trong ảnh: Cán bộ UBND, Ban Chỉ huy Quân sự xã, Đoàn Thanh niên xã Xuân Quang và cán bộ thôn Hang Đá vận động người dân giải phóng mặt bằng.

Chúng tôi cùng Phó Chủ tịch UBND xã Xuân Quang tới thăm gia đình anh Đào Duy Dần ở thôn Hang Đá, thuộc diện giải phóng mặt bằng để đảm bảo hành lang vận hành an toàn lưới điện. Ngôi nhà 3 gian đổ mái bằng của anh Dần nằm giữa không gian thanh bình với xung quanh là vườn bưởi hơn 30 năm tuổi, những rặng hoa quanh nhà và nhiều loại cây ăn trái khác. Theo quy định, tất cả nhà ở dân cư, trụ sở làm việc, công xưởng nằm dưới đường dây 500 kV đều phải di chuyển để đảm bảo an toàn vận hành lưới điện, ngôi nhà của anh Đào Duy Dần thuộc diện như thế. Đến ngày 9/1 vẫn chưa xác định chính thức mốc giới, phạm vi ảnh hưởng hành lang an toàn đường dây tải điện 500 kV Lào Cai - Vĩnh Yên song anh Dần đã sẵn sàng di chuyển nhà đến nơi ở mới. “Được biết đây là công trình trọng điểm quốc gia, phục vụ phát triển kinh tế của đất nước, tôi sẵn sàng di chuyển nhà, nhưng cũng mong áp mức bồi thường xứng đáng với khối tài sản của gia đình mất đi”, anh Dần cho hay.

Khu vực sẽ xây dựng cột điện tại thôn Hang Đá, xã Xuân Quang.

Bà Hồ Thị Vân, Trưởng thôn Hang Đá cho hay, để người dân đồng thuận cao thì công tác phổ biến chính sách, tuyên truyền, vận động hết sức quan trọng. Không chỉ có cán bộ thôn, cấp xã, cấp huyện cũng phải vào cuộc, nhất là với những hộ còn thắc mắc, suy nghĩ chưa thông, chưa rõ. “Ở thôn Hang Đá hay cả xã Xuân Quang, huyện Bảo Thắng cũng vậy, phần đất nào cũng có tài sản, cây trồng của người dân, khi bị thu hồi, ai cũng có tâm tư, suy nghĩ. Vậy nên khi tuyên truyền, cán bộ phải thực sự đồng cảm với người dân, nói sao cho có lý, có tình, nói thuyết phục. Nhờ cách làm ấy mà mọi dự án đầu tư trên địa bàn đều nhận được đồng thuận cao của người dân”, bà Vân cho hay.

Ông Đỗ Bá Hùng, Phó Chủ tịch UBND huyện Bảo Thắng cho biết, với Dự án đường dây tải điện 500 kV Lào Cai - Vĩnh Yên, việc xây dựng phương án bồi thường, hỗ trợ tái định cư; ban hành thông báo thu hồi đất; trình phê duyệt phương án bồi thường tổng thể; ban hành quyết định thu hồi đất; thống kê, áp giá... diễn ra trong khoảng thời gian ngắn nhất từ trước tới nay. Bên cạnh công tác chuyên môn, kỹ thuật, huyện Bảo Thắng đã huy động cả hệ thống chính trị vào cuộc tuyên truyền, vận động, những trường hợp nào vướng mắc đều được tập trung làm rõ, có phương án tháo gỡ.

Dự án đường dây tải điện 500 kV Lào Cai - Vĩnh Yên là công trình trọng điểm cấp quốc gia nhằm giải phóng công suất điện năng sản xuất tại khu vực Tây Bắc (trong đó có Lào Cai với tổng công suất hiện thời là hơn 1.162 MW) và nguồn điện dự phòng mua từ nước ngoài. Dự án là hạ tầng kết nối năng lượng quan trọng khu vực phía Bắc với năng lực truyền tải lên lưới điện quốc gia khoảng 2.500 MW, cao hơn công suất của Nhà máy thủy điện Sơn La, dự án thủy điện có công suất lớn nhất Đông Nam Á hiện nay.

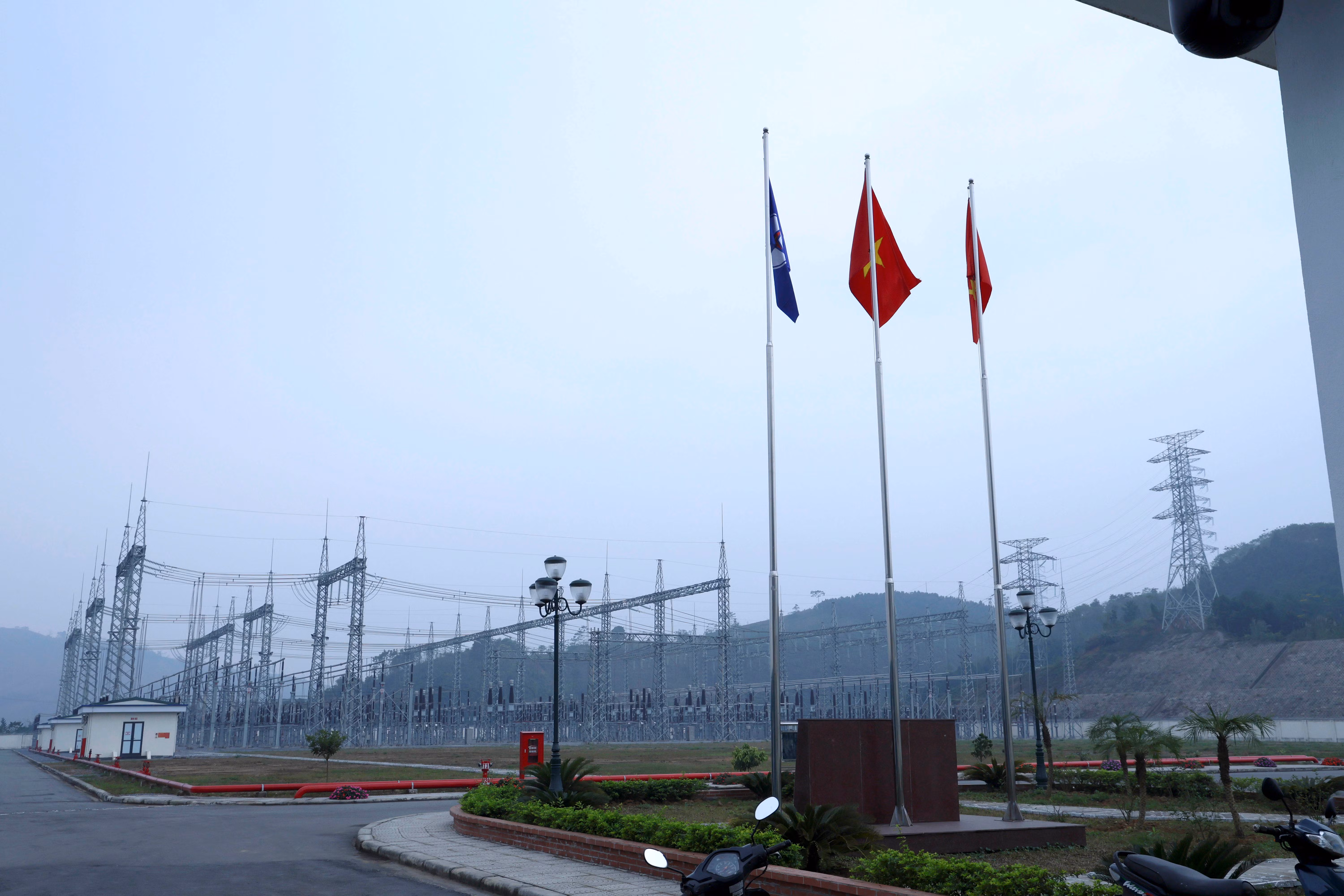

Trạm biến áp 220 kV phục vụ cấp điện cho trạm biến áp 500 kV chuẩn bị xây dựng tại xã Phong Niên, Bảo Thắng.

Chính thức khởi động đầu tháng 12/2024 nhưng tỉnh Lào Cai có kế hoạch đến cuối tháng 2/2025 sẽ bàn giao toàn bộ mặt bằng thi công Dự án đường dây 500 kV trên địa bàn cho chủ đầu tư (EVN) với phạm vi giải phóng mặt bằng hàng trăm ha, đây là tiến độ nhanh “chưa từng có”. Để thành công, công tác tuyên truyền, vận động, tạo sự đồng thuận cao trong cộng đồng, nhất là những hộ trực tiếp bị ảnh hưởng là yếu tố mang tính quyết định.

Có thể bạn quan tâm

Tin cùng chuyên mục

Ban Quản lý rừng phòng hộ Mù Cang Chải: Không xảy ra cháy rừng trong mùa khô hanh 2025 - 2026

Ban Quản lý rừng phòng hộ Mù Cang Chải: Không xảy ra cháy rừng trong mùa khô hanh 2025 - 2026

Trong mùa khô hanh năm 2025 - 2026, Ban Quản lý rừng phòng hộ Mù Cang Chải đã triển khai đồng bộ các giải pháp quản lý, bảo vệ rừng và phòng cháy, chữa cháy rừng (PCCCR). Nhờ chủ động phòng ngừa, tăng cường tuần tra, kiểm soát, toàn bộ diện tích rừng do đơn vị quản lý được bảo vệ an toàn, không để xảy ra cháy rừng.

Vì sao nhiều cây xăng ngừng bán khi giá giảm?

Vì sao nhiều cây xăng ngừng bán khi giá giảm?

Một số cửa hàng xăng dầu tại Đắk Lắk, Phú Quốc, Sơn La, Cần Thơ hết xăng, tạm ngừng bán. Theo đại diện Cục Quản lý và Phát triển thị trường trong nước, Bộ Công Thương, tình trạng thiếu xăng tại một số điểm bán liên quan đến khâu đặt, nhận hàng và tâm lý nhập cầm chừng vì lo giá giảm gây lỗ.

Khách hàng Agribank Bắc Yên Bái trúng ô tô VinFast VF5 Plus trị giá 529 triệu đồng

Khách hàng Agribank Bắc Yên Bái trúng ô tô VinFast VF5 Plus trị giá 529 triệu đồng

Chiều 11/11, Ngân hàng Nông nghiệp và Phát triển nông thôn Chi nhánh Bắc Yên Bái (Agribank), tỉnh Lào Cai tổ chức lễ trao thưởng chương trình tiết kiệm dự thưởng “Gửi tiền an tâm - Nhận quà may mắn”. Giải Đặc biệt là ô tô VinFast VF5 Plus trị giá 529 triệu đồng đã được trao cho khách hàng Thiều Nguyên Sơn, trú tại xã Phúc Lợi.

Đề xuất xóa các khoản nợ thuế quá nhỏ

Đề xuất xóa các khoản nợ thuế quá nhỏ

Cho rằng việc cưỡng chế thu hồi những khoản nợ thuế quá nhỏ có thể khiến chi phí thực hiện lớn hơn số tiền thu được, Bộ Xây dựng đề nghị nghiên cứu cơ chế xử lý phù hợp. Trong khi đó, Hội Tư vấn thuế Việt Nam đề xuất ngưỡng xóa nợ gốc tối đa 2 triệu đồng với doanh nghiệp và 1 triệu đồng với cá nhân.

Lào Cai cần hơn 10.380 tỷ đồng phát triển lưới điện đến năm 2030

Lào Cai cần hơn 10.380 tỷ đồng phát triển lưới điện đến năm 2030

Giai đoạn 2026 - 2030, tỉnh Lào Cai dự kiến cần khoảng 10.380 tỷ đồng để đầu tư xây dựng, cải tạo, nâng cấp hệ thống lưới điện 110kV và lưới điện trung, hạ áp, nhằm nâng cao năng lực cung ứng điện, đáp ứng nhu cầu sử dụng điện ngày càng tăng, phục vụ phát triển kinh tế - xã hội trên địa bàn.

Chấn Thịnh đưa nghị quyết vào thực tiễn sản xuất

Chấn Thịnh đưa nghị quyết vào thực tiễn sản xuất

Sau Đại hội Đảng bộ xã lần thứ I, nhiệm kỳ 2025 - 2030, xã Chấn Thịnh đã nhanh chóng cụ thể hóa các mục tiêu phát triển kinh tế bằng Đề án phát triển các mô hình kinh tế chủ lực, hướng tới hình thành vùng sản xuất hàng hóa tập trung, khai thác hiệu quả tiềm năng đất đai, từng bước nâng cao thu nhập cho người dân.

Sẵn sàng khởi công các dự án trọng điểm

Sẵn sàng khởi công các dự án trọng điểm

Trong 2 tháng cuối năm 2026, Lào Cai tập trung tháo gỡ vướng mắc về mặt bằng, vật liệu và thủ tục đầu tư, chuẩn bị khởi công, khánh thành 21 công trình, dự án trọng điểm. Các dự án đường nối cao tốc, hạ tầng khu - cụm công nghiệp và cửa khẩu sẽ mở thêm tuyến vận chuyển hàng hóa, tạo điều kiện thu hút đầu tư và phát triển thương mại biên giới.

fb yt zl tw
