Dự án xây dựng đường dây tải điện 500 KV Lào Cai - Vĩnh Yên là công trình trọng điểm cấp Quốc gia được Thủ tướng Chính phủ ký Quyết định phê duyệt chấp thuận chủ trương đầu tư ngày 26/10/2024. Dự án có tổng chiều dài 210 km, trong đó trên địa bàn tỉnh Lào Cai có chiều dài đường dây 49,47km, với 101 vị trí cột, đi qua 9 xã thuộc 2 huyện.
Tại huyện Bảo Yên, chiều dài đường dây là 34,47 km, diện tích giải phóng mặt bằng cho 68 vị trí cột lên tới 14,24 ha.
Ngày 25/12, trong buổi họp với đại diện Tập đoàn điện lực Việt Nam (EVN) và các ngành, địa phương, đồng chí Chủ tịch UBND tỉnh Trịnh Xuân Trường đã nhắc lại cam kết của tỉnh Lào Cai với Thủ tướng Chính phủ là địa phương sẽ hoàn thành giải phóng mặt bằng dự án sớm hơn mốc thời điểm Thủ tướng yêu cầu, trước tháng 5/2025.
Riêng việc thống kê, bồi thường, áp giá, bàn giao mặt bằng các vị trí cột trước 31/12/2024.
Với huyện Bảo Yên, do có số vị trí cột lớn, đồng chí Chủ tịch UBND tỉnh yêu cầu huyện triển khai như “Tinh thần xây dựng tái định cư Làng Nủ” và đúng với khẩu hiệu của Thủ tướng Chính phủ là “làm ngày không đủ, tranh thủ làm đêm”.
Thực hiện chỉ đạo của tỉnh, cán bộ các phòng, ban, cơ quan chuyên môn huyện Bảo Yên tăng cường làm việc ngoài giờ hành chính để đảm bảo tiến độ giải phóng mặt bằng dự án.

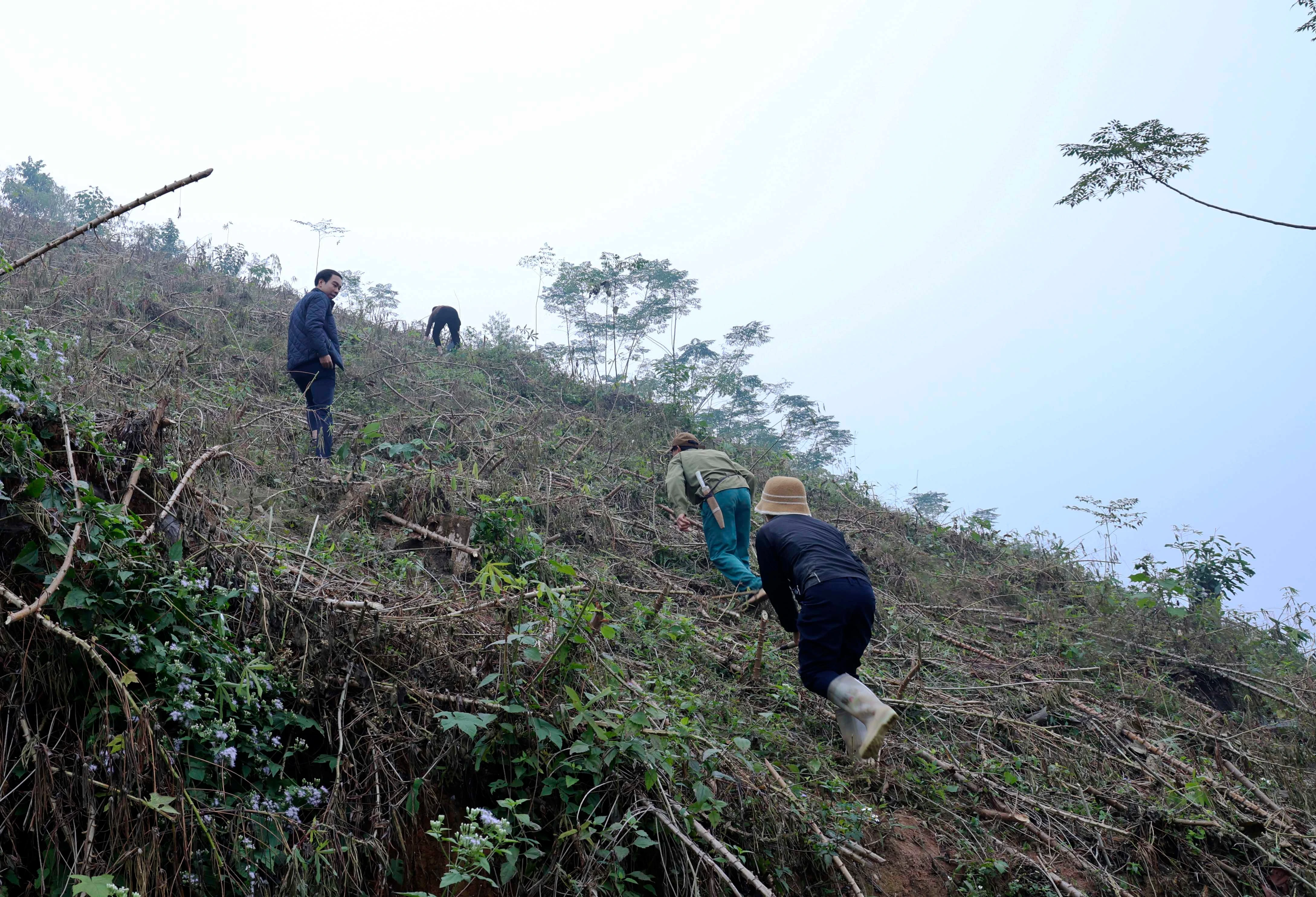

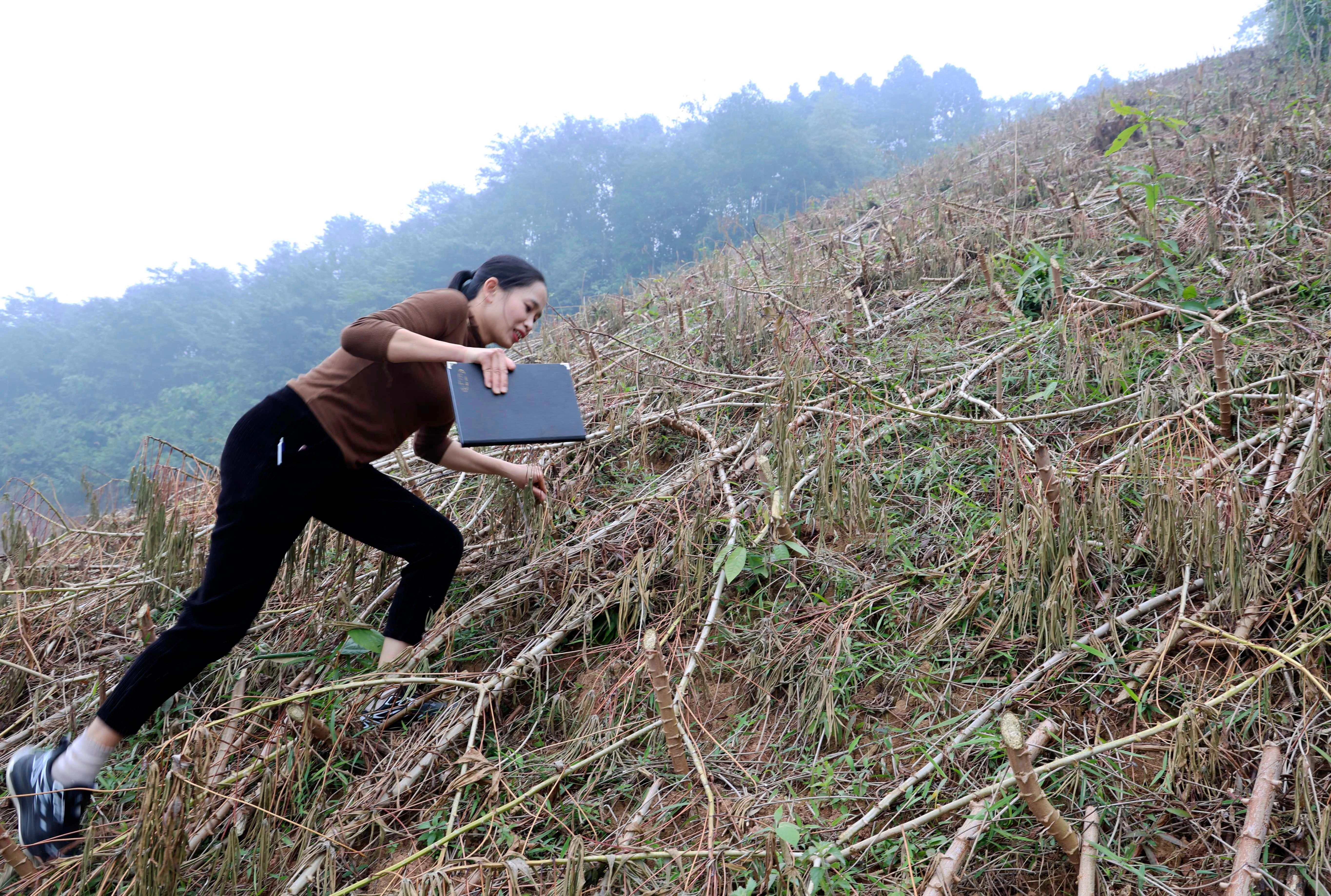

Đại diện hộ dân có liên quan và cán bộ xã Xuân Thượng, cán bộ huyện Bảo Yên trong một ngày leo núi làm nhiệm vụ thống kê giải phóng mặt bằng. Đường tới các vị trí thống kê giải phóng mặt bằng tại xã Xuân Hòa có độ dốc rất cao.

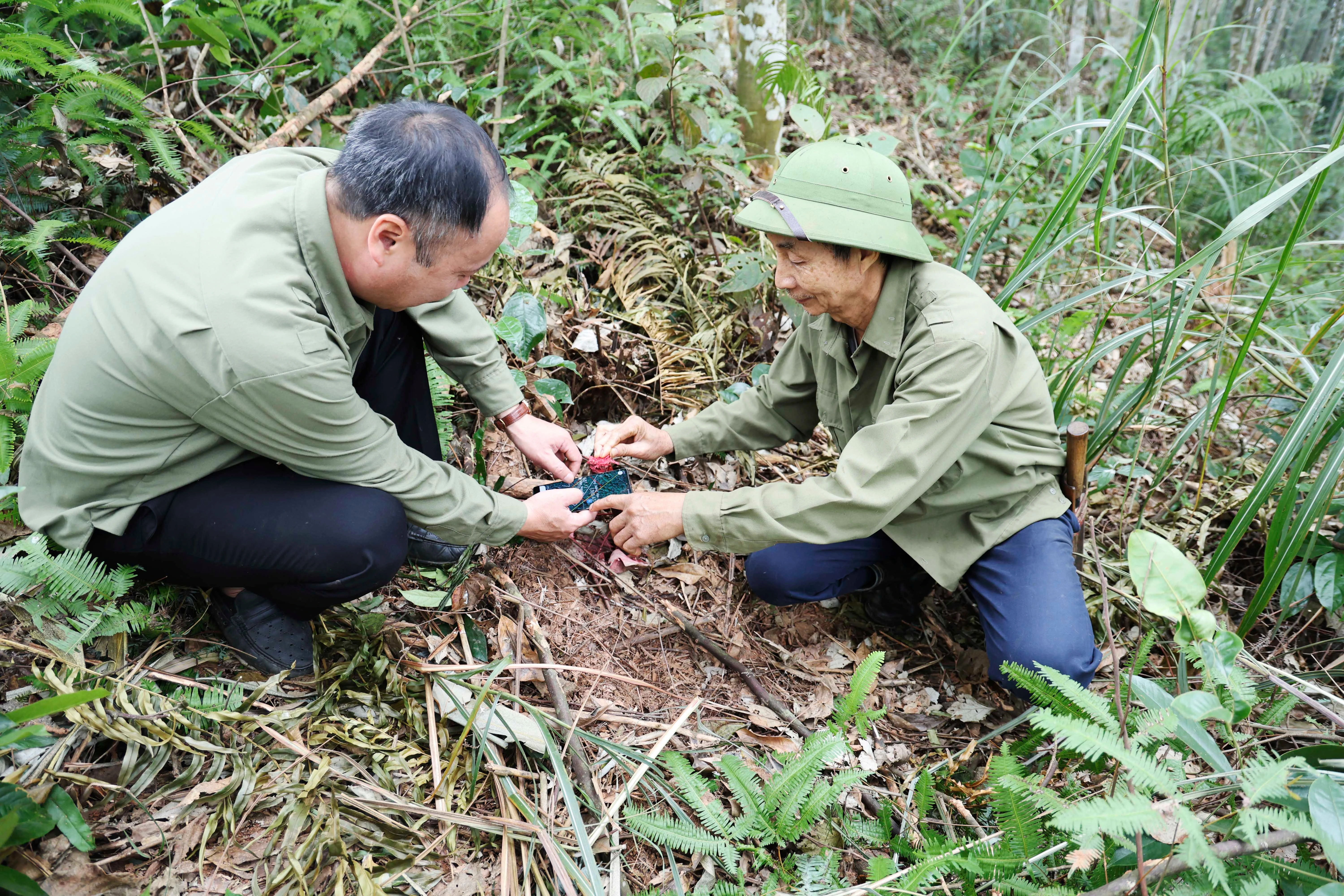

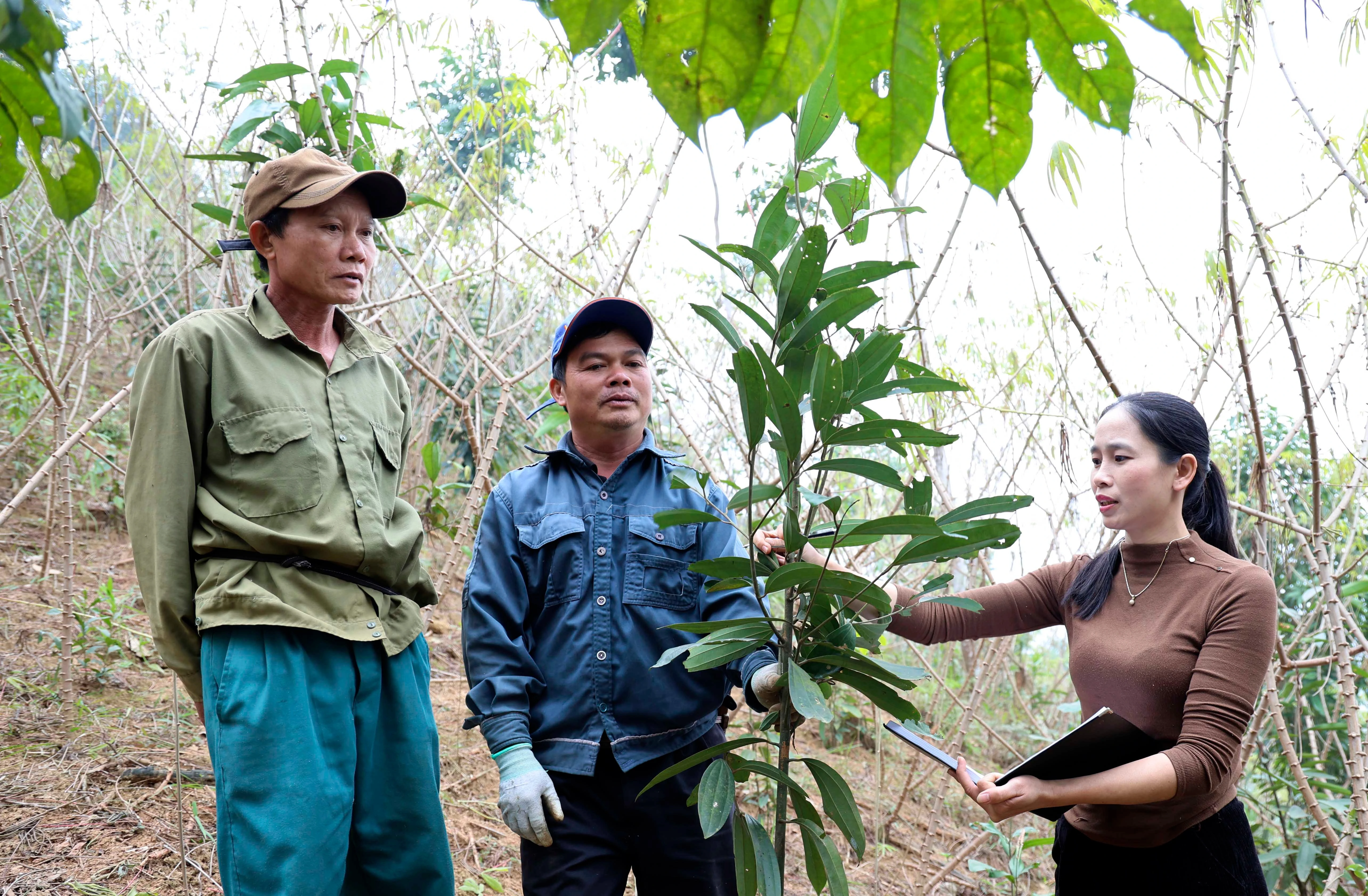

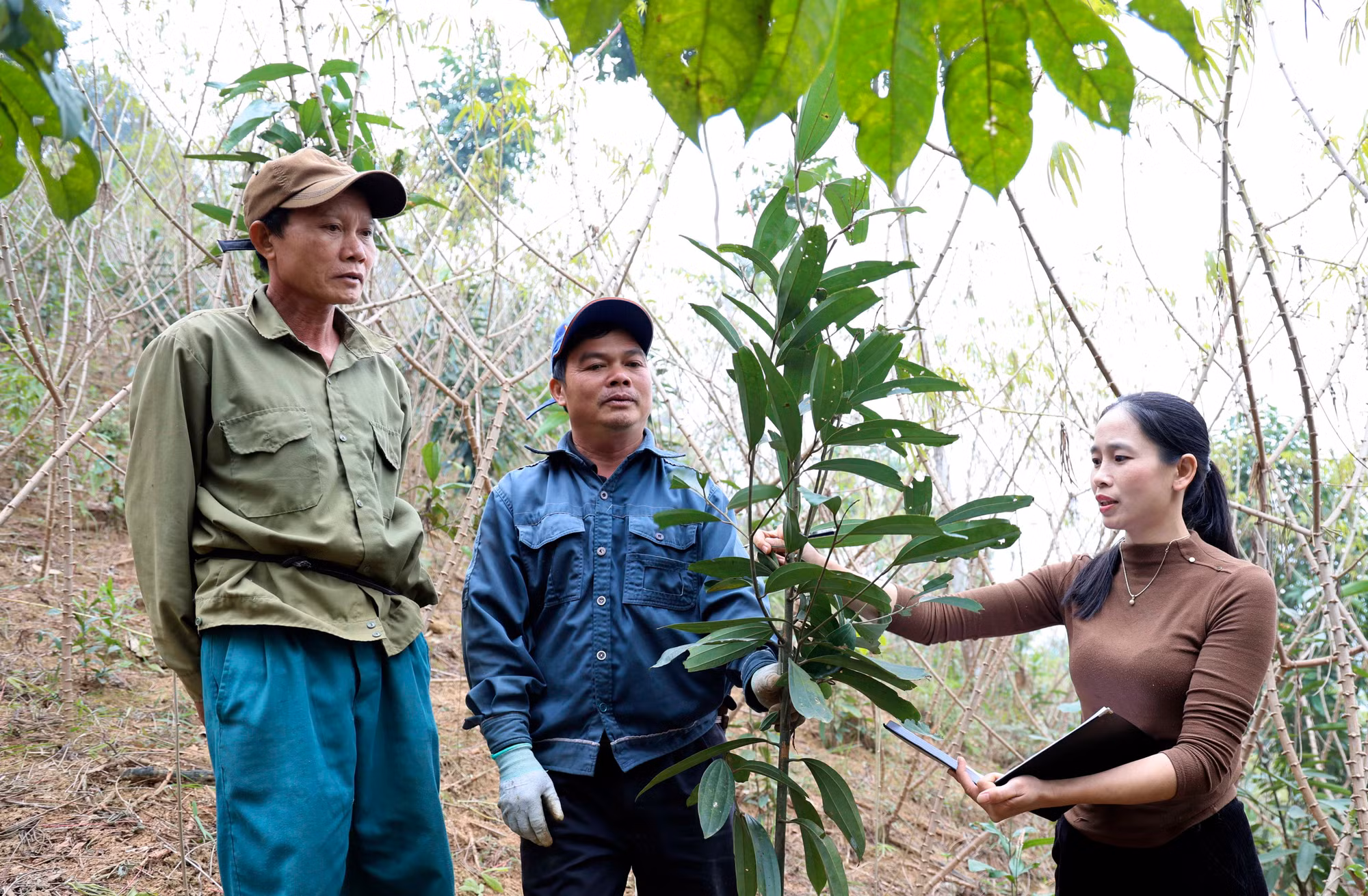

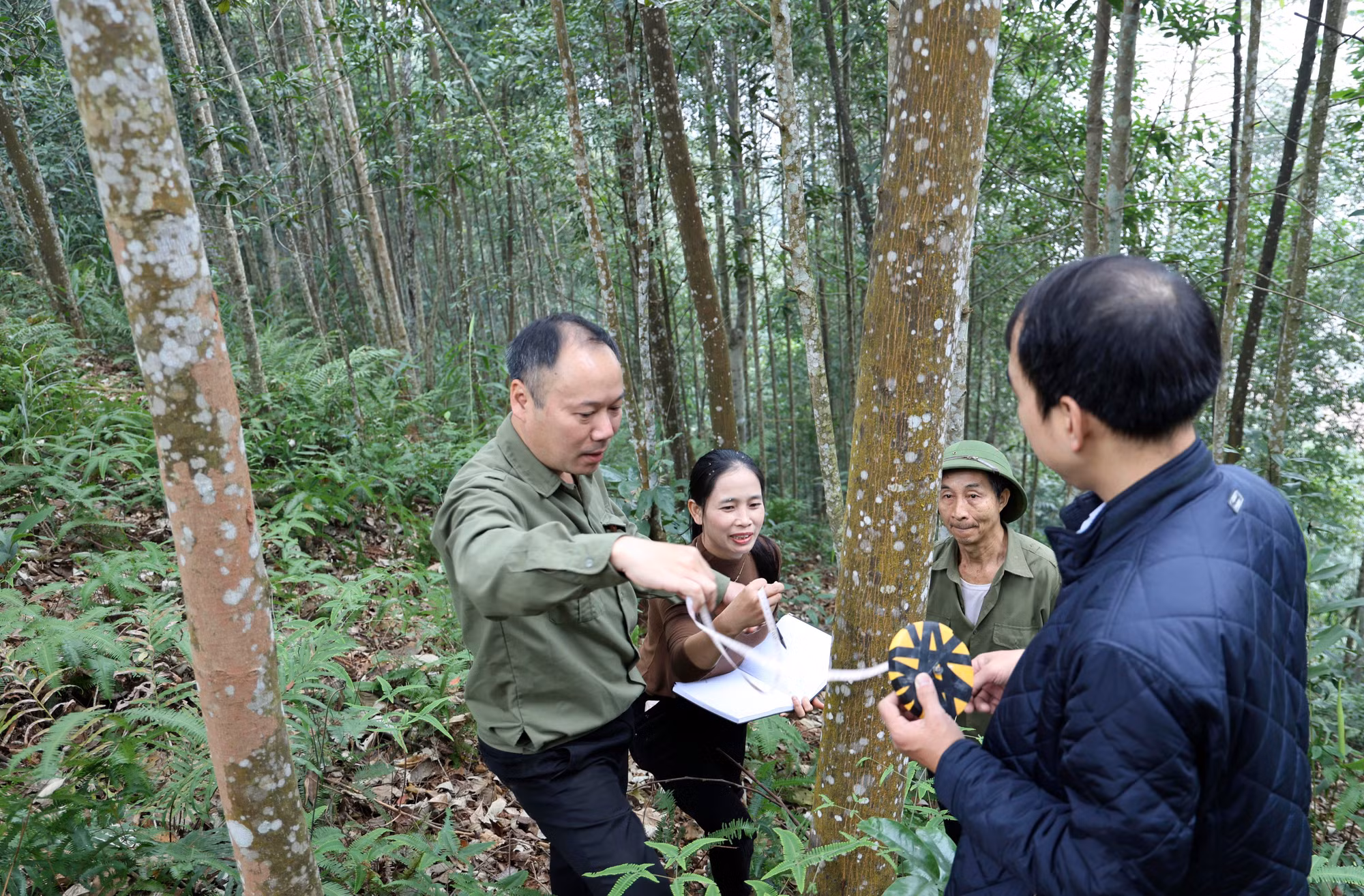

Theo cán bộ Phòng Tài nguyên và Môi trường huyện Bảo Yên, một số đoạn có độ dốc lên tới 55 đến 60 độ, nếu lỡ không may xảy chân ngã thì chắc chắn sẽ lăn như viên bi. Chị Hoàng Thị Hồng Tươi, cán bộ địa chính xã Xuân Thượng liên tục dẫn đầu tổ công tác khi leo núi. Chị bảo: "Leo núi, đồi là nghề của cán bộ địa chính rồi". Người dân thôn Là 3, xã Xuân Thượng mấy năm gần đây trồng quế dần thay thế cây sắn có hiệu quả kinh tế không cao. Trong ảnh: Cán bộ địa chính xã và người dân thôn Là 3 thống kê cây quế 3 năm tuổi trên diện tích đất giải phóng mặt bằng xây dựng đường điện 500 KV. Trưởng phòng Tài Nguyên và Môi trường huyện Bảo Yên cùng người dân kiểm tra mốc giới giải phóng mặt bằng trên một đỉnh đồi cao gần 400 mét. Đây là cột có số hiệu 77, nằm ở vị trí cao nhất trong các cột xây dựng tại xã Xuân Thượng và các xã lân cận. Thống kê cây trồng trong cánh rừng sản xuất diện giải phóng mặt bằng.

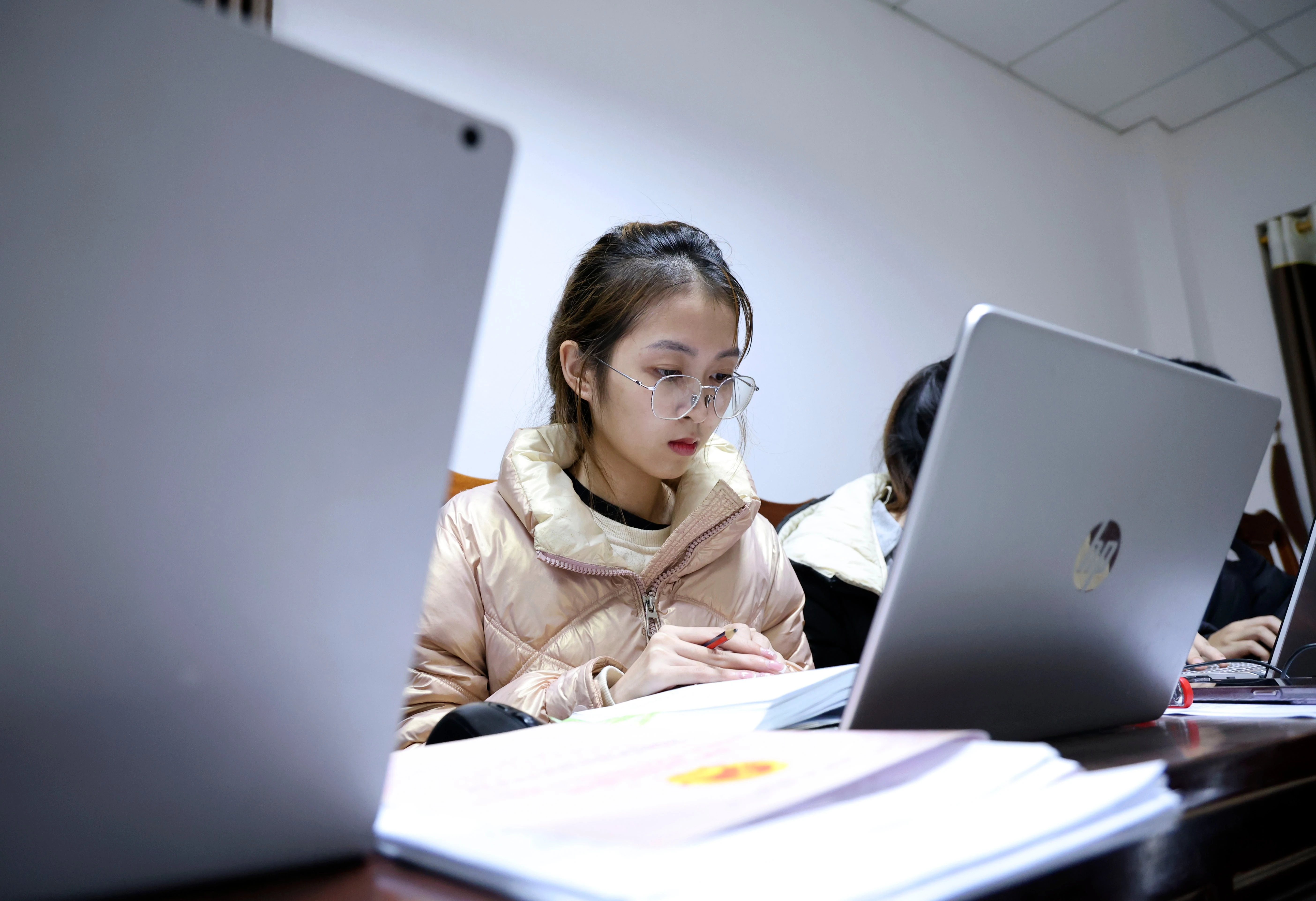

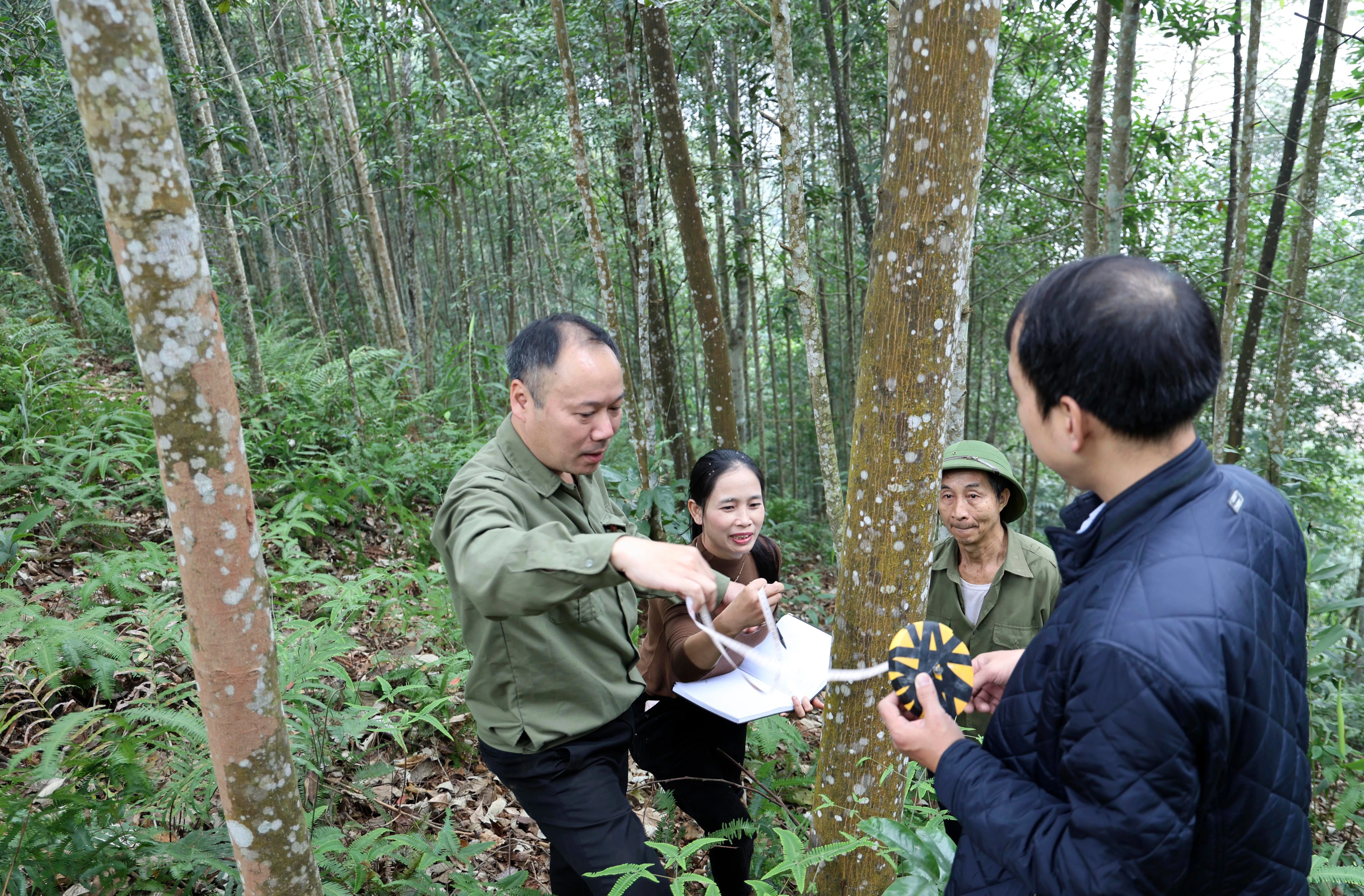

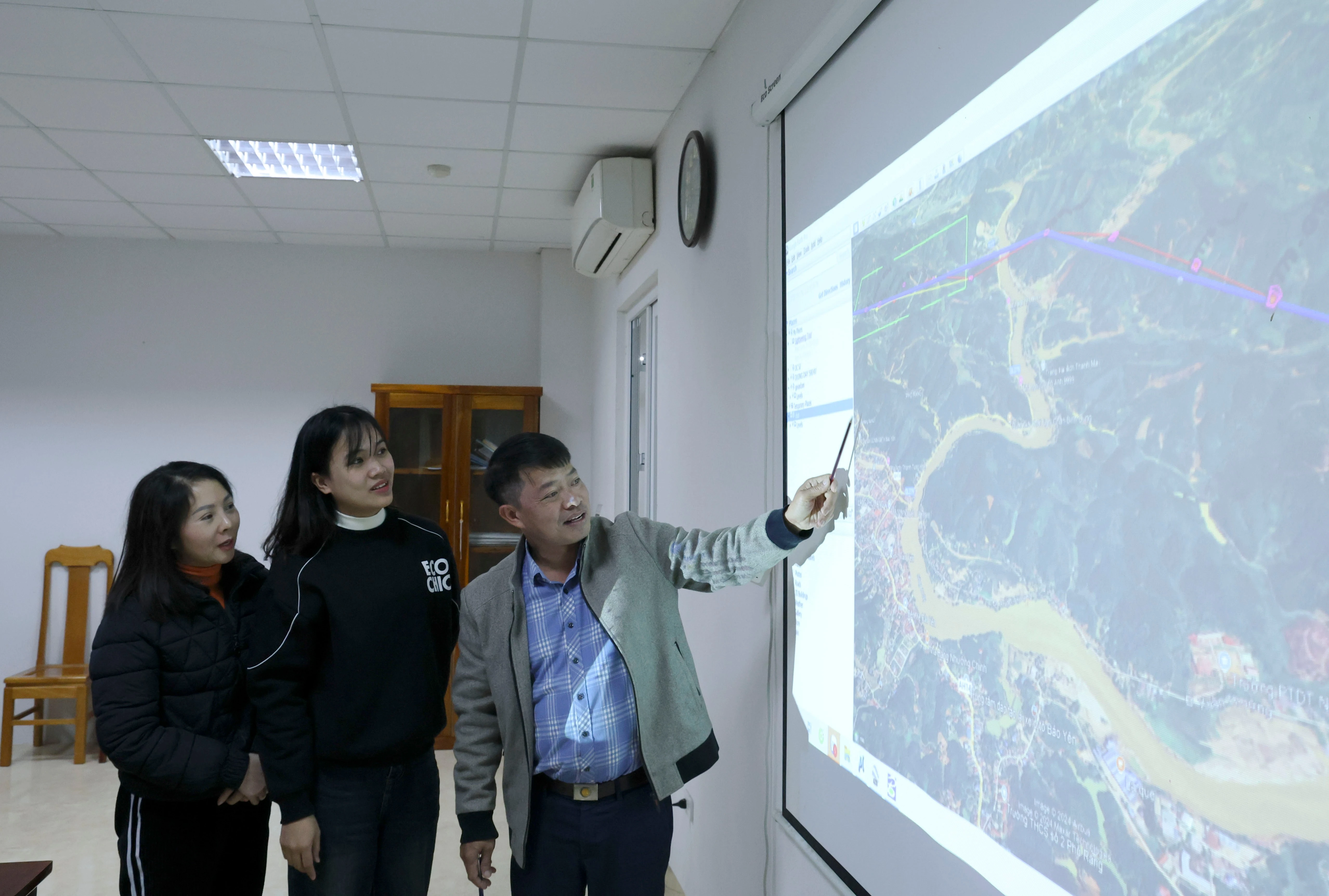

Việc thống kê có đại diện hộ dân, cán bộ xã, cán bộ chuyên môn huyện và đại diện chủ đầu tư (EVN). Ban ngày chia 4 tổ đi đo đạc, kiểm đếm, thống kê trên thực địa; buổi tối, các cán bộ được giao nhiệm vụ giải phóng mặt bằng dự án lại chong đèn tại công sở và thức gần như trắng đêm để hoàn thành công việc ngày hôm trước. Đối chiếu số liệu sổ sách với bản đồ thực địa từ ảnh vệ tinh. Để đảm bảo tiến độ dự án trọng điểm cấp Quốc gia, UBND huyện Bảo Yên trưng tập 4 cơ quan chuyên môn của huyện làm việc bất kể ngày đêm. Cán bộ Phòng Tài nguyên môi trường cập nhật thông tin, số liệu được gửi về từ cán bộ đi thực địa.
Cán bộ huyện Bảo Yên làm việc như "Tinh thần xây dựng khu tái định cư Làng Nủ" 3 ca, 4 kíp, bất kể thời thời tiết, không kể ngày đêm. Hoàn thành sớm giải phóng mặt bằng dự án trọng điểm cấp quốc gia cũng là phần việc thi đua của huyện Bảo Yên phát động nhằm chào mừng đại hội đảng bộ các cấp và Đại hội Đảng bộ huyện Bảo Yên lần thứ XXIII, nhiệm kỳ 2025 - 2030. Trong ảnh: Cán bộ chuyên môn huyện Bảo Yên thức trắng đêm phục vụ Dự án xây dựng đường dây tải điện 500 KV Lào Cai - Vĩnh Yên.
Năm 2025, toàn tỉnh gieo trồng hơn 33.000 ha lúa, trong đó có hơn 9.600 ha lúa vụ xuân. Diện tích này chủ yếu tập trung tại các huyện: Văn Bàn, Bảo Yên, Bảo Thắng, Bát Xát, thành phố Lào Cai... Thời điểm này, những cánh đồng lúa rộng lớn đã bắt đầu ngả vàng chờ nông dân thu hoạch. Nhìn từ trên cao, những "vựa lúa" mang vẻ đẹp kỳ vĩ như kiệt tác do bàn tay chăm chỉ, khéo léo của con người chạm khắc vào thiên nhiên.
Từ ngày 23/5 đến 15/6, một số hệ thống ứng dụng ngành thuế sẽ tạm dừng hoạt động để phục vụ công tác chuyển đổi Trung tâm dữ liệu chính sang địa điểm mới.
Sáng 15/5, Đoàn công tác của Bộ Xây dựng do Thứ trưởng Nguyễn Danh Huy làm Trưởng đoàn đã đi kiểm tra hiện trường về quy mô, hướng tuyến của Dự án đầu tư xây dựng tuyến đường sắt Lào Cai - Hà Nội - Hải Phòng, đoạn qua tỉnh Lào Cai.
Sáng 15/5, Ban Chỉ đạo chống buôn lậu, gian lận thương mại và hàng giả (Ban Chỉ đạo 389) tỉnh tổ chức hội nghị đánh giá tình hình, kết quả công tác chống buôn lậu, gian lận thương mại và hàng giả trên địa bàn tỉnh những tháng đầu năm 2025; đề xuất nhiệm vụ trong thời gian tới. Đồng chí Nguyễn Thành Sinh, Phó Chủ tịch UBND tỉnh, Trưởng Ban Chỉ đạo chủ trì hội nghị.
Lùng Vai được gọi là “thủ phủ chè” của huyện Mường Khương, khi có gần 800 hộ dân trồng chè với gần 1 nghìn ha trải dài khắp 14 thôn bản. Nơi đây như được khoác tấm áo xanh mát mắt, uốn lượn theo những triền đồi. Những ngày này, trên các nương, đồi chè rộn rã tiếng nói, cười của những nông dân đang vào vụ thu hái chè.
Dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua tỉnh Lào Cai có chiều dài khoảng 49,47 km. Hầu hết các vị trí đi qua đều nằm trên đồi núi cao, địa bàn thi công khó khăn, trong khi thời gian thi công rất gấp. Tuy nhiên, với quyết tâm đưa dự án về đích đúng kế hoạch, Ban Quản lý dự án Điện 1 đã phối hợp chặt chẽ với các địa phương và nhà thầu mở đường công vụ, dồn lực thi công.
Sáng 14/5, UBND tỉnh Lào Cai đã làm việc với Đoàn công tác Ngân hàng phát triển châu Á (ADB) do ông Marc Perez Casas - Chuyên gia Phát triển đô thị làm trưởng đoàn để đánh giá hoàn thành Dự án Phát triển đô thị dọc hành lang tiểu vùng sông Mê Kông (GMS) lần thứ 2 - Tiểu dự án đô thị Sa Pa.
Nhằm hỗ trợ nông dân phát triển sản xuất, nâng cao thu nhập và cải thiện đời sống, Hội Nông dân huyện Bảo Yên đã tổ chức giải ngân vốn vay từ Quỹ Hỗ trợ Nông dân tỉnh cho nông dân xã Việt Tiến tham gia dự án “Chăm sóc, phát triển cây quế”.
Tại phiên họp lần thứ 247/248 của Ủy ban Kỹ thuật thường trực (PTC) thuộc Tổ chức Hải quan thế giới (WCO) vừa kết thúc tại Brussels (Bỉ), Việt Nam đã tiếp tục được các thành viên WCO tín nhiệm tái cử giữ cương vị Chủ tịch PTC nhiệm kỳ 2025-2026.
(Chinhphu.vn) - Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 64/CĐ-TTg ngày 13/5/2025 về triển khai các biện pháp quản lý hiệu quả thị trường vàng.
Chính phủ ban hành Nghị quyết số 127/NQ-CP ngày 13/5/2025 triển khai Nghị quyết số 187/2025/QH15 ngày 19/2/2025 của Quốc hội về chủ trương đầu tư dự án đầu tư xây dựng tuyến đường sắt Lào Cai - Hà Nội - Hải Phòng (Dự án).
Trong 2 ngày (12 - 13/5), Hội Nông dân huyện Bảo Yên tổ chức Hội nghị tập huấn nâng cao kỹ năng kinh doanh trên nền tảng số, phát triển thương hiệu, xây dựng hình ảnh cho hợp tác xã, tổ hợp tác, chi hội và tổ hội nông dân nghề nghiệp, hộ nông dân sản xuất - kinh doanh giỏi năm 2025.
Ngày 13/5, tại Kỳ họp thứ 9, Bộ trưởng Bộ Tài chính, thừa ủy quyền của Thủ tướng Chính phủ, đã trình bày tờ trình dự thảo Nghị quyết của Quốc hội về tiếp tục thực hiện chính sách giảm 2% thuế suất thuế giá trị gia tăng (GTGT). Chủ nhiệm Ủy ban Kinh tế của Quốc hội trình bày báo cáo thẩm tra về nội dung này.
Sáng 13/5, Thủ tướng Chính phủ Phạm Minh Chính làm việc với đại diện cộng đồng doanh nghiệp Hoa Kỳ đang đầu tư, kinh doanh tại Việt Nam để lắng nghe, giải quyết các vướng mắc, đề xuất giải pháp thúc đẩy hợp tác đầu tư, kinh doanh Việt Nam - Hoa Kỳ.
