Thành phố Lào Cai cần đẩy nhanh tiến độ giải ngân các dự án đầu tư công trên địa bàn

Sáng 26/4, Đoàn công tác của tỉnh do đồng chí Lý Bình Minh, Phó Chủ tịch HĐND tỉnh làm Trưởng đoàn đã có buổi làm việc với UBND thành phố Lào Cai về tiến độ giải ngân các dự án đầu tư công trên địa bàn.

Tham gia Đoàn công tác có đại diện một số sở, ban, ngành của tỉnh.

Quang cảnh buổi làm việc.

Tại buổi làm việc, thành phố Lào Cai báo cáo nhanh tiến độ giải ngân các dự án đầu tư công trên địa bàn: Đến thời điểm này, tổng số vốn UBND tỉnh giao cho UBND thành phố là hơn 343,9 tỷ đồng. Trong đó, vốn kéo dài năm 2022 là hơn 12,3 tỷ đồng, vốn giao năm 2023 là hơn 331,5 tỷ đồng. Đến thời điểm hiện tại, thành phố đã giải ngân 27,5 tỷ đồng, bằng 8% kế hoạch.

Các đại biểu dự buổi làm việc.

Đối với các dự án đầu tư (không bao gồm chương trình mục tiêu quốc gia), tổng số dự án dự kiến khởi công mới năm 2023 trên địa bàn thành phố là 13 dự án. Trong đó 2 dự án đã khởi công, 6 dự án đang tổ chức lựa chọn nhà thầu, 5 dự án đang thực hiện chuẩn bị đầu tư.

Phòng Tài chính - Kế hoạch thành phố Lào Cai báo cáo nhanh tiến độ giải ngân các dự án đầu tư công.

Về tiến độ triển khai thực hiện chương trình mục tiêu quốc gia, giai đoạn 2021 - 2025, tổng số danh mục đầu tư thành phố được tỉnh giao 28 công trình (chương trình nông thôn mới 18 công trình, chương trình dân tộc miền núi 10 công trình). Năm 2022, thành phố đã khởi công 14 công trình. Năm 2023 giao khởi công mới 7 công trình, trong đó đã phê duyệt đầu tư 4 công trình, còn 3 công trình đang triển khai hoàn thiện các bước chuẩn bị đầu tư.

Thành viên Đoàn công tác nêu ý kiến tại buổi làm việc.

Năm 2023, UBND thành phố được giao dự toán vốn đầu tư phát triển chương trình mục tiêu quốc gia là 11,7 tỷ đồng; hiện nay chưa thực hiện giải ngân do các công trình khởi công năm 2022 đang tập trung hoàn thiện các thủ tục pháp lý, nghiệm thu khối lượng hoàn thành, lập hồ sơ thanh quyết toán. Đối với các dự án dự kiến khởi công mới năm 2023 có 4 dự án đang tổ chức lựa chọn nhà thầu thi công, 2 dự án đang chờ tỉnh cho ý kiến chấp thuận đầu tư. Dự kiến đến tháng 6, thành phố sẽ giải ngân 46% kế hoạch vốn giao; đến tháng 9 giải ngân 72%, tháng 12 giải ngân 100% kế hoạch vốn.

Quá trình triển khai các công trình trên địa bàn thành phố hiện gặp một số khó khăn, vướng mắc như: Đối với dự án hỗ trợ nhà ở thuộc chương trình mục tiêu quốc gia phát triển kinh tế - xã hội vùng đồng bào dân tộc thiểu số và miền núi, tỉnh đã ban hành mẫu nhà ở điển hình, tuy nhiên, đối với những hộ gia đình đề xuất không xây theo mẫu thì việc triển khai phê duyệt hồ sơ thiết kế gặp khó khăn. Tại dự án 2 quy hoạch, sắp xếp, bố trí, ổn định dân cư những nơi cần thiết, qua rà soát quỹ đất trên địa bàn các xã theo đề xuất đều là các vị trí đất chưa phù hợp với quy hoạch, kế hoạch sử dụng đất, các hộ sở tại chưa đồng thuận trong việc chuyển nhượng đất cho các hộ bố trí xen ghép.

Phó Bí thư Thường trực Thành ủy Lào Cai - Đoàn Ngọc Tuyến phát biểu tại buổi làm việc.

Để đảm bảo tiến độ giải ngân, thành phố Lào Cai đề nghị UBND tỉnh đề xuất với trung ương có hướng dẫn sử dụng vốn đầu tư hỗ trợ trực tiếp hộ gia đình không lập dự án đầu tư. Đề nghị tỉnh cho phép điều chỉnh vốn năm 2023 tại dự án 2 sang dự án 4 đầu tư cơ sở hạ tầng thiết yếu phục vụ sản xuất, đời sống trong vùng đồng bào dân tộc thiểu số và miền núi, thành phố sẽ triển khai dự án 2 trong giai đoạn 2024 - 2025. Đề nghị tỉnh sớm chấp thuận cho thành phố sử dụng nguồn ngân sách trung ương các chương trình mục tiêu quốc gia để đầu tư xây dựng một số nhà văn hóa thôn. Đề nghị Sở Tài nguyên - Môi trường tham mưu UBND tỉnh báo cáo HĐND tỉnh nội dung phê duyệt các danh mục dự án thu hồi đất, chuyển mục đích sử dụng đất để kịp thời triển khai các dự án.

Tại buổi làm việc, các đại biểu trao đổi, làm rõ hơn những khó khăn, vướng mắc trong triển khai các dự án và giải pháp để đẩy nhanh tiến độ giải ngân trên địa bàn.

Đồng chí Lý Bình Minh, Phó Chủ tịch HĐND tỉnh kết luận buổi làm việc.

Phát biểu kết luận buổi làm việc, đồng chí Lý Bình Minh, Phó Chủ tịch HĐND tỉnh đánh giá tiến độ giải ngân các dự án đầu tư công trên địa bàn thành phố Lào Cai còn ở mức thấp bởi những nguyên nhân khách quan và chủ quan.

Từ thực tế này, đồng chí Phó Chủ tịch HĐND tỉnh đề nghị Thành ủy Lào Cai quan tâm hơn nữa công tác lãnh đạo, chỉ đạo, thường xuyên nhắc nhở, đôn đốc các cơ quan, đơn vị để đẩy nhanh tiến độ giải ngân các dự án đầu tư công trên địa bàn. Trong công tác quy hoạch, Thành ủy, UBND thành phố Lào Cai cần rà soát quy hoạch các dự án trên cơ sở bám sát Quy hoạch tỉnh Lào Cai thời kỳ 2021 - 2030, tầm nhìn đến năm 2050 vừa được Thủ tướng Chính phủ phê duyệt.

Cùng với đó, thành phố quan tâm rà soát nguồn lực trong thực hiện đầu tư công; chỉ đạo các cơ quan chuyên môn phối hợp tốt với các sở, ban, ngành của tỉnh trong thực hiện thủ tục triển khai công trình, dự án. Địa phương cũng cần xác định rõ khung thời gian giải ngân, thường xuyên đôn đốc các đơn vị để đảm bảo tiến độ đề ra. Tăng cường công tác kiểm tra để đảm bảo chất lượng các công trình, dự án.

Đồng chí Phó Chủ tịch HĐND tỉnh đề nghị thành phố Lào Cai và các ban quản lý dự án của tỉnh cần tăng cường hơn nữa trong công tác phối hợp để kịp thời giải quyết các vướng mắc, tháo gỡ khó khăn.

Trước đó, Đoàn công tác đi kiểm tra thực tế một số dự án đang triển khai trên địa bàn thành phố, gồm: Dự án hạ tầng giao thông nội thị ưu tiên cấp bách để vận chuyển hàng hóa qua cửa khẩu đường D2 kéo dài xã Vạn Hòa; dự án cầu Phú Thịnh nối Quốc lộ 4E với khu đô thị Vạn Hòa; dự án cải tạo cảnh quan dọc hai bên bờ sông Hồng đoạn từ cầu Hồ Kiều, công viên Thủy Hoa đến cầu Phú Thịnh và chỉnh trang đô thị trên địa bàn thành phố Lào Cai; hạ tầng kỹ thuật và giải phóng mặt bằng tổ hợp công viên cảnh quan, văn hóa tâm linh Kim Thành, phường Duyên Hải, thành phố Lào Cai.

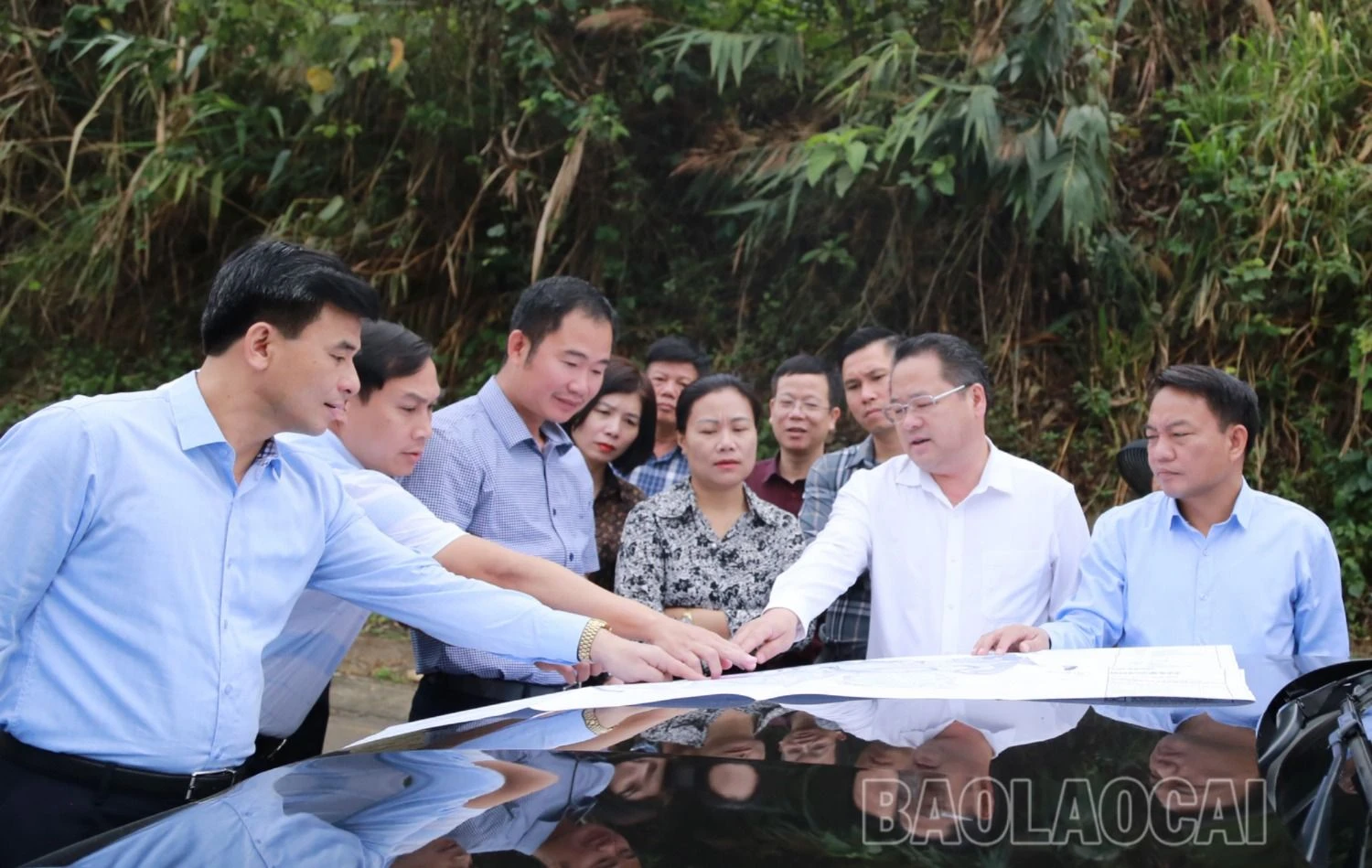

Đoàn công tác kiểm tra hạ tầng kỹ thuật và giải phóng mặt bằng tổ hợp công viên cảnh quan, văn hóa tâm linh Kim Thành, phường Duyên Hải, thành phố Lào Cai.
Đoàn công tác kiểm tra dự án cải tạo cảnh quan dọc hai bên bờ sông Hồng đoạn từ cầu Hồ Kiều, công viên Thủy Hoa đến cầu Phú Thịnh và chỉnh trang đô thị trên địa bàn thành phố Lào Cai.

Có thể bạn quan tâm

Tin cùng chuyên mục

Mường Lai kiên quyết xử lý khai thác khoáng sản trái phép

Mường Lai kiên quyết xử lý khai thác khoáng sản trái phép

Từ một địa bàn từng tiềm ẩn hoạt động đào đãi đá quý trái phép, xã Mường Lai đang triển khai nhiều giải pháp để bảo vệ khoáng sản chưa khai thác. Không chỉ tuyên truyền, vận động người dân từ bỏ việc đào đãi tự phát, địa phương còn tăng cường tuần tra, kiểm soát, thu giữ phương tiện, phá dỡ lán trại và xử lý các trường hợp vi phạm, với mục tiêu không để tình trạng khai thác khoáng sản trái phép tái diễn.

Đa dạng mô hình sản xuất, nâng cao thu nhập từ đất đồi

Đa dạng mô hình sản xuất, nâng cao thu nhập từ đất đồi

Không bó hẹp trong một loại cây trồng hay vật nuôi, gia đình ông Đinh Xuân Trường ở tổ dân phố 15, phường Văn Phú đã lựa chọn hướng phát triển kinh tế tổng hợp, lấy cây quế làm nguồn thu chủ lực, kết hợp chăn nuôi và nuôi thủy sản, giúp gia đình đa dạng nguồn thu, nâng cao thu nhập.

Khai thác thế mạnh phát triển kinh tế ban đêm

Khai thác thế mạnh phát triển kinh tế ban đêm

Với lợi thế về cảnh quan thiên nhiên, bản sắc văn hóa các dân tộc và hoạt động thương mại, du lịch sôi động, Lào Cai có nhiều tiềm năng phát triển kinh tế ban đêm. Từ những khu chợ, tuyến phố đi bộ đến các chương trình biểu diễn nghệ thuật vào ban đêm, nhiều địa phương đang từng bước hình thành sản phẩm dịch vụ đặc trưng, góp phần thu hút du khách, tạo sinh kế cho người dân.

Người dân tham gia hiến đất, cây cối để làm đường giao thông nông thôn.

Khơi dậy sức dân làm động lực phát triển

Những tuyến đường đang được mở rộng ở xã vùng cao Tú Lệ không chỉ mang đến diện mạo mới cho hạ tầng nông thôn mà còn minh chứng cho sức mạnh của lòng dân khi được khơi dậy và phát huy. Từ hiến đất, góp công đến chung tay tháo gỡ khó khăn trong giải phóng mặt bằng, người dân đang trở thành chủ thể trong quá trình xây dựng quê hương, với phương châm “Lấy sức dân để lo cho dân”.

Thống nhất phương án hợp long cầu đường bộ qua sông Hồng biên giới Bát Xát - Bá Sái

Thống nhất phương án hợp long cầu đường bộ qua sông Hồng biên giới Bát Xát - Bá Sái

Chiều 23/11, tại huyện Hà Khẩu, tỉnh Vân Nam (Trung Quốc), Tổ công tác liên hợp tỉnh Lào Cai (Việt Nam) và tỉnh Vân Nam (Trung Quốc) đã hội đàm, thống nhất phương án thi công đốt hợp long nhịp chính, kiểm định chất lượng cầu đường bộ qua sông Hồng biên giới Bát Xát - Bá Sái và các vấn đề kỹ thuật liên quan.
