Đẩy nhanh tiến độ giải phóng mặt bằng Dự án đường dây 500kV Lào Cai - Vĩnh Yên

Ngày 21/2, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng tổ chức cuộc họp trực tuyến với 4 địa phương Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc về tình hình thực hiện Dự án đường dây 500kV Lào Cai - Vĩnh Yên.

Đồng chí Nguyễn Hồng Diên, Ủy viên Ban Chấp hành Trung ương Đảng, Bộ trưởng Bộ Công Thương, Phó Trưởng Ban Thường trực Ban Chỉ đạo chủ trì cuộc họp.

Dự họp có đại diện Văn phòng Chính phủ, lãnh đạo Cục Điện lực và Năng lượng tái tạo, Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan; Văn phòng Ban Chỉ đạo.

Hội nghị được tổ chức trực tuyến giữa Ban Chỉ đạo Trung ương với các tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc.

Tại điểm cầu tỉnh Lào Cai có đồng chí Nguyễn Trọng Hài, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch UBND tỉnh, Tổ phó Tổ công tác triển khai thực hiện đầu tư dự án đường dây 500kV Lào Cai - Vĩnh Yên (đoạn đi qua địa bàn tỉnh Lào Cai); lãnh đạo một số sở, ngành và các thành viên Tổ công tác; lãnh đạo UBND các huyện Bảo Thắng và Bảo Yên.

Quang cảnh hội nghị tại điểm cầu tỉnh Lào Cai.

Theo báo cáo của Tập đoàn Điện lực Việt Nam, đơn vị chủ đầu tư, đối với tiến độ giải phóng mặt bằng phạm vi móng cột điện, đến nay, đã đo vẽ bản đồ địa chính 468/468 vị trí móng cột điện, đạt 100%; cắm và bàn giao mốc 461/468 vị trí móng cột điện, đạt 98,5%; kiểm đếm 460/468 vị trí móng cột điện, đạt 98,3%; phê duyệt phương án bồi thường, hỗ trợ và tái định cư đạt 25%; chi trả tiền 20,9%.

Về giải phóng mặt bằng phạm vi hành lang tuyến, đã cắm mốc hành lang đạt 88%.

Đối với nhà ở, vật kiến trúc, đất ở trong hành lang đã cắm mốc, đo vẽ hoàn thành 96,7%; kiểm đếm đạt 24,6%. Dự kiến khởi công công trình trong tháng 2/2025; triển khai thi công từ tháng 2 - 9/2025; nghiệm thu, đóng điện đưa vào sử dụng tháng 9/2025.

Dự án đường dây 500kV Lào Cai - Vĩnh Yên giao Ban Quản lý dự án Điện 1 (EVNPMB1) thực hiện quản lý, có tổng mức đầu tư khoảng 7.411 tỷ đồng; điểm đầu là Trạm biến áp 500kV Lào Cai, điểm cuối là Trạm biến áp 500kV Vĩnh Yên, với chiều dài khoảng 229,5km, đi qua địa phận 4 tỉnh và 12 huyện (Lào Cai 2 huyện, Yên Bái 2 huyện, Phú Thọ 3 huyện, Vĩnh Phúc 5 huyện). Tổng cộng có 468 vị trí móng cột điện (Lào Cai 100 vị trí, Yên Bái 173 vị trí, Phú Thọ 94 vị trí, Vĩnh Phúc 101 vị trí). Tổng diện tích chiếm đất bởi chân móng cột điện là 63,03 ha, ảnh hưởng đến 2.189 hộ dân, trong đó có 248 hộ phải tái định cư.

Công tác bồi thường giải phóng mặt bằng của dự án hiện nay đang gặp một số khó khăn, vướng mắc trong việc thực hiện thủ tục, trình tự bồi thường giải phóng mặt bằng; chưa hoàn thành công tác lập, thẩm định, phê duyệt giá đất cụ thể nên chưa thể áp giá và phê duyệt phương án bồi thường, hỗ trợ, tái định cư làm cơ sở chi trả tiền cho người dân để bàn giao mặt bằng cho dự án.

Phó Chủ tịch UBND tỉnh Nguyễn Trọng Hài báo cáo tiến độ triển khai dự án trên địa bàn tỉnh Lào Cai.

Phát biểu tại cuộc họp, đồng chí Nguyễn Trọng Hài, Phó Chủ tịch UBND tỉnh đã báo cáo tiến độ triển khai dự án trên địa bàn tỉnh.

Theo đó, tổng chiều dài đường dây đi qua Lào Cai khoảng 49,57 km, qua 2 huyện Bảo Thắng và Bảo Yên. Điểm đầu là Trạm biến áp 500kV Lào Cai và điểm cuối là khoảng cột 17.2 đến cột 18 trên tuyến đường dây 500kV Lào Cai - Vĩnh Yên (ranh giới giữa tỉnh Lào Cai và tỉnh Yên Bái).

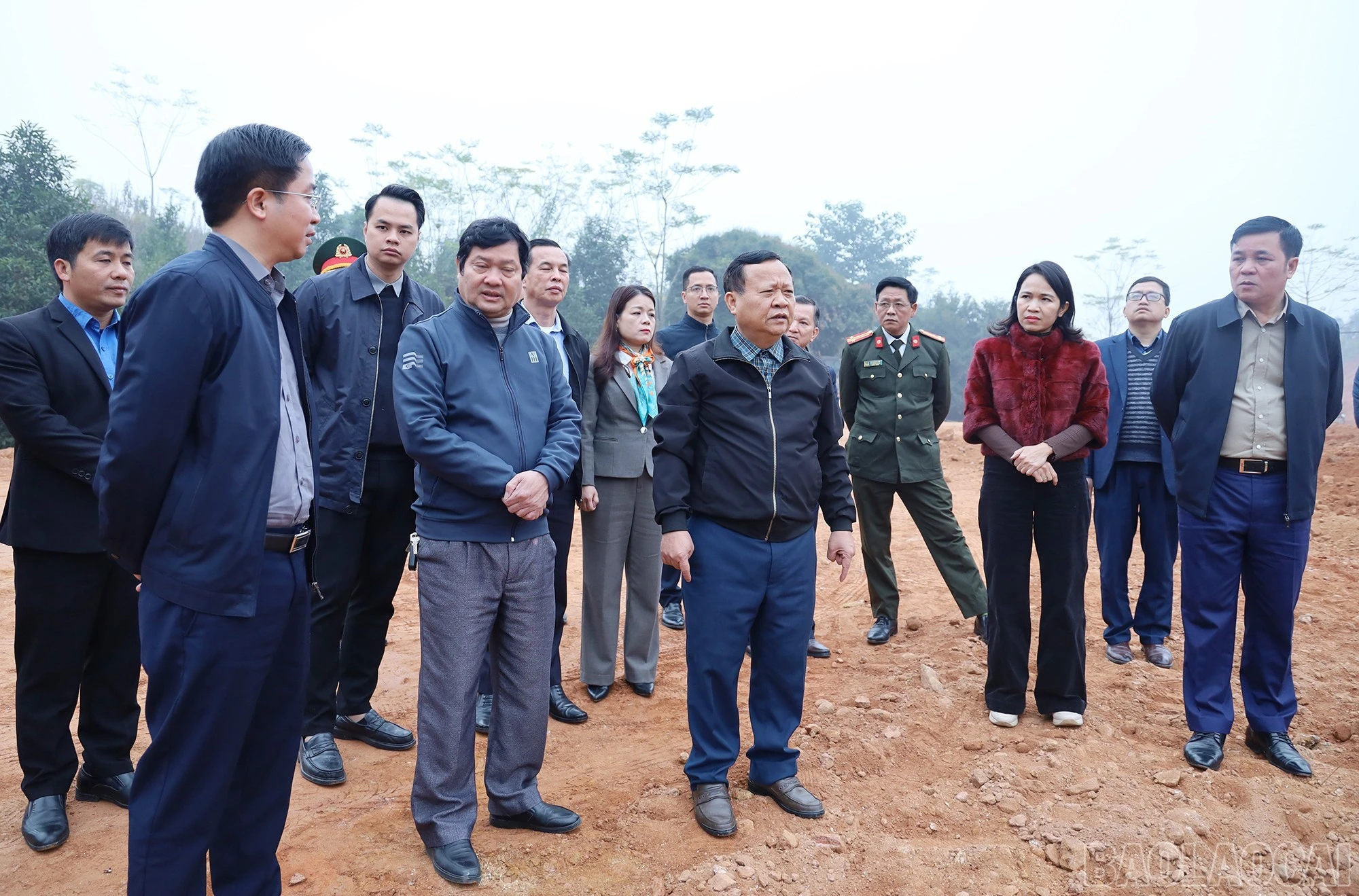

Phó Chủ tịch UBND tỉnh Nguyễn Trọng Hài kiểm tra tiến độ giải phóng mặt bằng dự án tại huyện Bảo Thắng. Ảnh: Mạnh Dũng

Đến hết ngày 19/2/2025, tỉnh Lào Cai đã hoàn thành việc thực hiện trích đo địa chính, biên tập hồ sơ, sơ đồ trích lục địa chính phục vụ công tác thu hồi đất được 100/100 vị trí cột, đạt 100% khối lượng dự án (huyện Bảo Yên 67 cột, huyện Bảo Thắng 33 cột).

UBND tỉnh đã ban hành quyết định chuyển mục đích sử dụng rừng sang mục đích khác theo quy định để thực hiện dự án đường dây 500KV Lào Cai - Vĩnh Yên (đoạn đi qua địa phận tỉnh Lào Cai).

Huyện Bảo Yên thực hiện chi trả kinh phí đền bù, giải phóng mặt bằng cho các hộ dân.

Đối với công tác thống kê, bồi thường, tại huyện Bảo Thắng đã chi trả 4,58 tỷ đồng, đạt 100% kinh phí bố trí; huyện Bảo Yên đã thực hiện chi trả đền bù vị trí móng cột cho 119 hộ dân, cá nhân và 1 tổ chức với tổng số tiền là 7,342 tỷ đồng (đạt 90,7%).

Đối với hành lang lưới điện, đã thực hiện chi trả cho 19/23 hộ dân, cá nhân với tổng số tiền 6,085 tỷ đồng.

Đối với kinh phí giải phóng mặt bằng, chủ đầu tư đã ứng 20,352 tỷ đồng và UBND các huyện đã chi trả 17.987 tỷ đồng (đạt 88,3%).

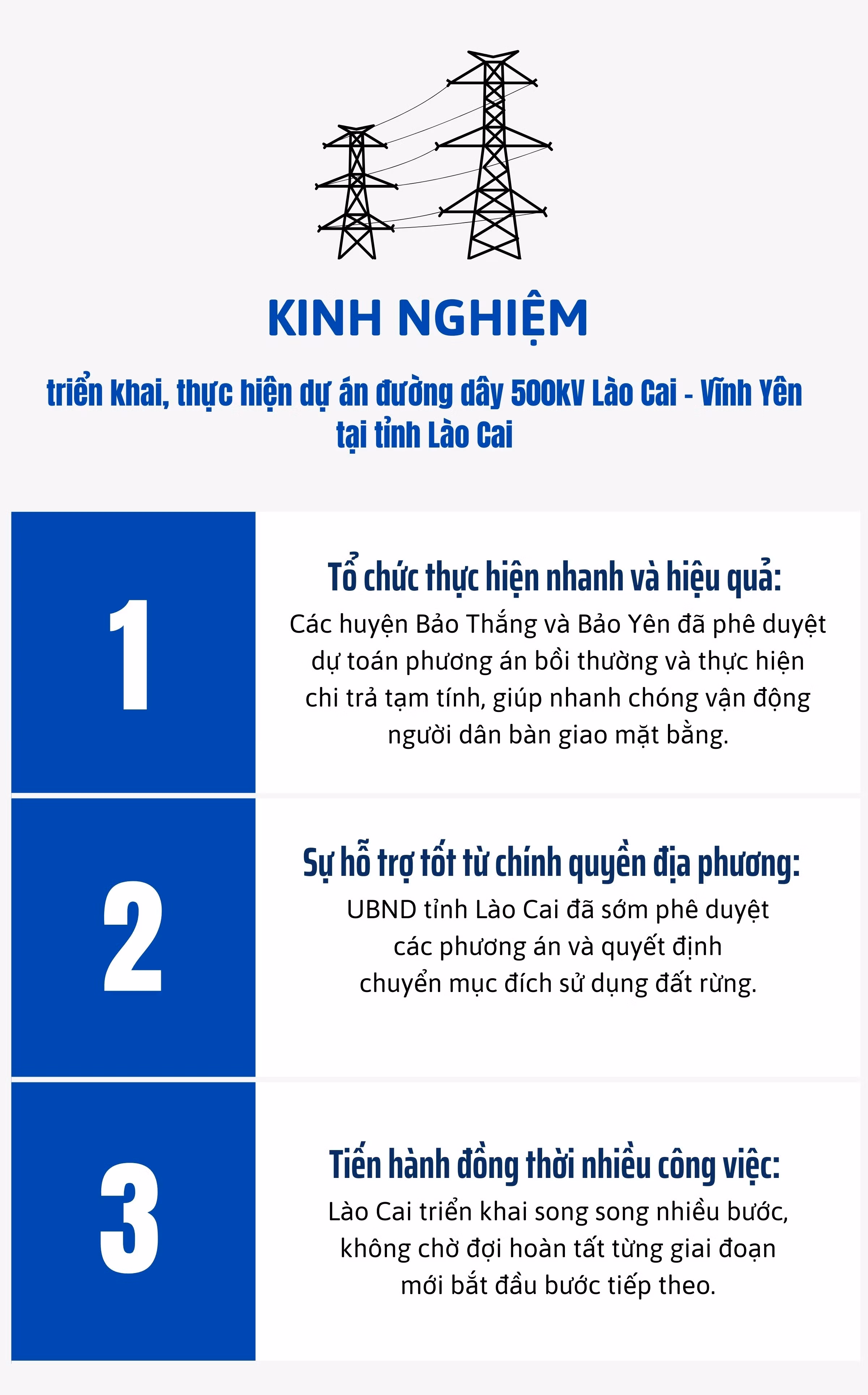

Tỉnh Lào Cai dẫn đầu so với các tỉnh nằm trong vùng dự án về tiến độ giải phóng mặt bằng trong toàn tuyến. Các công tác từ đo vẽ, kiểm đếm đến phê duyệt phương án đều hoàn thành 100%. Đây là tỉnh duy nhất đã thực hiện chi trả tiền bồi thường cho người dân gần như hoàn toàn (98%).


Phó Chủ tịch UBND tỉnh Nguyễn Trọng Hài kiến nghị chủ đầu tư chỉ đạo đơn vị tư vấn đo đạc tập trung nhân lực, đẩy nhanh tiến độ đo đạc bản đồ địa chính diện tích hành lang và đường công vụ để có cơ sở triển khai công tác thống kê, bồi thường giải phóng mặt bằng. Khẩn trương bàn giao các mốc ranh giới giải phóng mặt bằng hành lang đường dây để có thể đẩy nhanh công tác thống kê, kiểm đếm cây cối, hoa màu.

Ban Quản lý dự án Điện 1 phối hợp với UBND các huyện Bảo Thắng, Bảo Yên thực hiện việc hoàn thành bàn giao toàn tuyến trước ngày 15/3/2025; xác định vị trí, ranh giới, hướng tuyến đường công vụ phục vụ việc thi công…

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên phát biểu kết luận.

Kết luận cuộc họp, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đánh giá cao nỗ lực của các tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc trong triển khai thực hiện dự án, đồng thời nhấn mạnh: Dự án đường dây 500kV Lào Cai - Vĩnh Yên có vai trò rất quan trọng trong việc giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc và truyền tải điện mua từ Trung Quốc.

Để đảm bảo tiến độ, mục tiêu đề ra, Bộ trưởng đề nghị các tỉnh tiếp tục huy động cả hệ thống chính trị vào cuộc chỉ đạo, triển khai tổ chức thực hiện giải phóng mặt bằng dự án; tăng cường công tác truyền thông để vận động người dân đồng thuận, ủng hộ, giúp đỡ triển khai thực hiện và bảo vệ sau khi dự án đã đi vào hoạt động; triển khai thi công ngay khi có mặt bằng, lựa chọn nhà thầu đảm bảo nhanh chóng, hiệu quả, chất lượng.

Bộ trưởng Bộ Công Thương yêu cầu phấn đấu tiến độ bàn giao mặt bằng móng cột cho chủ đầu tư trong tháng 2/2025 và bàn giao hành lang tuyến trong tháng 3/2025; chỉ đạo các huyện có văn bản chấp thuận bãi đổ thải xong trước ngày 10/3/2025. Cố gắng khởi công trong tháng 2/2025 để hoàn thành càng sớm càng tốt dự án trước mốc 31/8/2025; là công trình trọng điểm chào mừng Ngày Quốc khánh 2/9.

Về kiến nghị, đề xuất của các địa phương, Bộ trưởng Nguyễn Hồng Diên giao Tập đoàn Điện lực Việt Nam tổng hợp, giải quyết theo quy định pháp luật hiện hành; đối với các nội dung còn vướng mắc, cần thiết báo cáo Chính phủ, Quốc hội để có chủ trương, cơ chế thực hiện.

Có thể bạn quan tâm

Tin cùng chuyên mục

Phó Chủ tịch UBND tỉnh Giàng Quốc Hưng kiểm tra hai mô hình nông nghiệp ứng dụng khoa học công nghệ tại Hưng Khánh và Quy Mông

Phó Chủ tịch UBND tỉnh Giàng Quốc Hưng kiểm tra hai mô hình nông nghiệp ứng dụng khoa học công nghệ tại Hưng Khánh và Quy Mông

Sáng 13/10, đồng chí Giàng Quốc Hưng - Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch UBND tỉnh trực tiếp kiểm tra, nắm bắt tiến độ thực hiện các nhiệm vụ khoa học và công nghệ trong lĩnh vực nông nghiệp tại hai xã Hưng Khánh và Quy Mông.

Lào Cai: Thẩm tra 3 dự thảo nghị quyết quan trọng về y tế, nhân lực và chuyển đổi số

Lào Cai: Thẩm tra 3 dự thảo nghị quyết quan trọng về y tế, nhân lực và chuyển đổi số

Sáng 13/10, Ban Văn hóa - Xã hội, HĐND tỉnh Lào Cai tổ chức Hội nghị thẩm tra 3 dự thảo nghị quyết về giá dịch vụ khám, chữa bệnh; chính sách thu hút, đãi ngộ, đào tạo nhân lực và hỗ trợ đổi mới sáng tạo, chuyển đổi số giai đoạn 2026 - 2030. Đây là những chính sách quan trọng, dự kiến sẽ trình HĐND tỉnh xem xét, quyết định tại Kỳ họp thứ 6 (kỳ họp chuyên đề), HĐND tỉnh khóa XVII, nhiệm kỳ 2026 - 2031.

Thông báo ý kiến chỉ đạo của đồng chí Tổng Bí thư, Chủ tịch nước Tô Lâm về phát triển thể dục, thể thao trong giai đoạn mới

Thông báo ý kiến chỉ đạo của đồng chí Tổng Bí thư, Chủ tịch nước Tô Lâm về phát triển thể dục, thể thao trong giai đoạn mới

Văn phòng Trung ương Đảng vừa ban hành Thông báo số 194-TB/VPTW, ngày 12/10/2026 thông báo ý kiến chỉ đạo của đồng chí Tổng Bí thư, Chủ tịch nước Tô Lâm làm việc với Đảng ủy Chính phủ, Đảng ủy Bộ Văn hóa, Thể thao và Du lịch về phát triển thể dục, thể thao trong giai đoạn mới.

Huy hiệu Đảng - dấu son một đời, tiếp lửa nhiều thế hệ

Huy hiệu Đảng - dấu son một đời, tiếp lửa nhiều thế hệ

Ở tuổi 96, ông Lê Văn Chung không còn bước đi vững vàng, nhưng trong buổi lễ trang trọng tại xã Thượng Bằng La, khi tấm Huy hiệu 65 năm tuổi Đảng được trân trọng gắn lên ngực áo, ánh mắt của người đảng viên lão thành vẫn ánh lên niềm tự hào và sự xúc động. 65 năm đứng trong hàng ngũ của Đảng là 65 năm giữ trọn lời thề với Đảng, với Tổ quốc và với Nhân dân; đồng thời cũng là hành trình để gia đình, dòng họ và nhiều thế hệ con cháu tiếp nối những giá trị cách mạng.

Đồng chí Sùng A Lềnh làm việc với Đảng ủy phường Trung Tâm, khảo sát thực tế tại tổ dân phố Quân Chanh

Đồng chí Sùng A Lềnh làm việc với Đảng ủy phường Trung Tâm, khảo sát thực tế tại tổ dân phố Quân Chanh

Sáng 12/10, đồng chí Sùng A Lềnh - Ủy viên Ban Chấp hành Đảng bộ tỉnh, Phó Trưởng Đoàn đại biểu Quốc hội tỉnh Lào Cai làm việc với Đảng ủy phường Trung Tâm về kết quả thực hiện nhiệm vụ 9 tháng đầu năm và nhiệm vụ trọng tâm những tháng cuối năm 2026.

Chuỗi sự kiện văn hóa phải tạo được dấu ấn đột phá ngay trong lần đầu tiên tổ chức

Chuỗi sự kiện văn hóa phải tạo được dấu ấn đột phá ngay trong lần đầu tiên tổ chức

Đó là chỉ đạo của đồng chí Phạm Thị Thanh Trà - Bí thư Trung ương Đảng, Phó Thủ tướng Chính phủ tại cuộc họp trực tuyến toàn quốc về công tác chuẩn bị tổ chức Ngày Văn hóa Việt Nam (24/11) gắn với Ngày hội Đại đoàn kết toàn dân tộc năm 2026 (18/11) diễn ra vào sáng 12/10.

Bí thư Tỉnh ủy Dương Quốc Huy yêu cầu chủ động bảo đảm nguồn điện phục vụ phát triển kinh tế - xã hội

Bí thư Tỉnh ủy Dương Quốc Huy yêu cầu chủ động bảo đảm nguồn điện phục vụ phát triển kinh tế - xã hội

Sáng 12/10, đồng chí Dương Quốc Huy - Ủy viên Ban Chấp hành Trung ương Đảng, Bí thư Tỉnh ủy Lào Cai làm việc với Công ty Điện lực Lào Cai về tình hình cung ứng điện phục vụ phát triển kinh tế - xã hội và kế hoạch đầu tư, nâng cấp hệ thống lưới điện đáp ứng yêu cầu tăng trưởng của tỉnh trong giai đoạn tới.

fb yt zl tw
