Trên công trường đường dây 220kV Than Uyên - Lào Cai

Trên công trường đường dây 220kV Than Uyên - Lào Cai

0:00 / 0:00
0:00

Những ngày này, trên công trường dự án đường dây 220kV Than Uyên - Lào Cai, không khí thi công diễn ra khẩn trương tại nhiều vị trí. Từ các sườn núi cao đến khu vực dân cư, các tổ đội thi công đang tranh thủ thời tiết thuận lợi để đào đúc móng, dựng cột, chuẩn bị kéo dây.

Với tinh thần “vượt nắng, thắng mưa”, chủ đầu tư, nhà thầu cùng chính quyền địa phương đang nỗ lực tháo gỡ khó khăn, phấn đấu đưa công trình đóng điện trong tháng 6/2026 theo chỉ đạo của Chính phủ, góp phần bảo đảm an ninh năng lượng quốc gia.

Đồng loạt triển khai nhiều mũi thi công

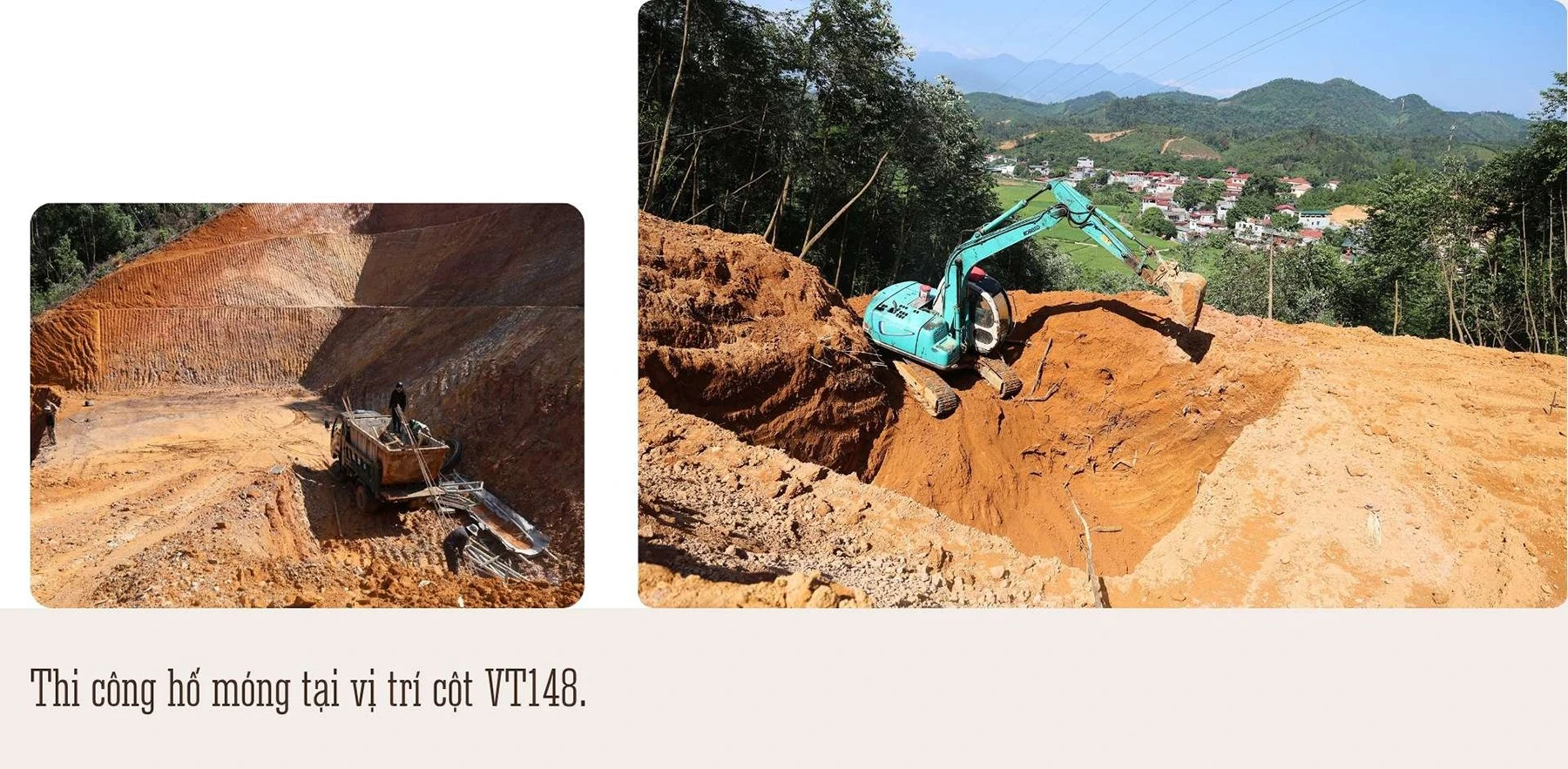

Tại vị trí cột VT148 thuộc thôn Làng Gạo, xã Xuân Quang, tổ đội thi công do anh Liễu Văn Thăng phụ trách đang khẩn trương vận chuyển vật tư, máy móc để chuẩn bị đổ bê tông móng cột. Đây là vị trí móng cuối cùng của tổ đội trên tuyến được giao thi công.


Anh Thăng cho biết, với điều kiện thời tiết thuận lợi và mặt bằng thông suốt, mỗi vị trí móng cột cần khoảng 15 ngày để hoàn thiện. Vì vậy, đơn vị đang tập trung nhân lực, thiết bị để bàn giao sớm cho các đơn vị tiếp theo triển khai dựng cột, kéo dây, bảo đảm tiến độ chung của dự án.

Dự án đường dây 220kV Than Uyên - Lào Cai do Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Bắc quản lý điều hành. Công trình được khởi công từ tháng 8/2025, với quy mô xây dựng mới tuyến đường dây 220kV hai mạch dài khoảng 73,5 km, kết nối từ Trạm biến áp 220kV Than Uyên (Lai Châu) đến Trạm biến áp 500kV Lào Cai.

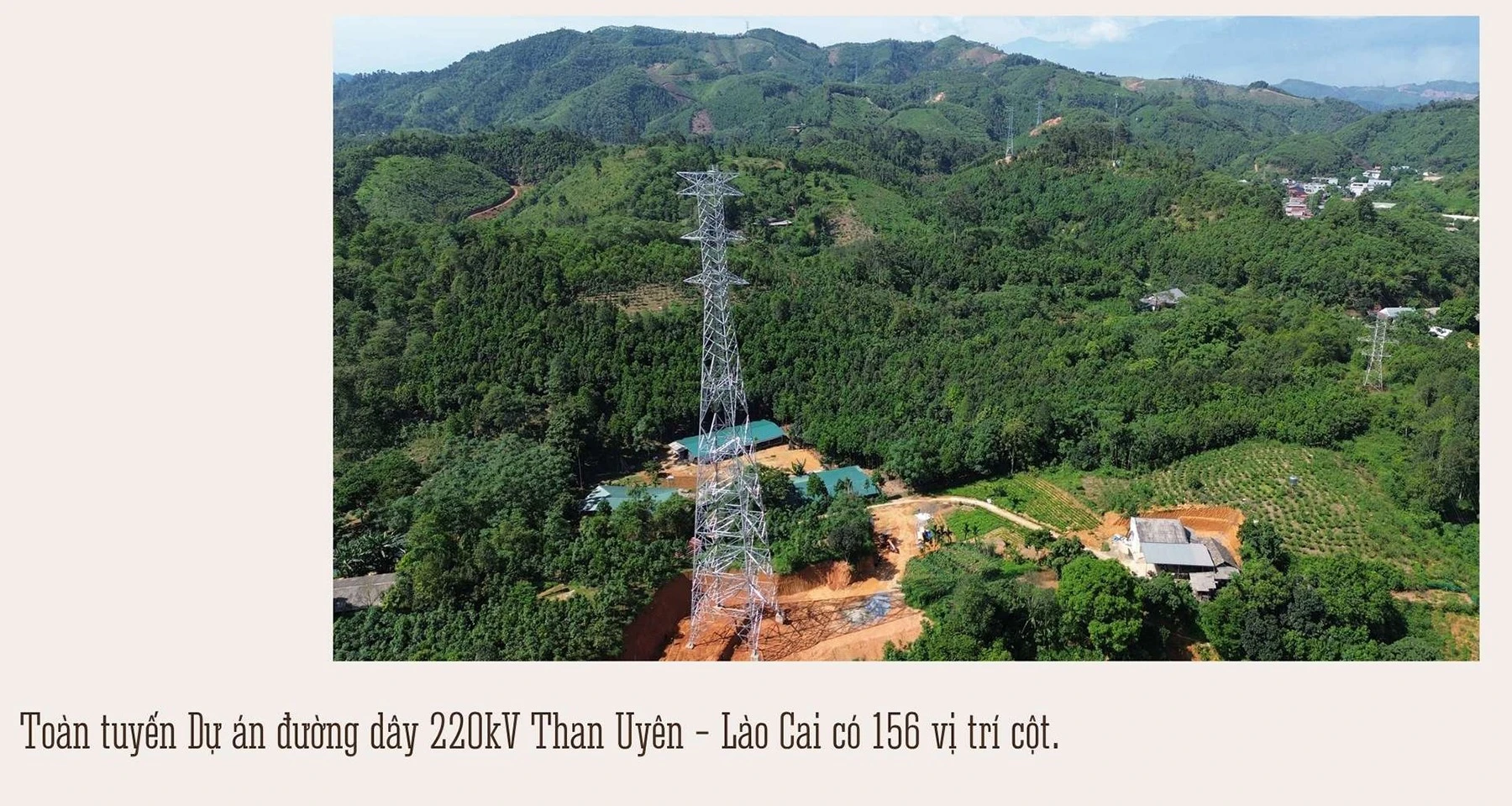

Toàn tuyến có 156 vị trí cột, trong đó, đoạn tuyến đi qua tỉnh Lai Châu dài 5,8 km (12 vị trí cột) thuộc địa bàn xã Mường Than, đoạn qua tỉnh Lào Cai dài 67,7 km (gồm 144 vị trí cột) đi qua 9 xã gồm: Nậm Xé, Minh Lương, Dương Quỳ, Văn Bàn, Nậm Chày, Võ Lao, Tằng Loỏng, Bảo Thắng và Xuân Quang.

Theo Ban Điều hành dự án đến nay, các địa phương đã bàn giao mặt bằng 107 vị trí, trong đó 105 vị trí đủ điều kiện thi công. Các nhà thầu đã triển khai làm móng tại 104 vị trí, đạt khoảng 99%, trong đó, 87 vị trí đã hoàn thành đúc móng, 79 vị trí hoàn thành dựng cột thép. Dự án cũng đã bước sang giai đoạn kéo dây với 9 khoảng néo hoàn thành và 3 khoảng néo đang thi công.

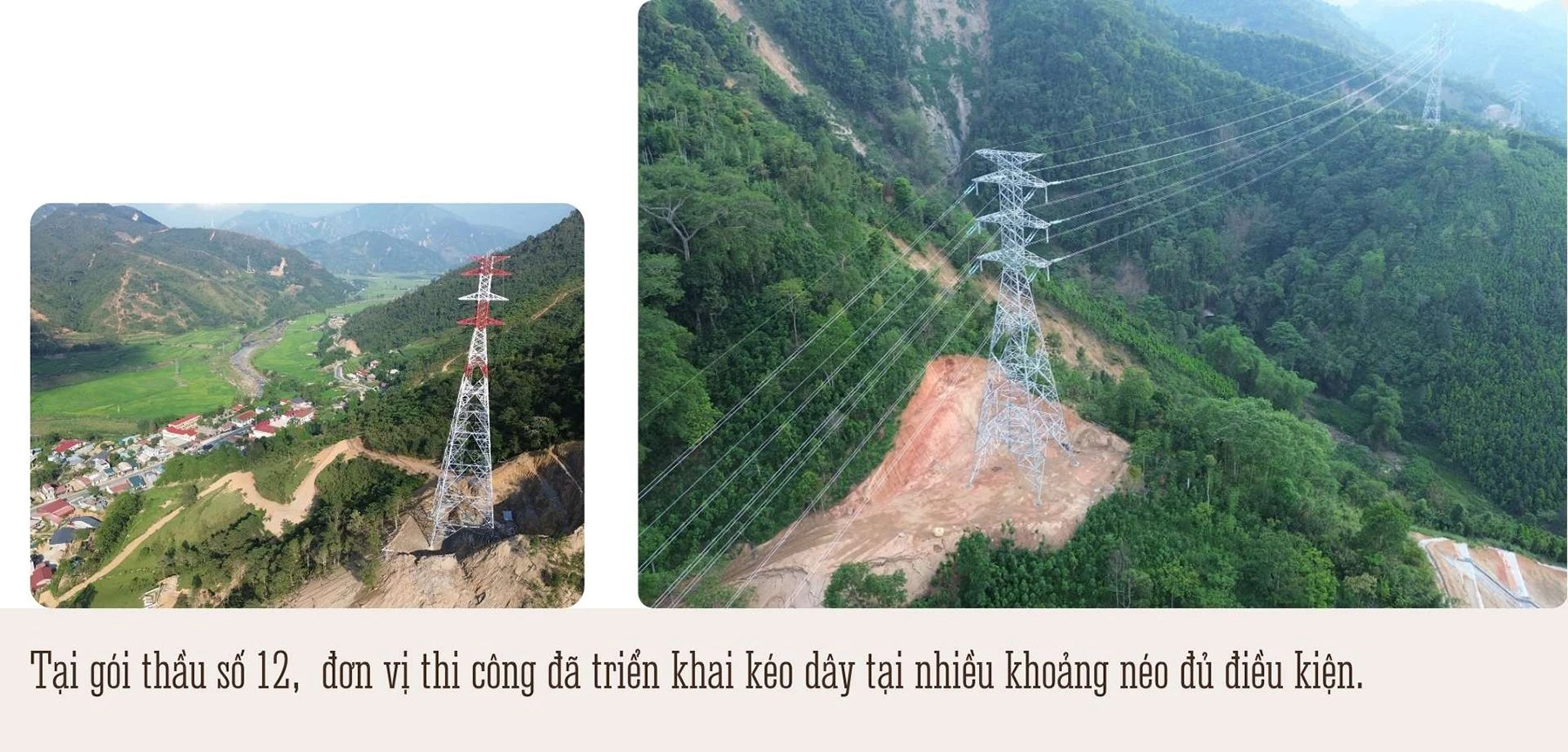

Tại gói thầu số 12, đoạn từ điểm đầu đến vị trí cột 67, tiến độ đang được kiểm soát tốt. Đơn vị thi công đã hoàn thành dựng 42 vị trí cột, đồng thời triển khai kéo dây tại nhiều khoảng néo đủ điều kiện, trong khi đó, gói thầu số 13 từ vị trí cột 68 đến điểm cuối vẫn còn gặp khó khăn do một số vị trí chưa hoàn tất bàn giao hành lang tuyến.

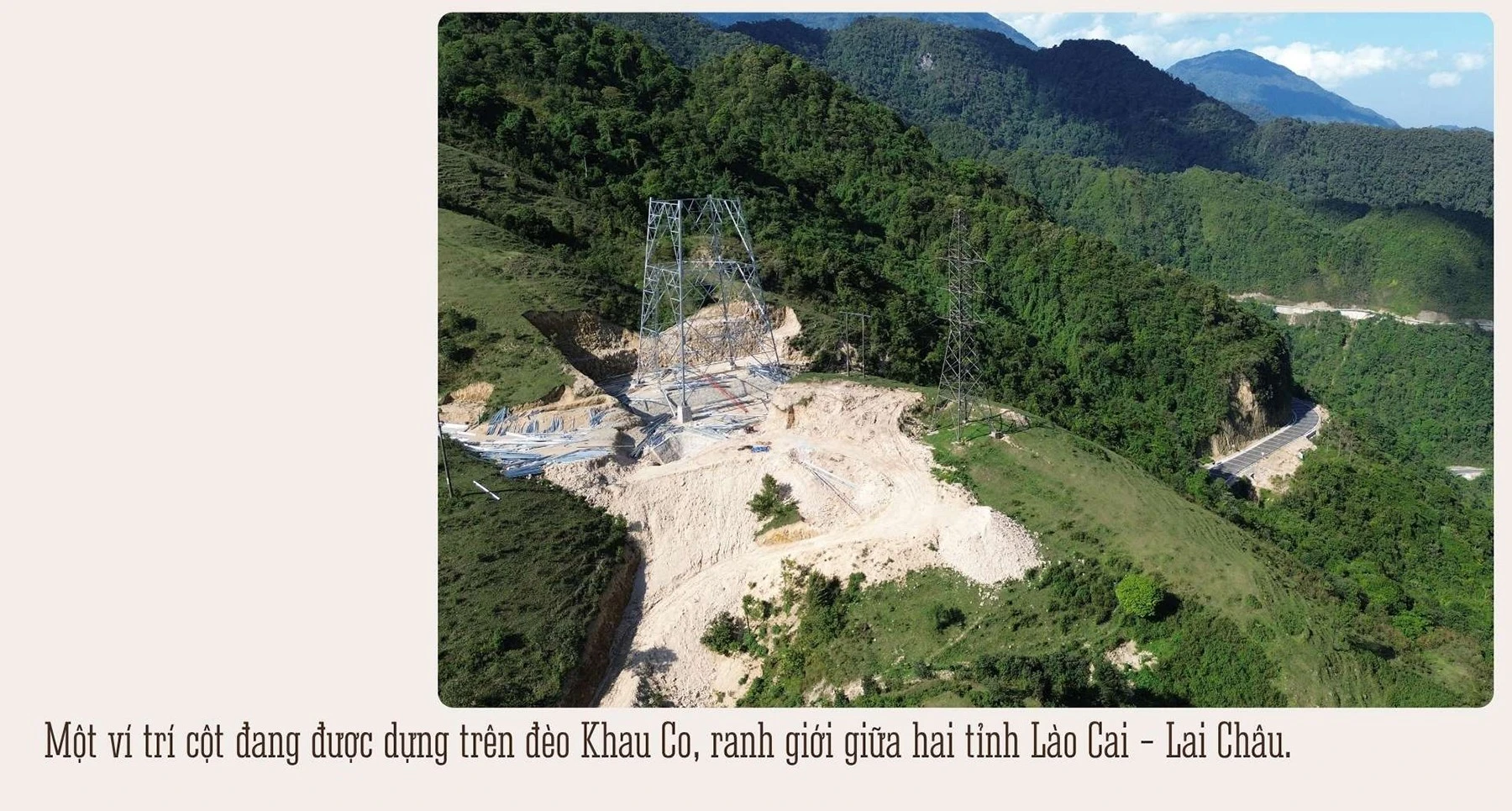

Theo các đơn vị thi công, địa hình đồi núi chia cắt, nhiều vị trí cột ở xa đường công vụ khiến việc vận chuyển vật tư, thiết bị gặp không ít trở ngại. Nhiều tổ đội phải kết hợp vận chuyển thủ công với tời cơ giới để đưa vật tư lên các đỉnh núi cao.

Anh Vũ Ngọc Thắng - cán bộ quản lý dự án thuộc Ban Quản lý dự án các công trình điện miền Bắc cho biết, hiện nay, khó khăn lớn nhất là xử lý các điểm giao chéo với đường điện hiện hữu, đường giao thông và vận chuyển vật tư vào vị trí thi công. Tuy nhiên, các đơn vị đang tranh thủ tối đa thời tiết thuận lợi để đẩy nhanh tiến độ.

Tháo gỡ vướng mắc giải phóng mặt bằng


Cùng với đẩy nhanh tiến độ thi công, công tác giải phóng mặt bằng đang được các địa phương tập trung thực hiện. Cấp ủy, chính quyền địa phương - nơi dự án đi qua đã huy động cả hệ thống chính trị vào cuộc tuyên truyền, vận động Nhân dân đồng thuận với chủ trương đầu tư dự án.

Ông Nguyễn Thanh Đà - Phó Chủ tịch UBND xã Dương Quỳ cho biết, đoạn tuyến qua địa bàn xã dài khoảng 10,8 km với 20 vị trí cột, ảnh hưởng tới 35 hộ gia đình, cá nhân và tổ chức. Đến hết tháng 4/2026, địa phương đã hoàn thành thu hồi khoảng 3,67 ha đất phục vụ thi công dự án.

Tại khu vực Bảo Thắng, công tác vận động người dân cũng được triển khai đồng bộ. Ông Lê Văn Học - Phó Giám đốc Ban Quản lý dự án đầu tư xây dựng khu vực Bảo Thắng cho biết, đoạn tuyến qua các xã Xuân Quang, Bảo Thắng và Tằng Loỏng có 45 vị trí cột, ảnh hưởng khoảng 300 hộ dân, trong đó có 14 hộ bị ảnh hưởng nhà ở.


Theo ông Học, trên toàn tuyến đơn vị phụ trách giải phóng mặt bằng, cơ bản người dân đều đồng thuận, tạo điều kiện cho đơn vị thi công triển khai dự án. Đối với những vị trí còn vướng mắc, ban đang tiếp tục phối hợp với chính quyền địa phương rà soát, lắng nghe tâm tư, nguyện vọng của Nhân dân để có phương án hỗ trợ, tái định cư phù hợp, bảo đảm quyền lợi của người dân.

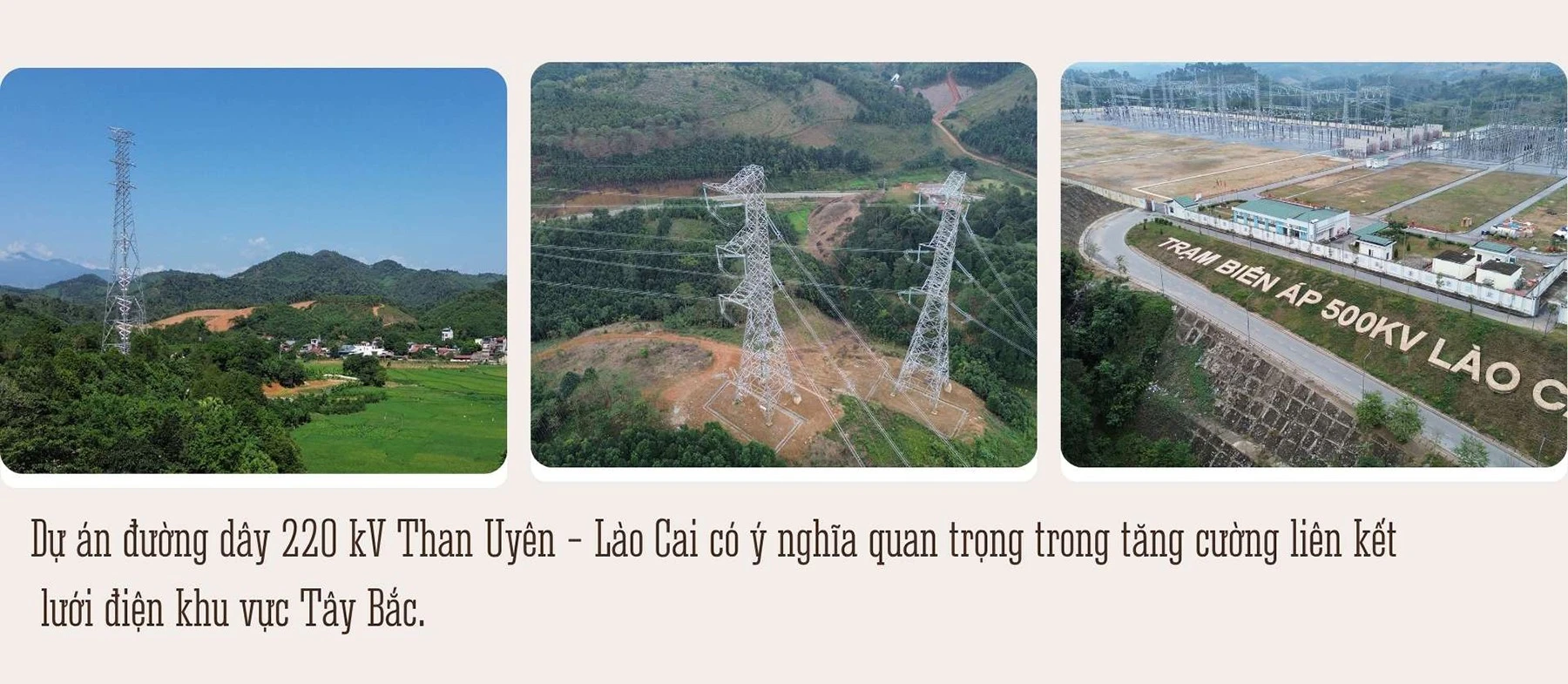

Dự án đường dây 220kV Than Uyên - Lào Cai có ý nghĩa quan trọng trong tăng cường liên kết lưới điện khu vực Tây Bắc, nâng cao khả năng giải tỏa công suất các nhà máy thủy điện tại Lai Châu, Lào Cai, đồng thời góp phần bảo đảm cung ứng điện an toàn cho phát triển kinh tế - xã hội khu vực miền núi phía Bắc và hệ thống điện quốc gia.

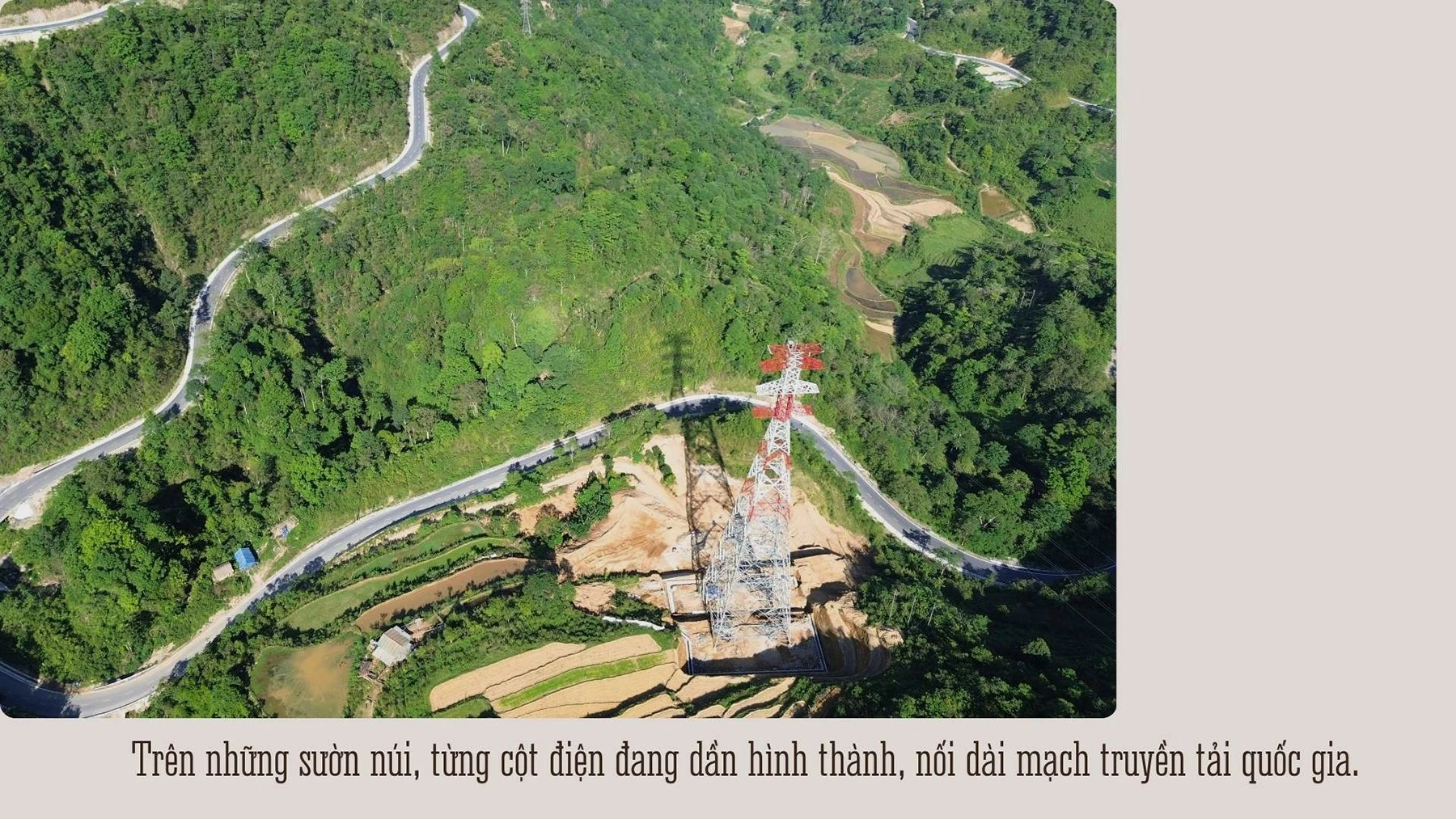

Trên những sườn núi, từng cột điện đang dần hình thành, nối dài mạch truyền tải quốc gia. Với khí thế thi công hiện nay, các đơn vị đang phấn đấu hoàn thành đóng điện dự án trong tháng 6/2026 theo chỉ đạo của Chính phủ, kịp thời đáp ứng nhu cầu điện cao điểm mùa khô năm tới.

Có thể bạn quan tâm

Tin cùng chuyên mục

Xã vùng cao Chế Tạo sau hơn 10 ngày vẫn bị cô lập: Vì sao tuyến đường độc đạo chậm trễ thông tuyến?

Xã vùng cao Chế Tạo sau hơn 10 ngày vẫn bị cô lập: Vì sao tuyến đường độc đạo chậm trễ thông tuyến?

Đã hơn 10 ngày kể từ trận mưa lũ lịch sử, tuyến đường độc đạo dài khoảng 35 km vào xã Chế Tạo vẫn chưa thể thông tuyến, khiến hàng nghìn người dân tiếp tục bị cô lập với bên ngoài. Mỗi ngày trôi qua là thêm một ngày người dân mong ngóng con đường được nối lại, còn các lực lượng thi công ngày đêm chạy đua khắc phục hàng trăm điểm sạt lở nhằm từng bước mở đường vào vùng bị cô lập.

Gắn bảo tồn đa dạng sinh học với bảo vệ rừng bền vững

Gắn bảo tồn đa dạng sinh học với bảo vệ rừng bền vững

Phát triển dược liệu đang được Vườn Quốc gia Hoàng Liên triển khai tại các xã “vùng đệm” nhằm bảo tồn nguồn gen cây thuốc quý, tạo sinh kế cho người dân và giảm áp lực khai thác tài nguyên rừng. Những kết quả bước đầu mở ra hướng kết hợp giữa bảo tồn đa dạng sinh học với phát triển kinh tế bền vững.

Bảo Ái triển khai đồng bộ giải pháp giảm nghèo

Bảo Ái triển khai đồng bộ giải pháp giảm nghèo

Nhằm thực hiện hiệu quả mục tiêu giảm nghèo bền vững, UBND xã Bảo Ái đã ban hành kế hoạch triển khai đồng bộ các nhiệm vụ, giải pháp giảm nghèo đa chiều và bảo đảm an sinh xã hội năm 2026. Trọng tâm là hỗ trợ phát triển sinh kế, tạo việc làm, nâng cao khả năng tiếp cận các dịch vụ xã hội cơ bản, góp phần nâng cao chất lượng cuộc sống của người dân.

Phường Nam Cường phấn đấu trở thành phường Văn hóa giai đoạn 2026 - 2030

Phường Nam Cường phấn đấu trở thành phường Văn hóa giai đoạn 2026 - 2030

Phường Nam Cường vừa tổ chức phát động phong trào thi đua xây dựng “Tổ dân phố sáng, xanh, sạch, đẹp, văn minh và hạnh phúc”, ra quân hưởng ứng chương trình “Ngày cuối tuần cùng dân” với các hoạt động làm đường giao thông nông thôn và lắp đặt điện chiếu sáng tại Tổ dân phố số 2.

Giá cà phê hôm nay 26/7: Giữ vững vùng 96.000 đồng/kg, thị trường chờ tín hiệu mới sau tuần điều chỉnh

Giá cà phê hôm nay 26/7: Giữ vững vùng 96.000 đồng/kg, thị trường chờ tín hiệu mới sau tuần điều chỉnh

Giá cà phê hôm nay (26/7) tiếp tục ổn định tại các vùng nguyên liệu trọng điểm sau nhiều phiên biến động. Giá thu mua trong nước dao động 95.300 - 96.000 đồng/kg, trong khi sàn giao dịch quốc tế ghi nhận Robusta đi ngang, Arabica tăng nhẹ. So với đầu tuần, mặt bằng giá trong nước đã giảm khoảng 2.000 - 2.200 đồng/kg, phản ánh áp lực từ nguồn cung và diễn biến thị trường thế giới.

Giá xăng dầu ngày 26/7: Nguồn cung toàn cầu căng thẳng, thị trường chờ diễn biến kỳ điều hành mới

Giá xăng dầu ngày 26/7: Nguồn cung toàn cầu căng thẳng, thị trường chờ diễn biến kỳ điều hành mới

Giá xăng dầu hôm nay (26/7) tiếp tục áp dụng theo kỳ điều hành ngày 23/7. Trong khi giá dầu thô thế giới tăng mạnh do lo ngại gián đoạn nguồn cung, giá bán lẻ xăng dầu trong nước vẫn được giữ ở mức mới sau hai kỳ tăng liên tiếp. Đáng chú ý, giá xăng tại Việt Nam vẫn thấp hơn đáng kể so với Thái Lan, Campuchia, Trung Quốc và Lào.

Giá vàng hôm nay 26/7: SJC bật tăng mạnh trở lại, vàng thế giới giữ vững trên mốc 4.000 USD/ounce

Giá vàng hôm nay 26/7: SJC bật tăng mạnh trở lại, vàng thế giới giữ vững trên mốc 4.000 USD/ounce

Giá vàng hôm nay (26/7) ghi nhận diễn biến tích cực khi cả thị trường trong nước và quốc tế đều phục hồi sau nhịp điều chỉnh mạnh. Giá vàng miếng SJC tăng từ 1 - 2,5 triệu đồng/lượng tùy thương hiệu, trong khi giá vàng thế giới tiếp tục duy trì trên ngưỡng 4.000 USD/ounce.

fb yt zl tw
