Đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Đẩy nhanh tiến độ các dự án năng lượng trọng điểm

0:00 / 0:00
0:00

Trong bối cảnh nhu cầu năng lượng ngày càng gia tăng, việc đầu tư và hoàn thiện hệ thống hạ tầng năng lượng, đặc biệt là các công trình truyền tải điện đang trở thành nhiệm vụ cấp thiết. Lào Cai có tiềm năng thủy điện lớn và có vị trí quan trọng trong kết nối năng lượng khu vực Tây Bắc, vì vậy, việc tháo gỡ khó khăn, đẩy nhanh tiến độ các dự án năng lượng trọng điểm không chỉ mang ý nghĩa phát triển của tỉnh mà còn góp phần quan trọng bảo đảm an ninh năng lượng quốc gia theo tinh thần Nghị quyết 70-NQ/TW của Bộ Chính trị.

“Điểm nghẽn” trong triển khai các dự án năng lượng

Hiện nay, trên địa bàn tỉnh đang triển khai nhiều dự án truyền tải điện quy mô lớn, đóng vai trò then chốt trong giải tỏa công suất nguồn điện và tăng cường liên kết hệ thống. Nổi bật là các dự án: Đường dây 220kV Than Uyên - Trạm 500kV Lào Cai; Trạm biến áp 220kV Bát Xát; đường dây 220kV Bát Xát - Bảo Thắng/TBA 500kV Lào Cai...


Đáng chú ý là Dự án đường dây 220kV Than Uyên - Lào Cai có tổng chiều dài khoảng 73,5 km, qua nhiều địa hình phức tạp, trong đó riêng đoạn qua Lào Cai dài gần 68 km. Đây là một trong những công trình truyền tải điện trọng điểm quốc gia, được Thủ tướng Chính phủ yêu cầu hoàn thành để đáp ứng nhu cầu điện cao điểm, đặc biệt vào mùa khô.

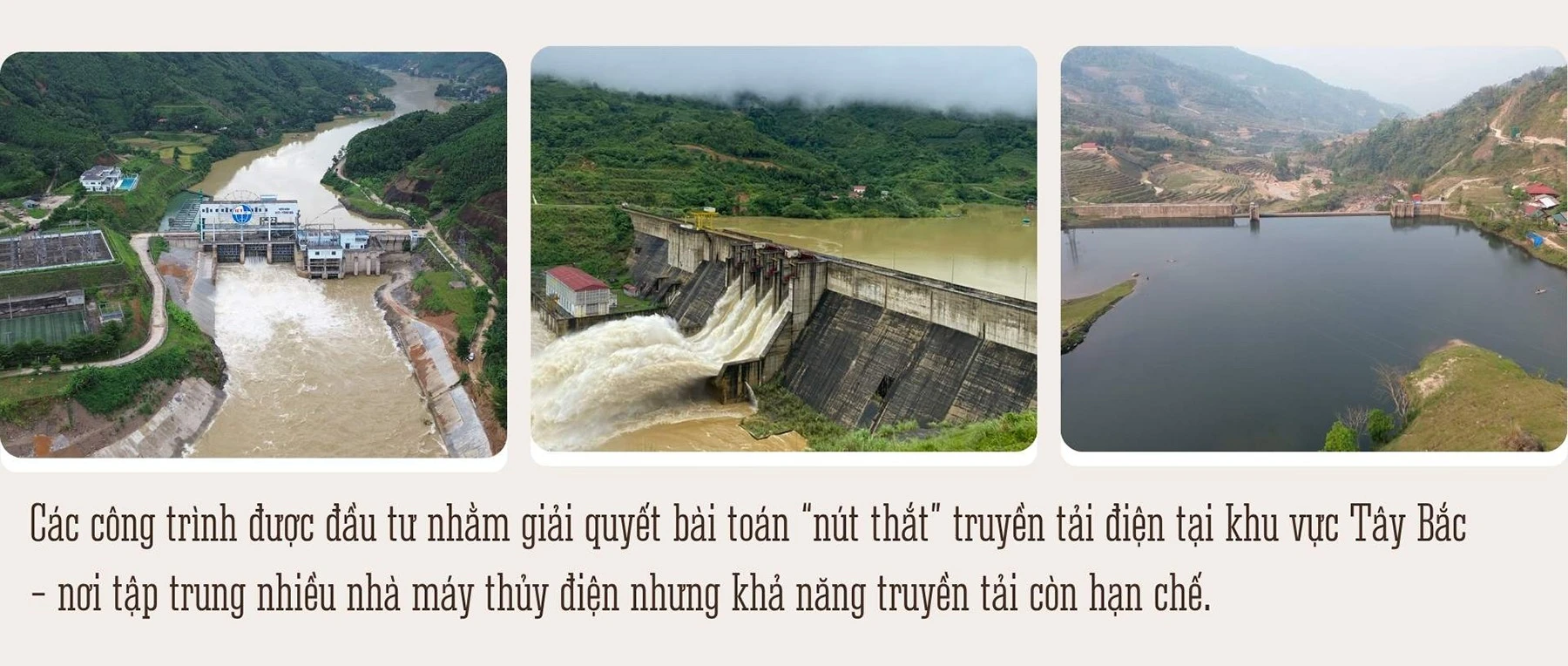

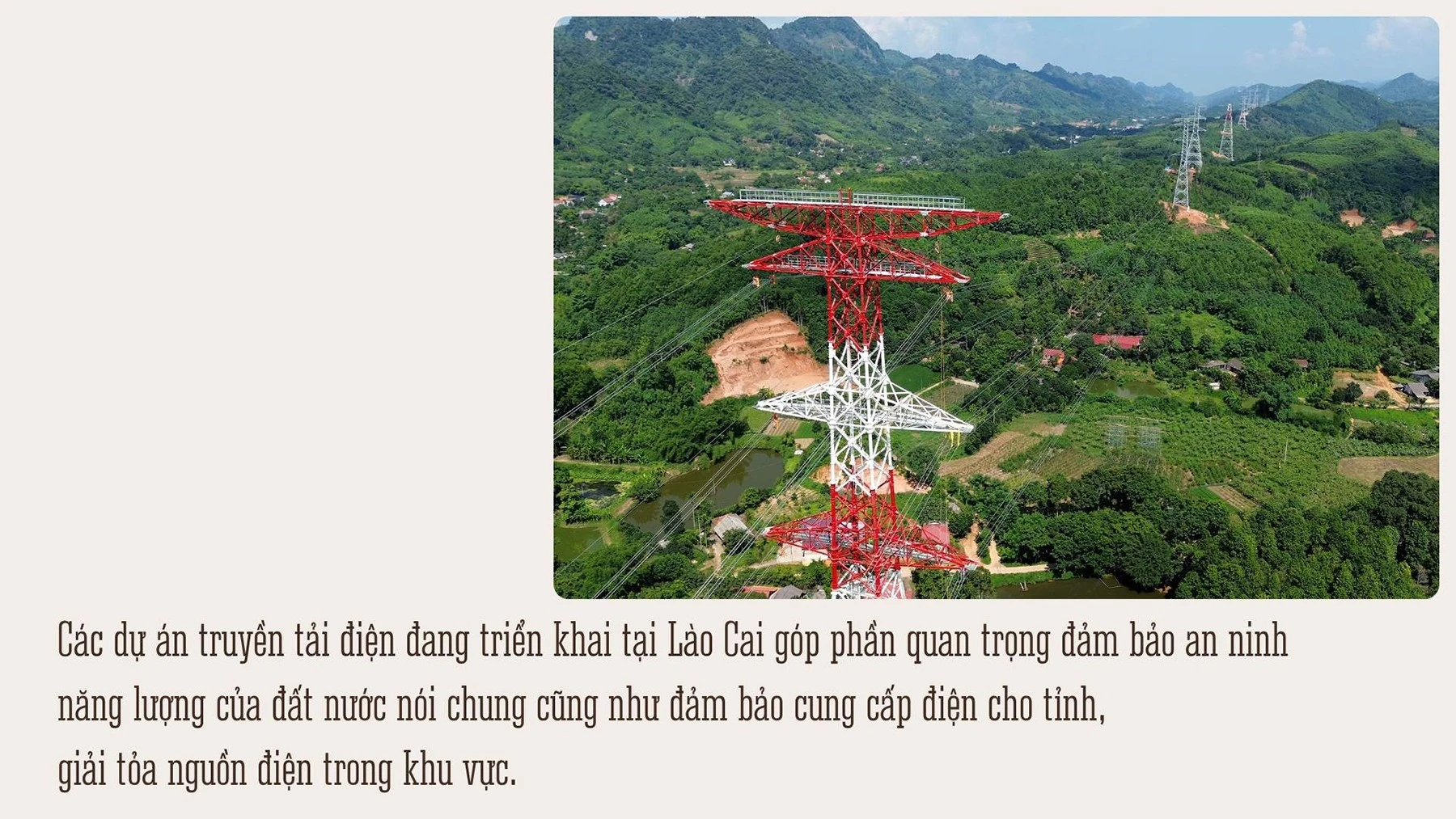

Các công trình được đầu tư nhằm giải quyết bài toán “nút thắt” truyền tải điện tại khu vực Tây Bắc - nơi tập trung nhiều nhà máy thủy điện nhưng khả năng truyền tải còn hạn chế. Khi hoàn thành, hệ thống sẽ góp phần giải tỏa công suất các nhà máy thủy điện tại Lào Cai, Lai Châu, đồng thời nâng cao độ an toàn, ổn định của hệ thống điện quốc gia.


Mặc dù có ý nghĩa quan trọng, tiến độ triển khai các dự án vẫn gặp không ít khó khăn, vướng mắc, trong đó nổi bật là vấn đề giải phóng mặt bằng.

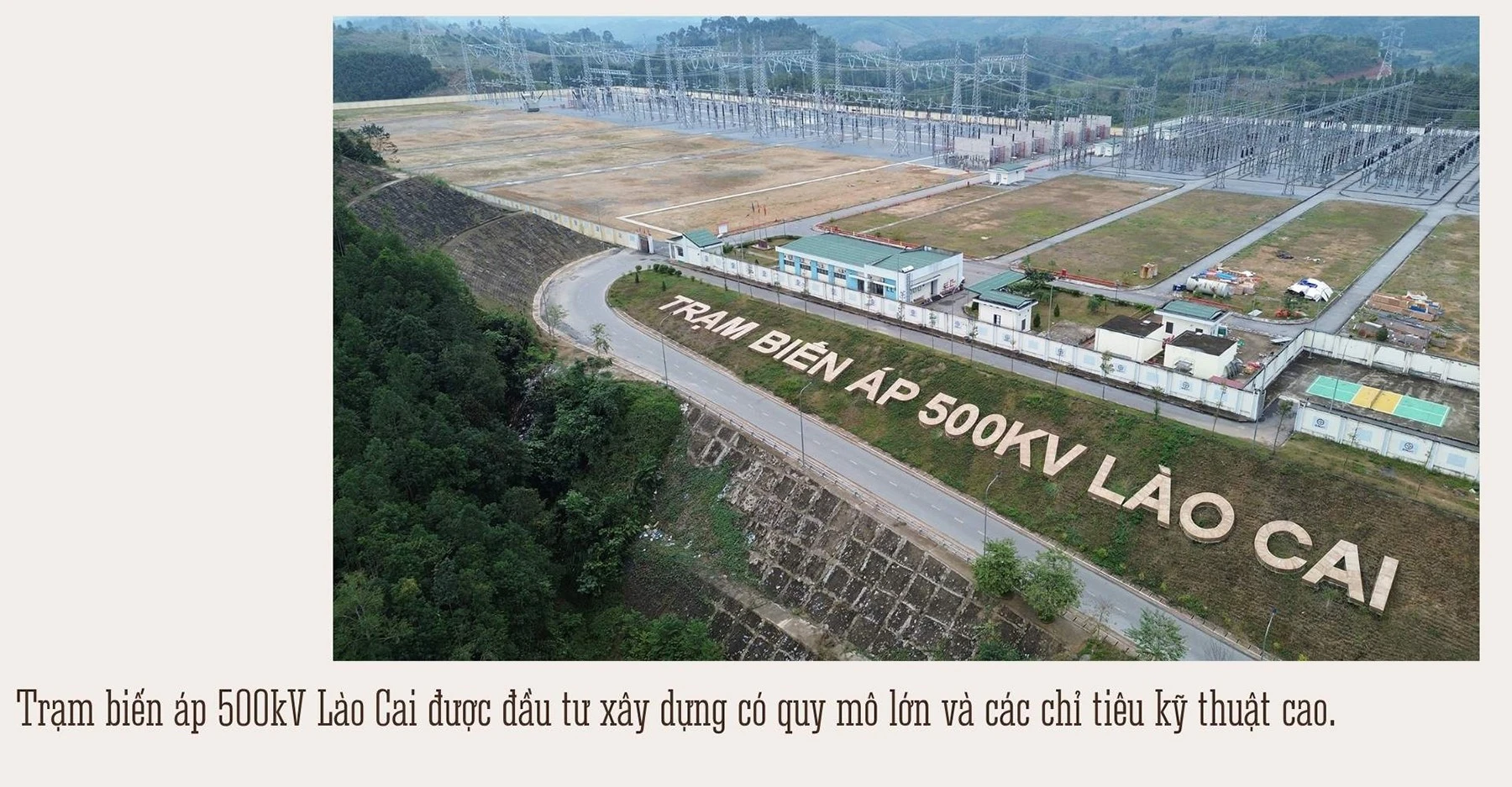

Tại Dự án Trạm biến áp 220kV Bát Xát, phần lớn diện tích mặt bằng đã được bàn giao tuy nhiên vẫn còn một số hộ dân chưa hoàn tất phương án bồi thường do vướng mắc trong xác định diện tích thu hồi thực tế.

Đặc biệt, phần đường vào trạm biến áp 500kV vẫn còn tồn tại các hộ chưa đồng thuận, khiến việc vận chuyển vật liệu bị đình trệ trong một thời gian.

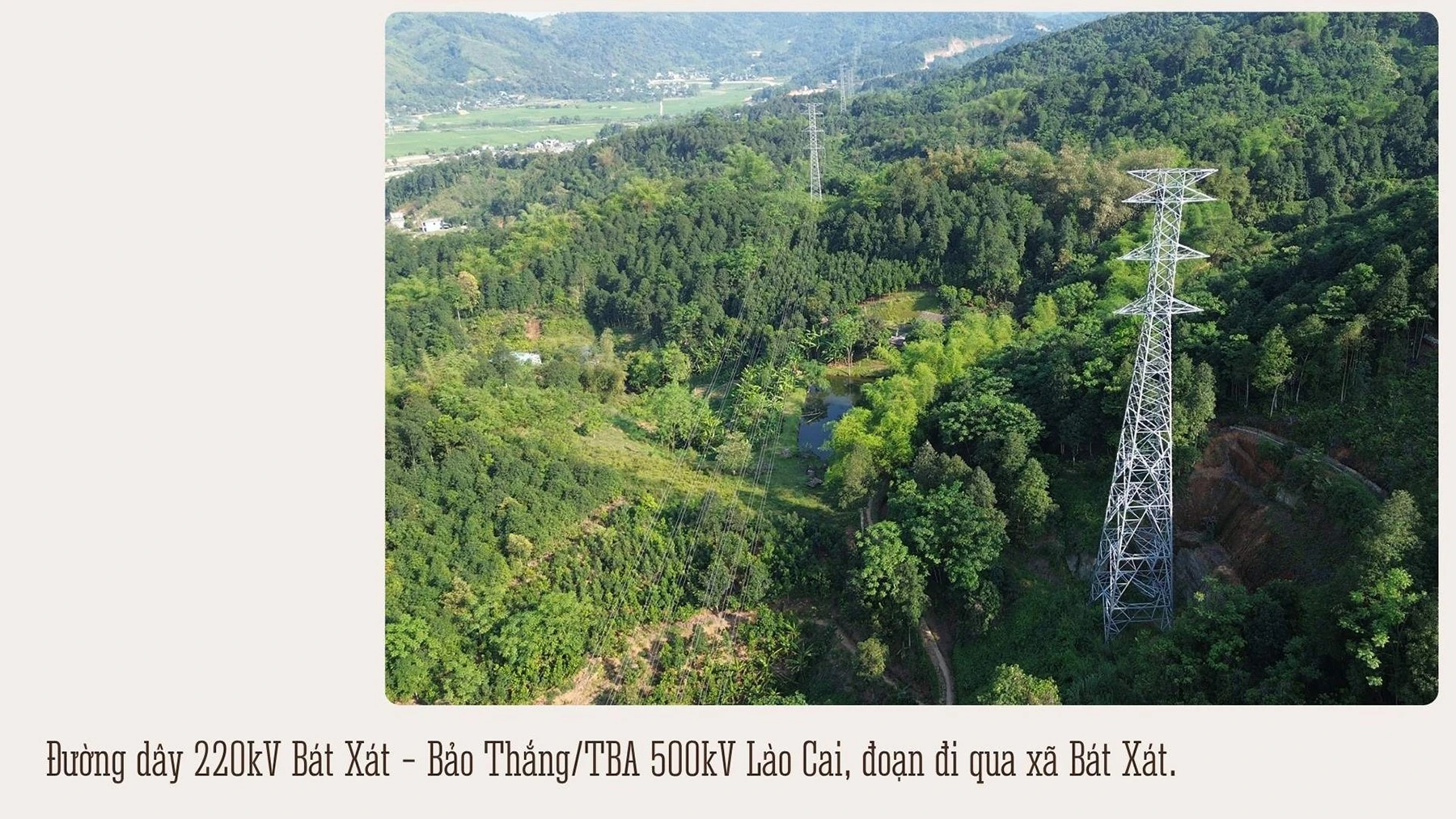

Tương tự, Dự án đường dây 220kV Bát Xát - Bảo Thắng/TBA 500kV Lào Cai cũng gặp vướng mắc do một số vị trí cột chưa phù hợp với quy hoạch sử dụng đất và quy hoạch đô thị. Thậm chí, một số đoạn tuyến còn chồng lấn với khu vực quy hoạch khoáng sản, buộc phải rà soát, điều chỉnh, làm kéo dài thời gian triển khai.

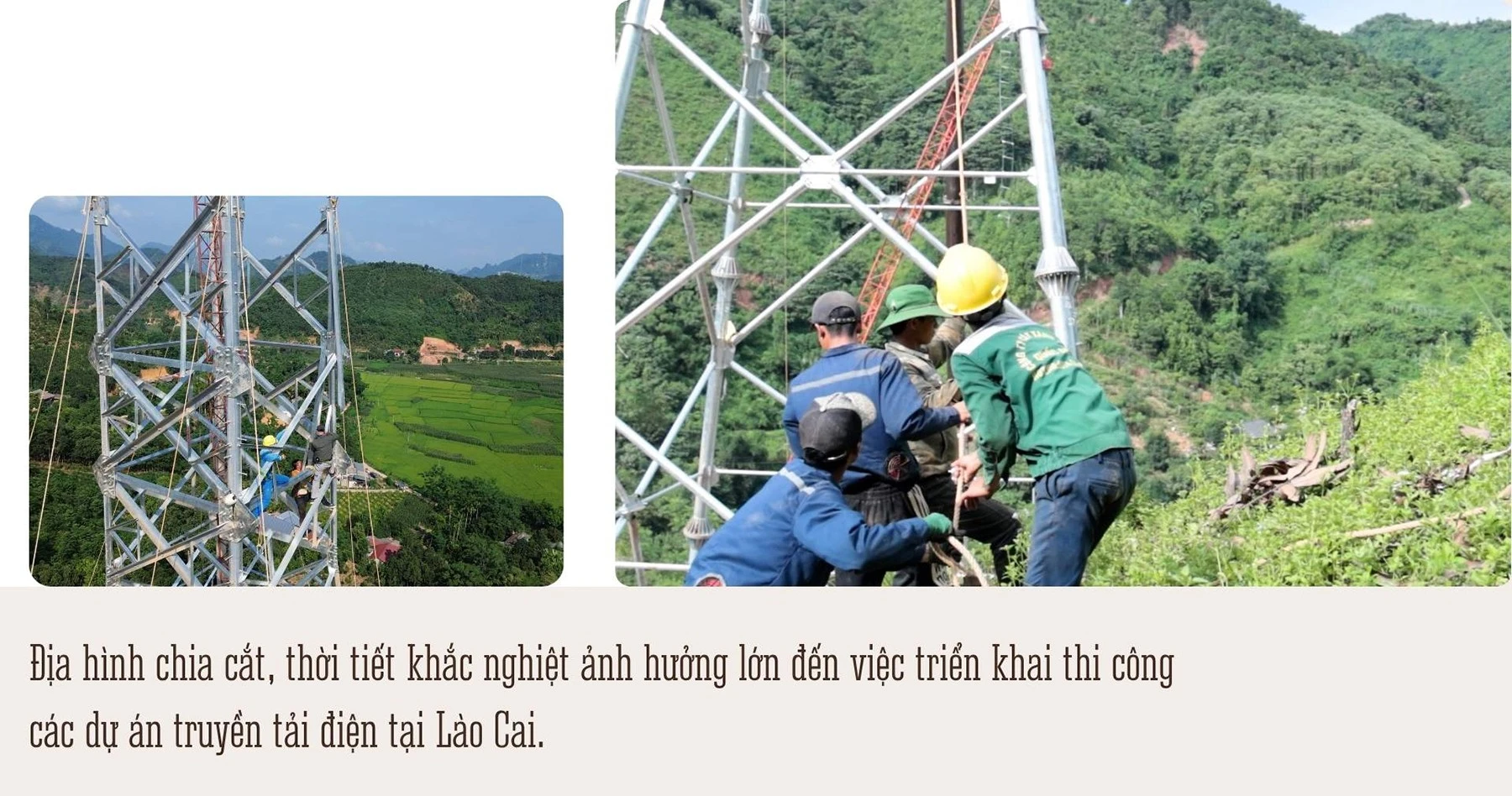

Bên cạnh đó, đặc thù địa hình miền núi, thời tiết khắc nghiệt cũng là rào cản không nhỏ. Nhiều vị trí cột nằm trên núi cao, đường đi khó khăn, phương tiện cơ giới không thể tiếp cận, buộc công nhân phải vận chuyển vật tư thủ công, ảnh hưởng đáng kể đến tiến độ thi công.

Quyết liệt tháo gỡ vướng mắc

Trước thực trạng trên, Lào Cai xác định rõ quan điểm tháo gỡ khó khăn cho các dự án năng lượng là nhiệm vụ trọng tâm, cần sự vào cuộc đồng bộ của cả hệ thống chính trị. Một trong những giải pháp được ưu tiên hàng đầu là tập trung xử lý dứt điểm công tác giải phóng mặt bằng.

Theo đó, chính quyền địa phương đã tăng cường đối thoại, vận động, tuyên truyền để người dân hiểu rõ ý nghĩa của dự án, từ đó tạo sự đồng thuận. Đồng thời tích cực phối hợp với chủ đầu tư rà soát, cập nhật quy hoạch, xử lý các điểm chồng lấn.


Đây cũng là nhiệm vụ đã được UBND tỉnh xác định rõ trong kế hoạch triển khai Nghị quyết 70-NQ/TW, nhằm bảo đảm sự đồng bộ giữa quy hoạch năng lượng với quy hoạch phát triển kinh tế - xã hội. Qua đó, tại nhiều khu vực, người dân đã tự nguyện bàn giao đất, tạo điều kiện thuận lợi cho thi công.

Ông Nguyễn Mạnh Hùng - Chủ tịch UBND xã Bát Xát cho biết: Nhận thức rất rõ tầm quan trọng của các dự án hạ tầng năng lượng trên địa bàn, xã đã huy động cả hệ thống chính trị đẩy nhanh tiến độ giải phóng mặt bằng để đảm bảo tiến độ dự án vì mục tiêu đảm bảo điện và phát triển kinh tế - xã hội của tỉnh và khu vực.

Theo Tổng Công ty Truyền tải điện Quốc gia (EVNNPT), các dự án truyền tải điện do EVNNPT làm chủ đầu tư đang triển khai tại Lào Cai nhằm đảm bảo an ninh năng lượng của đất nước nói chung cũng như đảm bảo cung cấp điện cho tỉnh, giải tỏa nguồn điện trong khu vực, qua đó, tăng nguồn thu ngân sách cho tỉnh.

Vì thế, EVNNPT và các đơn vị liên quan đã huy động tối đa nguồn lực, tổ chức thi công nhiều mũi, nhiều ca, tận dụng thời tiết thuận lợi để đẩy nhanh tiến độ. Đồng thời, các đơn vị cũng chủ động bám sát công trường, phối hợp chặt chẽ với địa phương để kịp thời xử lý các phát sinh.


Việc tháo gỡ khó khăn, đẩy nhanh tiến độ các dự án năng lượng trọng điểm trên địa bàn tỉnh không chỉ đáp ứng yêu cầu trước mắt về cung cấp điện, mà còn góp phần cụ thể hóa các mục tiêu của Nghị quyết số 70-NQ/TW về bảo đảm an ninh năng lượng quốc gia đến năm 2030, tầm nhìn đến năm 2045.

Với sự vào cuộc quyết liệt của chính quyền các cấp, sự phối hợp của các đơn vị liên quan và sự đồng thuận của người dân, tiến độ các dự án đang từng bước được cải thiện. Đây là cơ sở quan trọng để Lào Cai tiếp tục thực hiện hiệu quả các nhiệm vụ bảo đảm an ninh năng lượng, góp phần vào mục tiêu phát triển kinh tế - xã hội bền vững của tỉnh và của cả nước trong thời gian tới.

Có thể bạn quan tâm

Tin cùng chuyên mục

Hành trình tạo dựng thương hiệu lúa chất lượng cao

Hành trình tạo dựng thương hiệu lúa chất lượng cao

Trên những cánh đồng lúa tại xã Cảm Nhân, không khí hội thảo đầu bờ diễn ra sôi nổi với sự tham gia của các nhà khoa học, cán bộ kỹ thuật và đông đảo nông dân địa phương. Đây không chỉ là dịp đánh giá kết quả sản xuất vụ xuân 2026 mà còn đánh giá hiệu quả của công tác nghiên cứu, chọn tạo giống lúa chất lượng cao đang được ngành nông nghiệp và môi trường đẩy mạnh thực hiện.

Bộ Công Thương yêu cầu các địa phương cập nhật nhu cầu điện cho trạm sạc trước ngày 30/6

Bộ Công Thương yêu cầu các địa phương cập nhật nhu cầu điện cho trạm sạc trước ngày 30/6

Bộ Công Thương vừa có công văn yêu cầu các tỉnh, thành phố trực thuộc Trung ương khẩn trương thống kê nhu cầu điện cho các trạm sạc xe, tàu điện (metro), đường sắt tốc độ cao và các khu phát triển theo mô hình đô thị lấy các nút giao thông công cộng làm trung tâm (TOD) trước ngày 30/6.

Giá vàng ngày 23/6: Đồng loạt đảo chiều giảm mạnh

Giá vàng ngày 23/6: Đồng loạt đảo chiều giảm mạnh

Giá vàng thế giới hôm nay (23/6) chịu áp lực bán mạnh, giao dịch ở mức 4.138,3 USD/ounce, trong bối cảnh chỉ số đồng USD tăng vọt và lợi suất trái phiếu Mỹ tiếp tục đi lên. Trong nước, giá vàng miếng, vàng nhẫn SJC quay đầu giảm theo giá thế giới, niêm yết lần lượt ở mức 148 triệu đồng/lượng và 147,9 triệu đồng/lượng.

Hồi sinh trên cánh đồng sau lũ

Hồi sinh trên cánh đồng sau lũ

Những ngày tháng 6, khi mặt trời vừa nhô lên khỏi dãy núi phía Tây, cánh đồng Tông Pháy, xã Dương Quỳ đã rộn ràng tiếng máy gặt, tiếng nói cười của nông dân. Trên những thửa ruộng vàng óng trải dài dưới nắng sớm, từng bông lúa nặng hạt cúi đầu như báo hiệu một mùa vàng no ấm.

Chủ động bảo vệ tính mạng, tài sản Nhân dân trước mùa mưa bão

Chủ động bảo vệ tính mạng, tài sản Nhân dân trước mùa mưa bão

Mỗi khi mùa mưa lũ đến, vùng cao Lào Cai lại đối mặt với những khối sạt trượt, có nguy cơ đổ ập xuống thôn, bản bất cứ lúc nào. Thế nhưng, trước cả khi những cơn mưa lớn dội xuống, đã có những “mệnh lệnh từ trái tim” của các cán bộ xã, phường, lực lượng Công an hay cán bộ thôn, bản. Họ “đi từng ngõ, gõ từng nhà” để góp phần bảo vệ tính mạng và tài sản cho Nhân dân.

 Tiếp sức hội viên từ quỹ tín dụng xanh

Tiếp sức hội viên từ quỹ tín dụng xanh

Thông qua Chương trình Quỹ hỗ trợ phát triển rừng và trang trại (FFF II), các cấp Hội Nông dân trong tỉnh đã xây dựng và vận hành Quỹ tín dụng xanh nhằm hỗ trợ hội viên, tổ hợp tác và hợp tác xã phát triển sản xuất nông - lâm nghiệp bền vững. Nguồn quỹ đang góp phần tạo sinh kế, nâng cao thu nhập, đồng thời nâng cao ý thức bảo vệ rừng và môi trường trong cộng đồng dân cư.

Từ 1/7: NHNN nâng trần vốn ngắn hạn cho vay trung, dài hạn lên 40%, mở rộng dư địa tín dụng cho nền kinh tế

Từ 1/7: NHNN nâng trần vốn ngắn hạn cho vay trung, dài hạn lên 40%, mở rộng dư địa tín dụng cho nền kinh tế

Từ ngày 1/7/2026, Ngân hàng Nhà nước (NHNN) chính thức nâng tỷ lệ tối đa nguồn vốn ngắn hạn được sử dụng để cho vay trung và dài hạn từ 30% lên 40%. Đồng thời, cơ quan quản lý cũng điều chỉnh cách xác định tỷ lệ dư nợ cho vay trên tổng tiền gửi (LDR), tạo thêm dư địa hoạt động cho các tổ chức tín dụng trong khi vẫn bảo đảm an toàn hệ thống.

Đẩy nhanh cấp phép khai thác cát, sỏi lòng hồ thủy điện

Đẩy nhanh cấp phép khai thác cát, sỏi lòng hồ thủy điện

Trong bối cảnh nguồn cát, sỏi tại các mỏ được cấp phép trên địa bàn tỉnh mới đáp ứng khoảng 26% nhu cầu thực tế, việc sớm thúc đẩy cấp phép khai thác nguồn vật liệu này từ các lòng hồ thủy điện được xem là giải pháp quan trọng nhằm bổ sung nguồn cung vật liệu xây dựng, đồng thời góp phần giảm bồi lắng lòng hồ, bảo đảm an toàn vận hành các công trình thủy điện.

fb yt zl tw
