Hoàn thành cấp điện cho khu tái thiết Làng Nủ vượt trước 45 ngày

Hoàn thành cấp điện cho khu tái thiết Làng Nủ vượt trước 45 ngày

Ngày 15/11, Công ty Điện lực Lào Cai (PC Lào Cai) chính thức đóng điện công trình cấp điện cho dự án xây dựng tái thiết khu dân cư thôn Làng Nủ, xã Phúc Khánh (Bảo Yên).

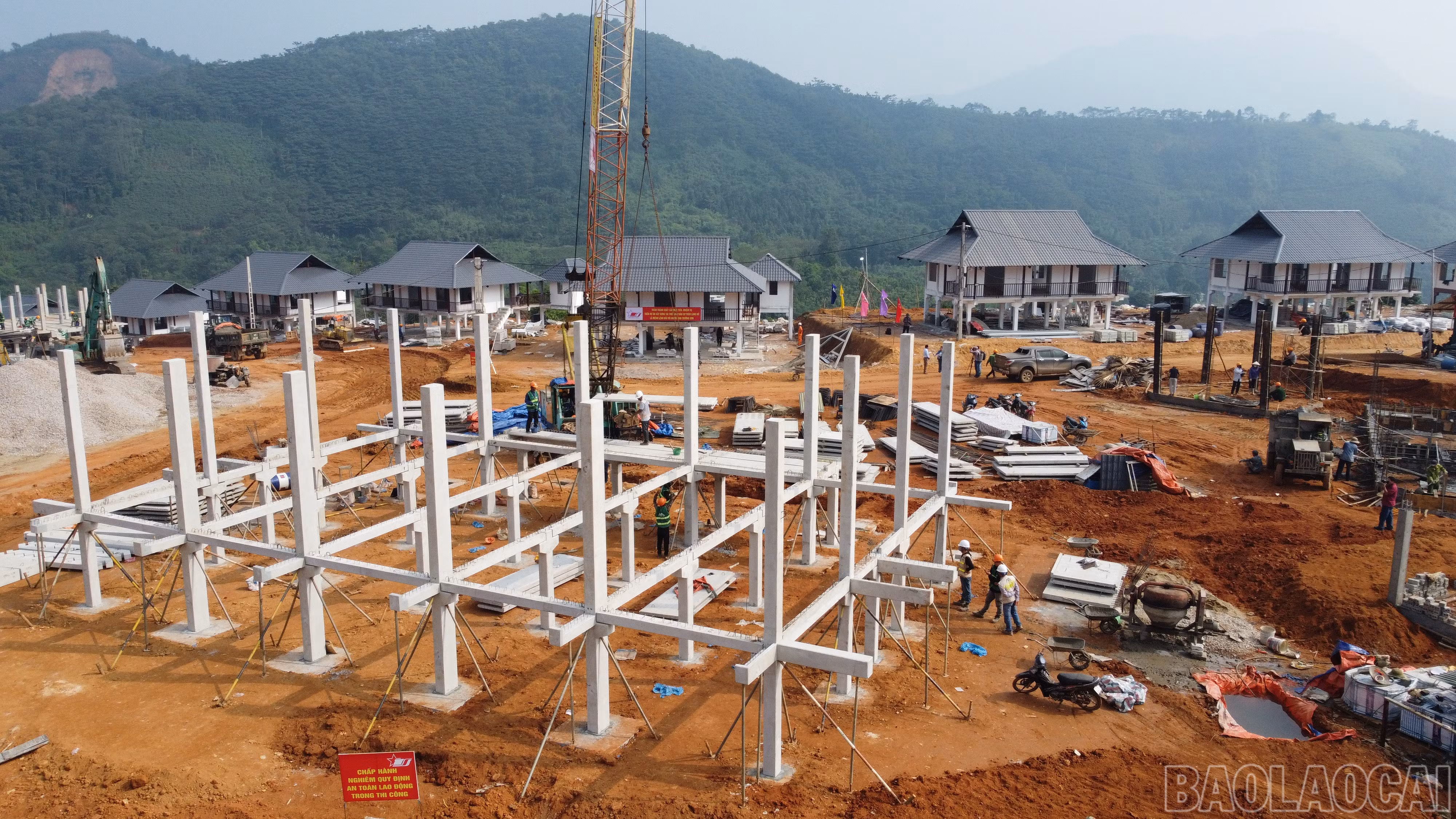

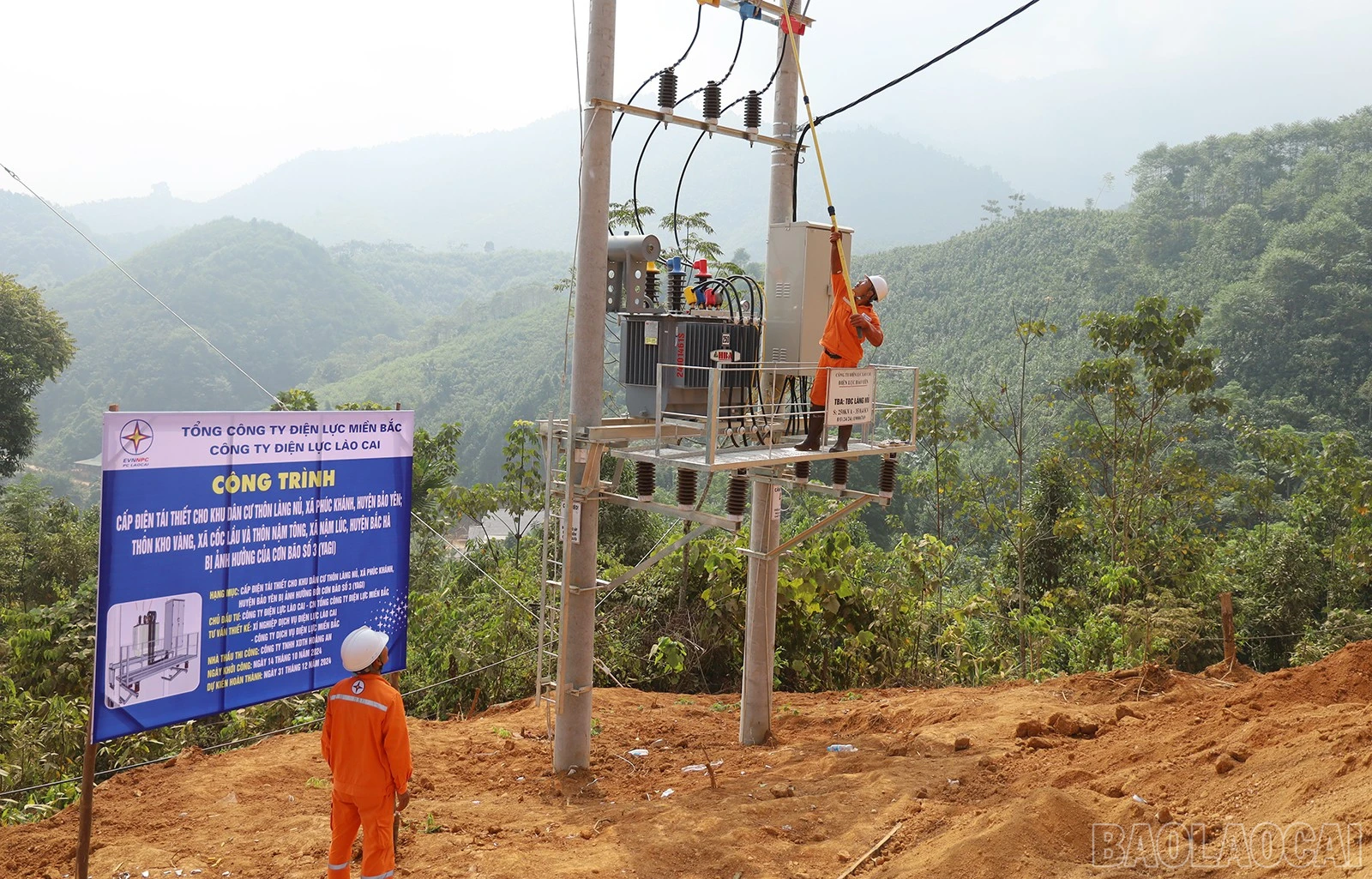

Chính thức đóng điện cho khu tái thiết Làng Nủ.

Từ sáng sớm, anh Sầm Văn Bóng và một số hộ dân trong thôn đã háo hức lên khu tái định cư Làng Nủ chứng kiến ngành điện thực hiện những phần việc cuối cùng trước khi đóng điện.

Anh Bóng chia sẻ: Mấy hôm nay, cùng với các công nhân, kỹ sư Binh đoàn 12 thi công lắp dựng nhà, các công nhân ngành điện cũng rất vất vả để mang điện về khu tái định cư cho bà con. Chúng tôi không hỗ trợ được gì cho các anh, chỉ biết cảm ơn công nhân, kỹ sư ngành điện nhiều lắm.

Không chỉ anh Bóng, đây cũng là niềm vui chung của người dân Làng Nủ khi chứng kiến sự kiện đóng điện này. Nguồn điện đã giúp họ yên tâm xây dựng cuộc sống mới và khôi phục sản xuất.

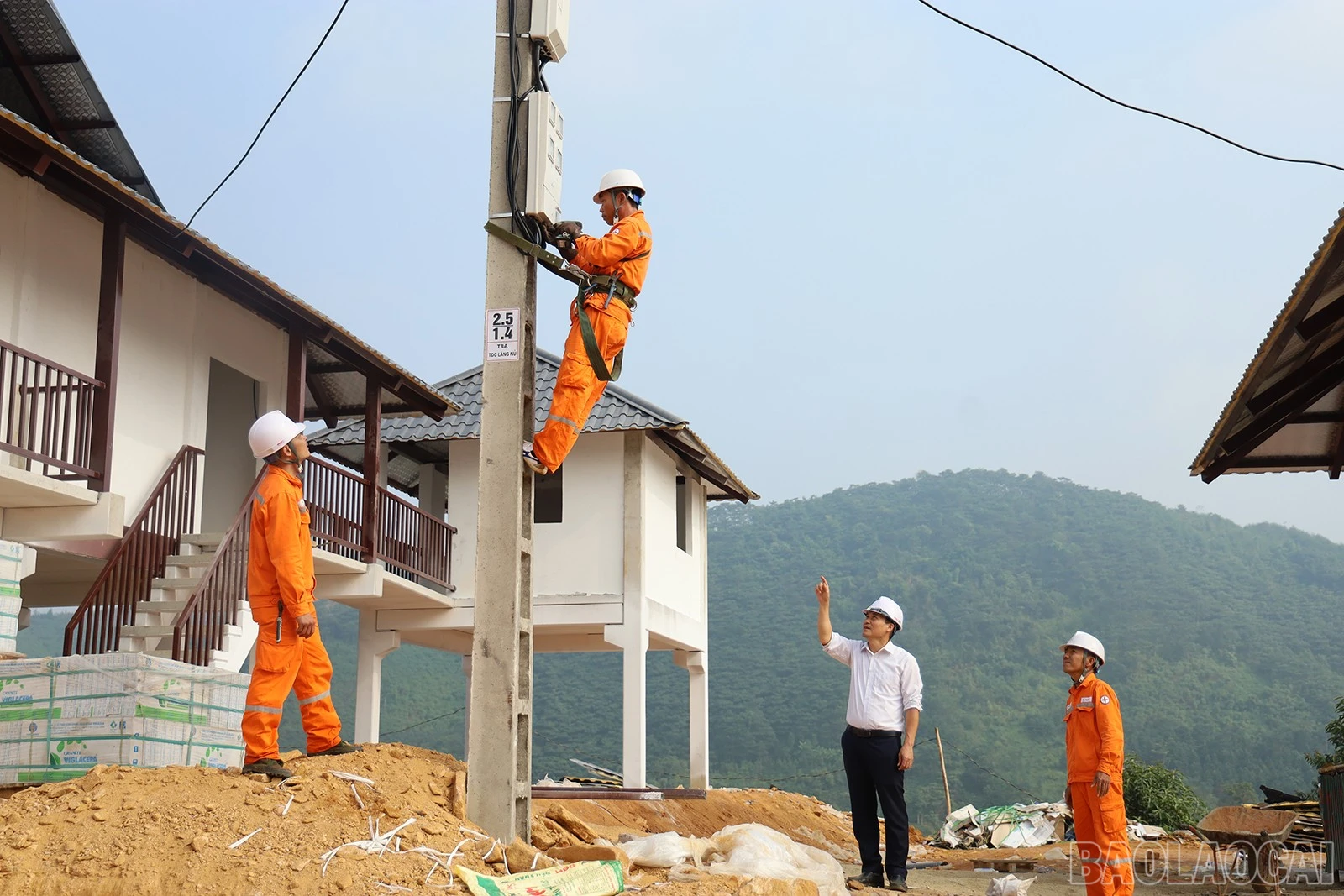

Kéo điện về từng hộ dân.

Công trình cấp điện cho khu tái thiết Làng Nủ là một phần trong Dự án cấp điện tái thiết cho các khu dân cư bị ảnh hưởng nặng nề bởi hoàn lưu cơn bão số 3 (Yagi), bao gồm: thôn Làng Nủ, xã Phúc Khánh (Bảo Yên); thôn Kho Vàng, xã Cốc Lầu (Bắc Hà) và thôn Nậm Tông, xã Nậm Lúc (Bắc Hà).

Tổng mức đầu tư dự án hơn 7,2 tỷ đồng, trong đó, riêng công trình tại thôn Làng Nủ là hơn 3 tỷ đồng. Dự án đánh dấu nỗ lực của PC Lào Cai trong việc nhanh chóng khôi phục và cấp điện ổn định cho các khu vực bị thiệt hại, hỗ trợ người dân tái thiết và ổn định cuộc sống.

Các đại biểu tham dự sự kiện đóng điện cho khu tái thiết Làng Nủ.

Công trình gồm 0,97 km đường dây 35 kV, 1 trạm biến áp treo 250kVA - 35/0,4kV, 1,55 km đường dây 0,4 kV sử dụng cáp vặn xoắn AlXLPE 95mm và các hạng mục hạ tầng quan trọng khác.

Dù dự án có kế hoạch hoàn thành vào cuối tháng 12/2024 nhưng với yêu cầu cấp bách, ngành điện đã phối hợp chặt chẽ với các nhà thầu để hoàn thành công trình vượt tiến độ 45 ngày.

Hướng dẫn người dân sử dụng điện an toàn.

Với đội ngũ cán bộ, kỹ sư, công nhân ngành điện thực hiện dự án, đây là một kỷ niệm đặc biệt, bởi không chỉ là nhiệm vụ mà còn vinh dự và trách nhiệm.

Ông Nguyễn Anh Tuấn, Giám đốc Công ty Điện lực Lào Cai cho biết: Việc khẩn trương đảm bảo cung cấp điện cho các khu tái định cư sau bão, đặc biệt là tại các dự án xây dựng tái thiết khu dân cư Làng Nủ, Nậm Tông, Kho Vàng được Công ty Điện lực Lào Cai xác định là nhiệm vụ chính trị quan trọng.

Thực hiện chỉ đạo của lãnh đạo tỉnh Lào Cai, Tổng Công ty Điện lực Miền Bắc, Công ty Điện lực Lào Cai quyết tâm trong 60 ngày hoàn thành việc đưa điện đến tận nhà các hộ dân tại 3 khu tái định cư trên. Các cán bộ, kỹ sư, công nhân được giao nhiệm vụ đều làm việc với tinh thần trách nhiệm và tình cảm đặc biệt với người dân bị thiệt hại do bão lũ, mong muốn bà con sớm ổn định cuộc sống, vì vậy đều nỗ lực "vượt nắng, thắng mưa" trong quá trình thi công.

Quá trình thực hiện các dự án, ngành điện đã nhận được sự phối hợp, hỗ trợ kịp thời của chính quyền cùng sự ủng hộ của người dân địa phương, nhờ đó mọi khó khăn đều được tháo gỡ, đưa dự án về đích trước thời hạn.

Lãnh đạo huyện Bảo Yên, Công ty Điện lực Lào Cai tại căn nhà mẫu vừa hoàn thiện và được lắp điện.

Ông Trần Trọng Thông, Chủ tịch UBND huyện Bảo Yên chia sẻ: Suốt thời gian qua, dự án xây dựng tái thiết khu dân cư Làng Nủ luôn nhận được sự quan tâm, hỗ trợ của các cấp, ngành từ trung ương đến địa phương, các tập đoàn, doanh nghiệp. Nhằm đảm bảo tiến độ hoàn thành trước 31/12 theo chỉ đạo của Thủ tướng Chính phủ, huyện Bảo Yên đã chủ động phối hợp với Binh đoàn 12, các đơn vị thi công hạ tầng kỹ thuật, trong đó có Công ty Điện lực Lào Cai.

"Chúng tôi đánh giá cao tinh thần làm việc của ngành điện trong việc vào cuộc quyết liệt lắp đặt trạm biến áp riêng cho khu tái định cư Làng Nủ và khu vực lân cận"- Chủ tịch UBND huyện Bảo Yên nhấn mạnh.

Song song với đó, ngành điện cũng đã khẩn trương thi công hệ thống điện hạ thế, vị trí nào hoàn thiện xong nhà thì đường điện cũng được thi công và cấp điện vào từng căn.

Lắp dựng Nhà văn hóa khu tái định cư Làng Nủ.

Việc đưa điện lưới quốc gia về khu tái định cư Làng Nủ có ý nghĩa to lớn. Đây không chỉ là việc khôi phục cơ sở hạ tầng, mà còn là động lực mạnh mẽ giúp người dân ổn định cuộc sống sau thiên tai.

Nguồn điện ổn định sẽ tạo điều kiện thuận lợi cho sinh hoạt và sản xuất, mở ra cơ hội phát triển kinh tế địa phương. Đồng thời, sự kiện này thể hiện tinh thần đoàn kết, trách nhiệm và cam kết của cả hệ thống chính trị, các doanh nghiệp trong việc hỗ trợ cộng đồng vượt qua khó khăn, hướng tới một tương lai bền vững hơn.

Có thể bạn quan tâm

Tin cùng chuyên mục

Mù Cang Chải đẩy nhanh tiến độ đầu tư công

Mù Cang Chải đẩy nhanh tiến độ đầu tư công

Đến ngày 9/11, xã Mù Cang Chải đã giải ngân gần 43 tỷ đồng vốn đầu tư công, đạt 74,4% kế hoạch được giao. Kết quả này đưa Mù Cang Chải trở thành một trong những địa phương có tỷ lệ giải ngân cao hơn mức bình quân chung của nhóm chủ đầu tư cấp xã, phường trong toàn tỉnh.

Tả Phìn chủ động phòng, chống rét cho gia súc

Tả Phìn chủ động phòng, chống rét cho gia súc

Mùa đông, xã vùng cao Tả Phìn thường xuyên chịu ảnh hưởng của sương muối, rét đậm, rét hại, ảnh hưởng đến hoạt động chăn nuôi. Để bảo vệ đàn gia súc, chính quyền địa phương và người dân đang chủ động triển khai các biện pháp phòng, chống đói rét, hạn chế thiệt hại.

Ban Quản lý rừng phòng hộ Mù Cang Chải: Không xảy ra cháy rừng trong mùa khô hanh 2025 - 2026

Ban Quản lý rừng phòng hộ Mù Cang Chải: Không xảy ra cháy rừng trong mùa khô hanh 2025 - 2026

Trong mùa khô hanh năm 2025 - 2026, Ban Quản lý rừng phòng hộ Mù Cang Chải đã triển khai đồng bộ các giải pháp quản lý, bảo vệ rừng và phòng cháy, chữa cháy rừng (PCCCR). Nhờ chủ động phòng ngừa, tăng cường tuần tra, kiểm soát, toàn bộ diện tích rừng do đơn vị quản lý được bảo vệ an toàn, không để xảy ra cháy rừng.

Vì sao nhiều cây xăng ngừng bán khi giá giảm?

Vì sao nhiều cây xăng ngừng bán khi giá giảm?

Một số cửa hàng xăng dầu tại Đắk Lắk, Phú Quốc, Sơn La, Cần Thơ hết xăng, tạm ngừng bán. Theo đại diện Cục Quản lý và Phát triển thị trường trong nước, Bộ Công Thương, tình trạng thiếu xăng tại một số điểm bán liên quan đến khâu đặt, nhận hàng và tâm lý nhập cầm chừng vì lo giá giảm gây lỗ.

Khách hàng Agribank Bắc Yên Bái trúng ô tô VinFast VF5 Plus trị giá 529 triệu đồng

Khách hàng Agribank Bắc Yên Bái trúng ô tô VinFast VF5 Plus trị giá 529 triệu đồng

Chiều 11/11, Ngân hàng Nông nghiệp và Phát triển nông thôn Chi nhánh Bắc Yên Bái (Agribank), tỉnh Lào Cai tổ chức lễ trao thưởng chương trình tiết kiệm dự thưởng “Gửi tiền an tâm - Nhận quà may mắn”. Giải Đặc biệt là ô tô VinFast VF5 Plus trị giá 529 triệu đồng đã được trao cho khách hàng Thiều Nguyên Sơn, trú tại xã Phúc Lợi.

Đề xuất xóa các khoản nợ thuế quá nhỏ

Đề xuất xóa các khoản nợ thuế quá nhỏ

Cho rằng việc cưỡng chế thu hồi những khoản nợ thuế quá nhỏ có thể khiến chi phí thực hiện lớn hơn số tiền thu được, Bộ Xây dựng đề nghị nghiên cứu cơ chế xử lý phù hợp. Trong khi đó, Hội Tư vấn thuế Việt Nam đề xuất ngưỡng xóa nợ gốc tối đa 2 triệu đồng với doanh nghiệp và 1 triệu đồng với cá nhân.

Lào Cai cần hơn 10.380 tỷ đồng phát triển lưới điện đến năm 2030

Lào Cai cần hơn 10.380 tỷ đồng phát triển lưới điện đến năm 2030

Giai đoạn 2026 - 2030, tỉnh Lào Cai dự kiến cần khoảng 10.380 tỷ đồng để đầu tư xây dựng, cải tạo, nâng cấp hệ thống lưới điện 110kV và lưới điện trung, hạ áp, nhằm nâng cao năng lực cung ứng điện, đáp ứng nhu cầu sử dụng điện ngày càng tăng, phục vụ phát triển kinh tế - xã hội trên địa bàn.

fb yt zl tw
